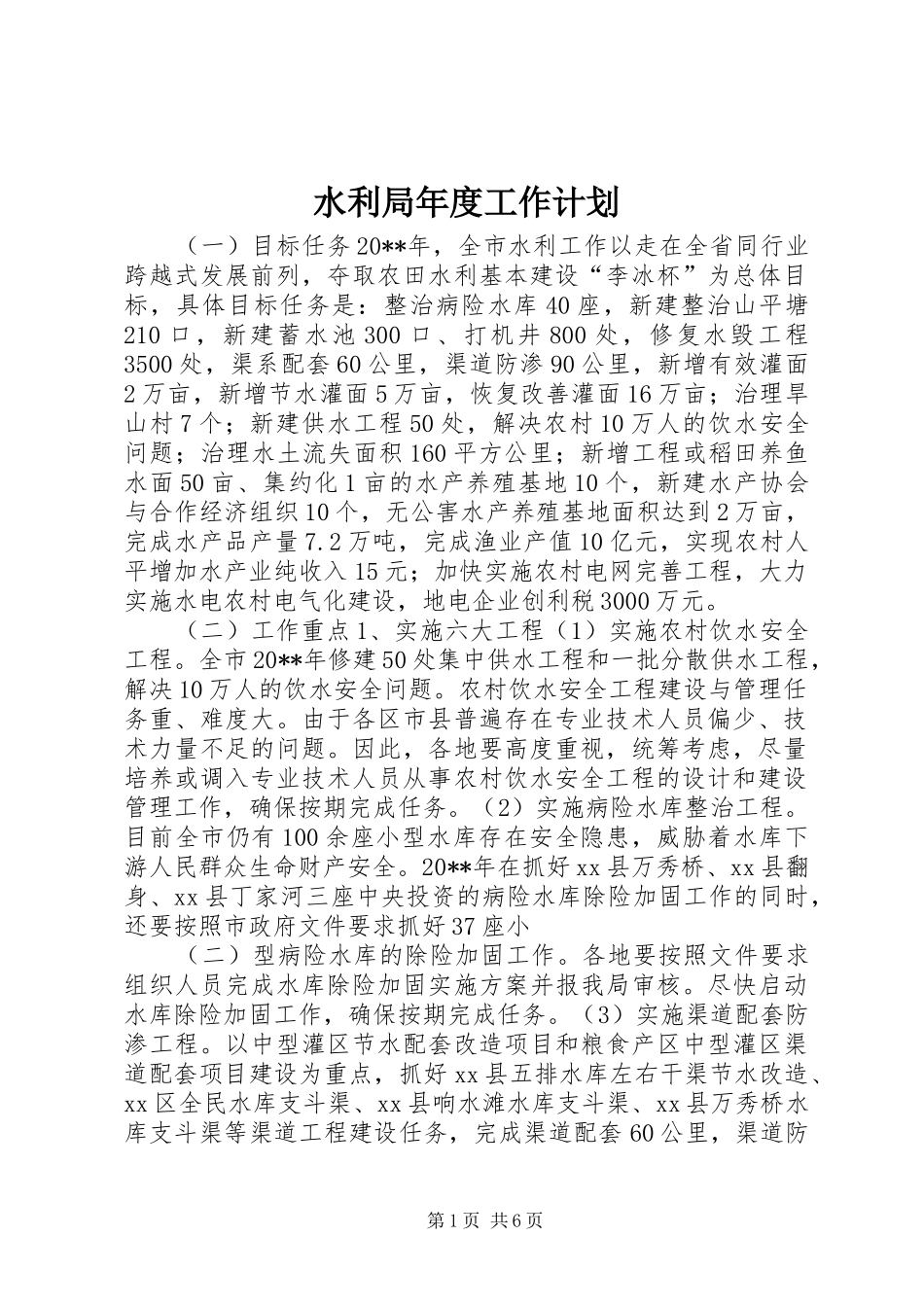

水利局年度工作计划 (一)目标任务 20**年,全市水利工作以走在全省同行业跨越式发展前列,夺取农田水利基本建设“李冰杯”为总体目标,具体目标任务是:整治病险水库 40 座,新建整治山平塘210 口,新建蓄水池 300 口、打机井 800 处,修复水毁工程3500 处,渠系配套 60 公里,渠道防渗 90 公里,新增有效灌面2 万亩,新增节水灌面 5 万亩,恢复改善灌面 16 万亩;治理旱山村 7 个;新建供水工程 50 处,解决农村 10 万人的饮水安全问题;治理水土流失面积 160 平方公里;新增工程或稻田养鱼水面 50 亩、集约化 1 亩的水产养殖基地 10 个,新建水产协会与合作经济组织 10 个,无公害水产养殖基地面积达到 2 万亩,完成水产品产量 7.2 万吨,完成渔业产值 10 亿元,实现农村人平增加水产业纯收入 15 元;加快实施农村电网完善工程,大力实施水电农村电气化建设,地电企业创利税 3000 万元。 (二)工作重点 1、实施六大工程(1)实施农村饮水安全工程。全市 20**年修建 50 处集中供水工程和一批分散供水工程,解决 10 万人的饮水安全问题。农村饮水安全工程建设与管理任务重、难度大。由于各区市县普遍存在专业技术人员偏少、技术力量不足的问题。因此,各地要高度重视,统筹考虑,尽量培养或调入专业技术人员从事农村饮水安全工程的设计和建设管理工作,确保按期完成任务。(2)实施病险水库整治工程。目前全市仍有 100 余座小型水库存在安全隐患,威胁着水库下游人民群众生命财产安全。20**年在抓好 xx 县万秀桥、xx 县翻身、xx 县丁家河三座中央投资的病险水库除险加固工作的同时,还要按照市政府文件要求抓好 37 座小 (二)型病险水库的除险加固工作。各地要按照文件要求组织人员完成水库除险加固实施方案并报我局审核。尽快启动水库除险加固工作,确保按期完成任务。(3)实施渠道配套防渗工程。以中型灌区节水配套改造项目和粮食产区中型灌区渠道配套项目建设为重点,抓好 xx 县五排水库左右干渠节水改造、xx 区全民水库支斗渠、xx 县响水滩水库支斗渠、xx 县万秀桥水库支斗渠等渠道工程建设任务,完成渠道配套 60 公里,渠道防第 1 页 共 6 页渗 90 公里,实现新增有效灌面 2 万亩,新增节水灌面 5 万亩。(4)实施小微型水利工程。20**年全市实施 7 个旱山村项目建设,同时鼓励发展民办小微型水利工程,力争明年 5 月底前完成新建蓄水池 300 口、...
