电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

月度汇报生产计划(样板)VIP免费

月度汇报生产计划(样板)_第1页
1/14
月度汇报生产计划(样板)_第2页
2/14
月度汇报生产计划(样板)_第3页
3/14

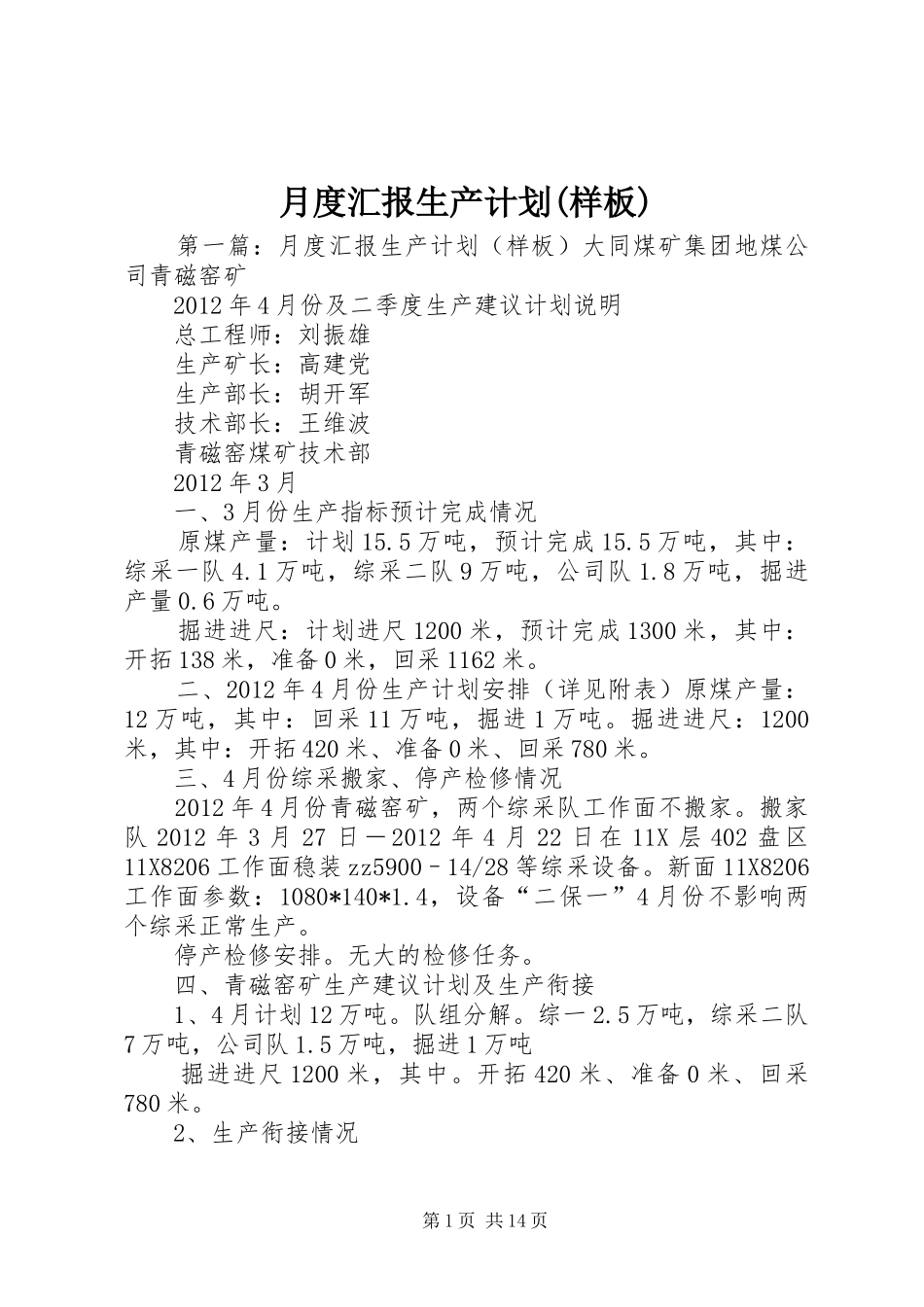

月度汇报生产计划(样板) 第一篇:月度汇报生产计划(样板)大同煤矿集团地煤公司青磁窑矿 2012 年 4 月份及二季度生产建议计划说明 总工程师:刘振雄 生产矿长:高建党 生产部长:胡开军 技术部长:王维波 青磁窑煤矿技术部 2012 年 3 月 一、3 月份生产指标预计完成情况 原煤产量:计划 15.5 万吨,预计完成 15.5 万吨,其中:综采一队 4.1 万吨,综采二队 9 万吨,公司队 1.8 万吨,掘进产量 0.6 万吨。 掘进进尺:计划进尺 1200 米,预计完成 1300 米,其中:开拓 138 米,准备 0 米,回采 1162 米。 二、2012 年 4 月份生产计划安排(详见附表)原煤产量:12 万吨,其中:回采 11 万吨,掘进 1 万吨。掘进进尺:1200米,其中:开拓 420 米、准备 0 米、回采 780 米。 三、4 月份综采搬家、停产检修情况 2012 年 4 月份青磁窑矿,两个综采队工作面不搬家。搬家队 2012 年 3 月 27 日-2012 年 4 月 22 日在 11X 层 402 盘区11X8206 工作面稳装 zz5900–14/28 等综采设备。新面 11X8206工作面参数:1080*140*1.4,设备“二保一”4 月份不影响两个综采正常生产。 停产检修安排。无大的检修任务。 四、青磁窑矿生产建议计划及生产衔接 1、4 月计划 12 万吨。队组分解。综一 2.5 万吨,综采二队7 万吨,公司队 1.5 万吨,掘进 1 万吨 掘进进尺 1200 米,其中。开拓 420 米、准备 0 米、回采780 米。 2、生产衔接情况 第 1 页 共 14 页 -2 宏泰 40 队:2X–11X 层猴车暗斜井 3X–7X 段掘井筒 30 米。 3、存在的问题和当月重点工作 4 月份存在的问题是:因风量不足和 7X 层 880 三条大巷最北端系统尚未形成,造成 7X–11X 层暗斜井无法尽快施工。采取的措施是:调整风量,满足 7X 层生产需求,安排开拓队掘进7X 层 880 回风大巷,使之形成系统,争取 7X–11X 层暗斜井 6月 1 日开工。 五、重点工程 4 月份重点工程为。宏泰 40 队在 2X–11X 层猴车暗斜井3X–7X 段掘井筒 30 米。 六、2012 年第二季度生产安排 原煤产量 39 万吨,其中回采煤量 36 万吨,掘进煤量 3 万吨。分月产量为:4 月份 12 万吨,5 月份 13.5 万吨,6 月份13.5 万吨。 掘进进尺 3732 米,其中,开拓巷道进尺 1757 米,准备巷道进尺 0 米,回采巷道进尺 1975 米。分月进尺为:4 月份 1200米,5...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

月度汇报生产计划(样板)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
