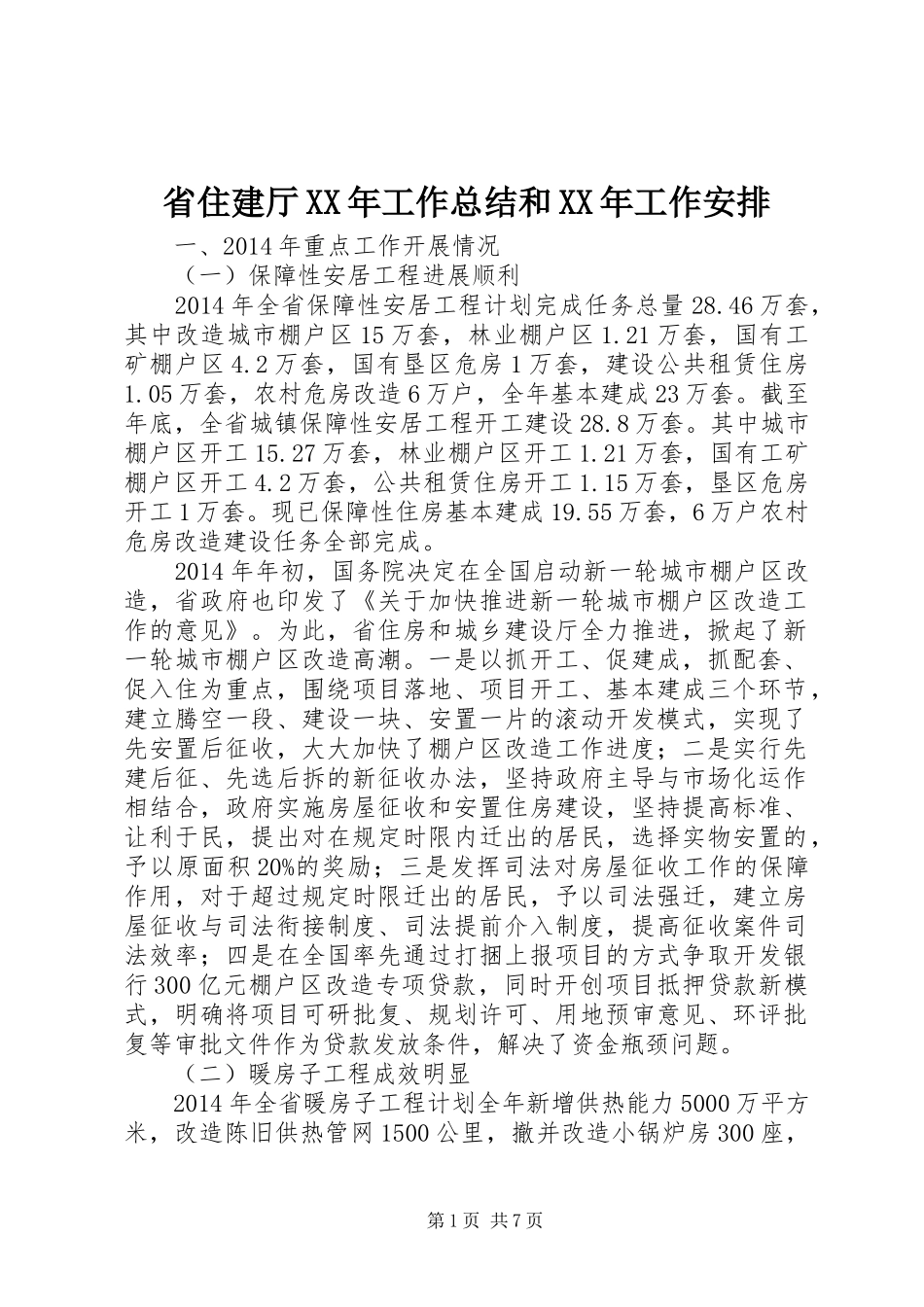

省住建厅 XX 年工作总结和 XX 年工作安排 一、2014 年重点工作开展情况 (一)保障性安居工程进展顺利 2014 年全省保障性安居工程计划完成任务总量 28
46 万套,其中改造城市棚户区 15 万套,林业棚户区 1
21 万套,国有工矿棚户区 4
2 万套,国有垦区危房 1 万套,建设公共租赁住房1
05 万套,农村危房改造 6 万户,全年基本建成 23 万套
截至年底,全省城镇保障性安居工程开工建设 28
其中城市棚户区开工 15
27 万套,林业棚户区开工 1
21 万套,国有工矿棚户区开工 4
2 万套,公共租赁住房开工 1
15 万套,垦区危房开工 1 万套
现已保障性住房基本建成 19
55 万套,6 万户农村危房改造建设任务全部完成
2014 年年初,国务院决定在全国启动新一轮城市棚户区改造,省政府也印发了《关于加快推进新一轮城市棚户区改造工作的意见》
为此,省住房和城乡建设厅全力推进,掀起了新一轮城市棚户区改造高潮
一是以抓开工、促建成,抓配套、促入住为重点,围绕项目落地、项目开工、基本建成三个环节,建立腾空一段、建设一块、安置一片的滚动开发模式,实现了先安置后征收,大大加快了棚户区改造工作进度;二是实行先建后征、先选后拆的新征收办法,坚持政府主导与市场化运作相结合,政府实施房屋征收和安置住房建设,坚持提高标准、让利于民,提出对在规定时限内迁出的居民,选择实物安置的,予以原面积 20%的奖励;三是发挥司法对房屋征收工作的保障作用,对于超过规定时限迁出的居民,予以司法强迁,建立房屋征收与司法衔接制度、司法提前介入制度,提高征收案件司法效率;四是在全国率先通过打捆上报项目的方式争取开发银行 300 亿元棚户区改造专项贷款,同时开创项目抵押贷款新模式,明确将项目可研批复、规划许可、用地预审意见、环评批复等审批文件作为贷款发放条件,解决了资金瓶颈
