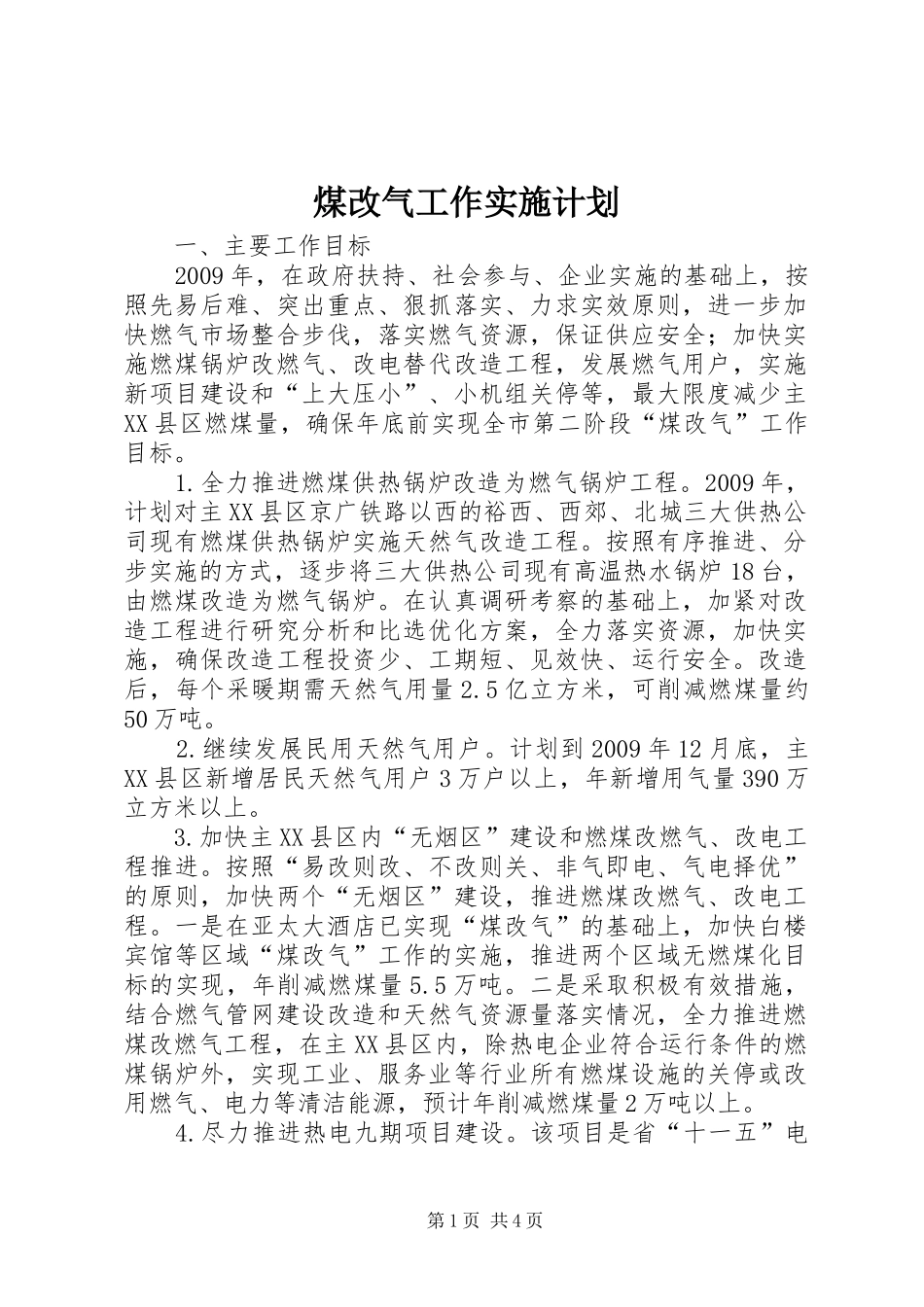

煤改气工作实施计划 一、主要工作目标 2009 年,在政府扶持、社会参与、企业实施的基础上,按照先易后难、突出重点、狠抓落实、力求实效原则,进一步加快燃气市场整合步伐,落实燃气资源,保证供应安全;加快实施燃煤锅炉改燃气、改电替代改造工程,发展燃气用户,实施新项目建设和“上大压小”、小机组关停等,最大限度减少主XX 县区燃煤量,确保年底前实现全市第二阶段“煤改气”工作目标。 1.全力推进燃煤供热锅炉改造为燃气锅炉工程。2009 年,计划对主 XX 县区京广铁路以西的裕西、西郊、北城三大供热公司现有燃煤供热锅炉实施天然气改造工程。按照有序推进、分步实施的方式,逐步将三大供热公司现有高温热水锅炉 18 台,由燃煤改造为燃气锅炉。在认真调研考察的基础上,加紧对改造工程进行研究分析和比选优化方案,全力落实资源,加快实施,确保改造工程投资少、工期短、见效快、运行安全。改造后,每个采暖期需天然气用量 2.5 亿立方米,可削减燃煤量约50 万吨。 2.继续发展民用天然气用户。计划到 2009 年 12 月底,主XX 县区新增居民天然气用户 3 万户以上,年新增用气量 390 万立方米以上。 3.加快主 XX 县区内“无烟区”建设和燃煤改燃气、改电工程推进。按照“易改则改、不改则关、非气即电、气电择优”的原则,加快两个“无烟区”建设,推进燃煤改燃气、改电工程。一是在亚太大酒店已实现“煤改气”的基础上,加快白楼宾馆等区域“煤改气”工作的实施,推进两个区域无燃煤化目标的实现,年削减燃煤量 5.5 万吨。二是采取积极有效措施,结合燃气管网建设改造和天然气资源量落实情况,全力推进燃煤改燃气工程,在主 XX 县区内,除热电企业符合运行条件的燃煤锅炉外,实现工业、服务业等行业所有燃煤设施的关停或改用燃气、电力等清洁能源,预计年削减燃煤量 2 万吨以上。 4.尽力推进热电九期项目建设。该项目是省“十一五”电第 1 页 共 4 页源规划“12+1”项目之一,规划建设规模为 2×390mw 燃气-蒸汽联合循环供热机组,总投资 22 亿元,年用气量约 8 亿立方米。该项目建成后,可新增供热面积 1000 万平方米,将有效缓解现*热电厂区域供热紧张状况和环保压力,并可解决滹太 XX县区京广铁路以 XX 县区域集中供热问题,年削减燃煤 5 万吨以上。继续抓好项目建设所需天然气资源落实和建设条件完善工作,力争早日开工建设。 5.推进热电二厂热源能力建设,拟实施燃气供热锅炉替代工...
