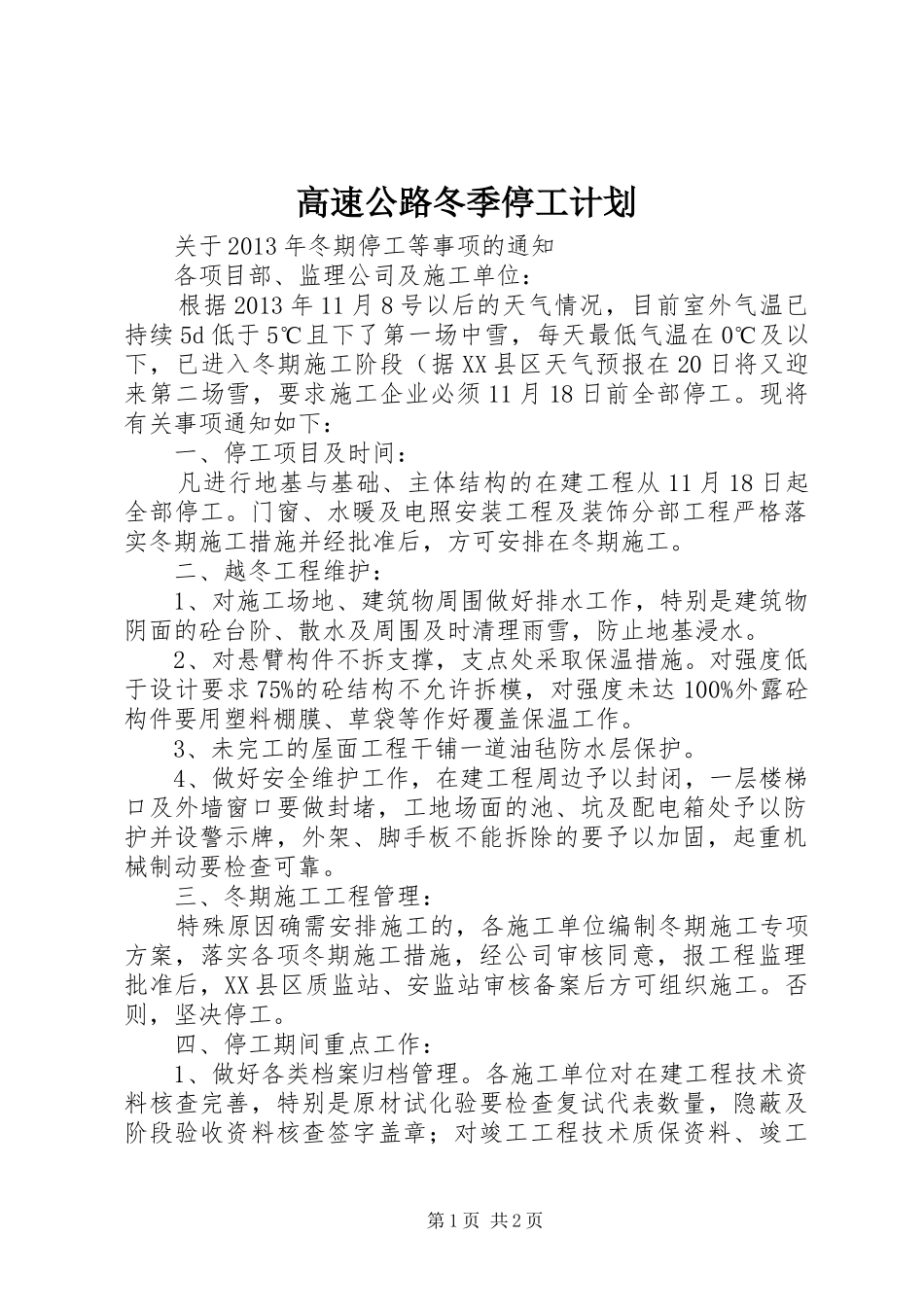

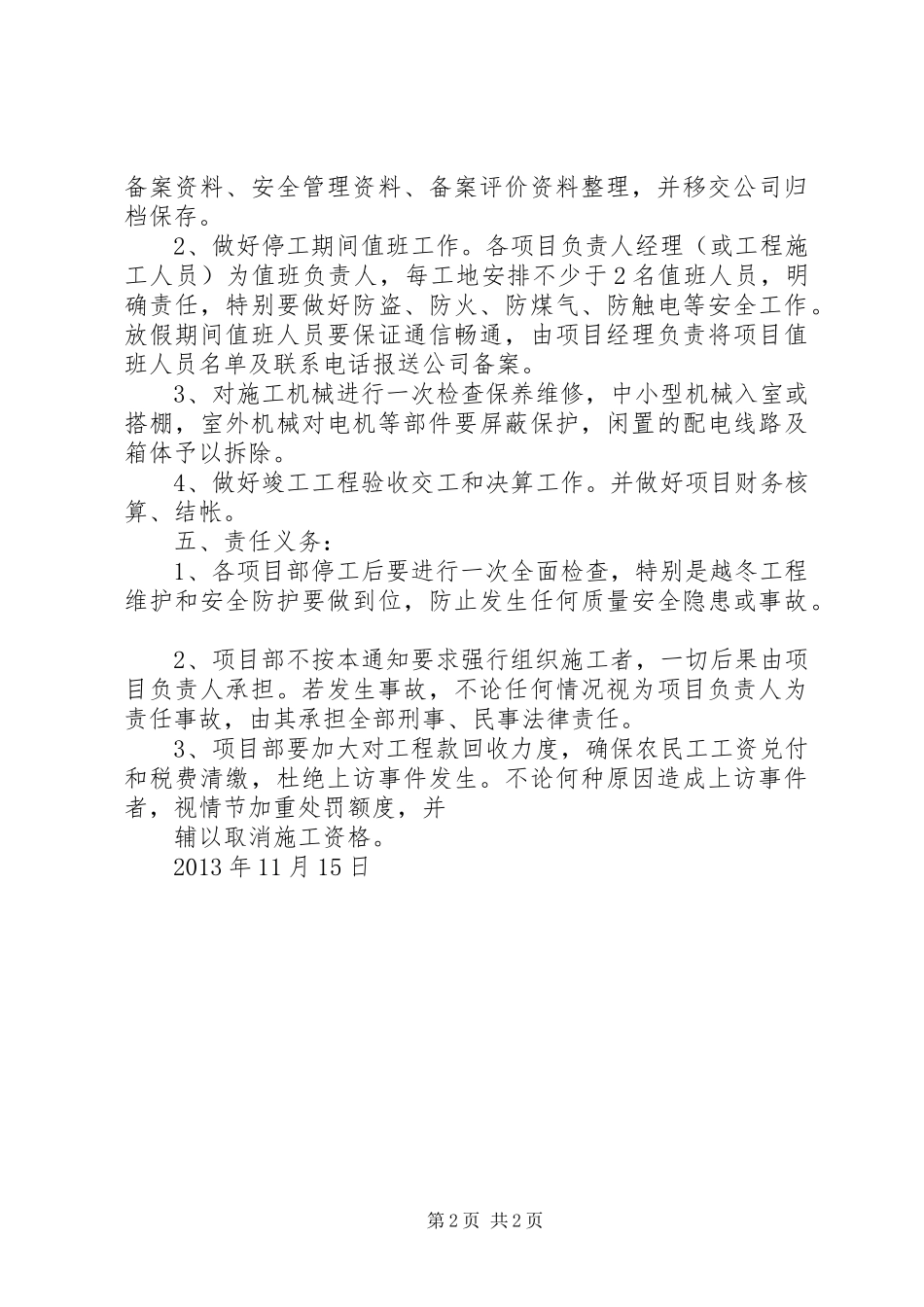

高速公路冬季停工计划 关于 2013 年冬期停工等事项的通知 各项目部、监理公司及施工单位: 根据 2013 年 11 月 8 号以后的天气情况,目前室外气温已持续 5d 低于 5℃且下了第一场中雪,每天最低气温在 0℃及以下,已进入冬期施工阶段(据 XX 县区天气预报在 20 日将又迎来第二场雪,要求施工企业必须 11 月 18 日前全部停工。现将有关事项通知如下: 一、停工项目及时间: 凡进行地基与基础、主体结构的在建工程从 11 月 18 日起全部停工。门窗、水暖及电照安装工程及装饰分部工程严格落实冬期施工措施并经批准后,方可安排在冬期施工。 二、越冬工程维护: 1、对施工场地、建筑物周围做好排水工作,特别是建筑物阴面的砼台阶、散水及周围及时清理雨雪,防止地基浸水。 2、对悬臂构件不拆支撑,支点处采取保温措施。对强度低于设计要求 75%的砼结构不允许拆模,对强度未达 100%外露砼构件要用塑料棚膜、草袋等作好覆盖保温工作。 3、未完工的屋面工程干铺一道油毡防水层保护。 4、做好安全维护工作,在建工程周边予以封闭,一层楼梯口及外墙窗口要做封堵,工地场面的池、坑及配电箱处予以防护并设警示牌,外架、脚手板不能拆除的要予以加固,起重机械制动要检查可靠。 三、冬期施工工程管理: 特殊原因确需安排施工的,各施工单位编制冬期施工专项方案,落实各项冬期施工措施,经公司审核同意,报工程监理批准后,XX 县区质监站、安监站审核备案后方可组织施工。否则,坚决停工。 四、停工期间重点工作: 1、做好各类档案归档管理。各施工单位对在建工程技术资料核查完善,特别是原材试化验要检查复试代表数量,隐蔽及阶段验收资料核查签字盖章;对竣工工程技术质保资料、竣工第 1 页 共 2 页备案资料、安全管理资料、备案评价资料整理,并移交公司归档保存。 2、做好停工期间值班工作。各项目负责人经理(或工程施工人员)为值班负责人,每工地安排不少于 2 名值班人员,明确责任,特别要做好防盗、防火、防煤气、防触电等安全工作。放假期间值班人员要保证通信畅通,由项目经理负责将项目值班人员名单及联系电话报送公司备案。 3、对施工机械进行一次检查保养维修,中小型机械入室或搭棚,室外机械对电机等部件要屏蔽保护,闲置的配电线路及箱体予以拆除。 4、做好竣工工程验收交工和决算工作。并做好项目财务核算、结帐。 五、责任义务: 1、各项目部停工后要进行一次全面检查,特别是越...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

高速公路冬季停工计划_1

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
