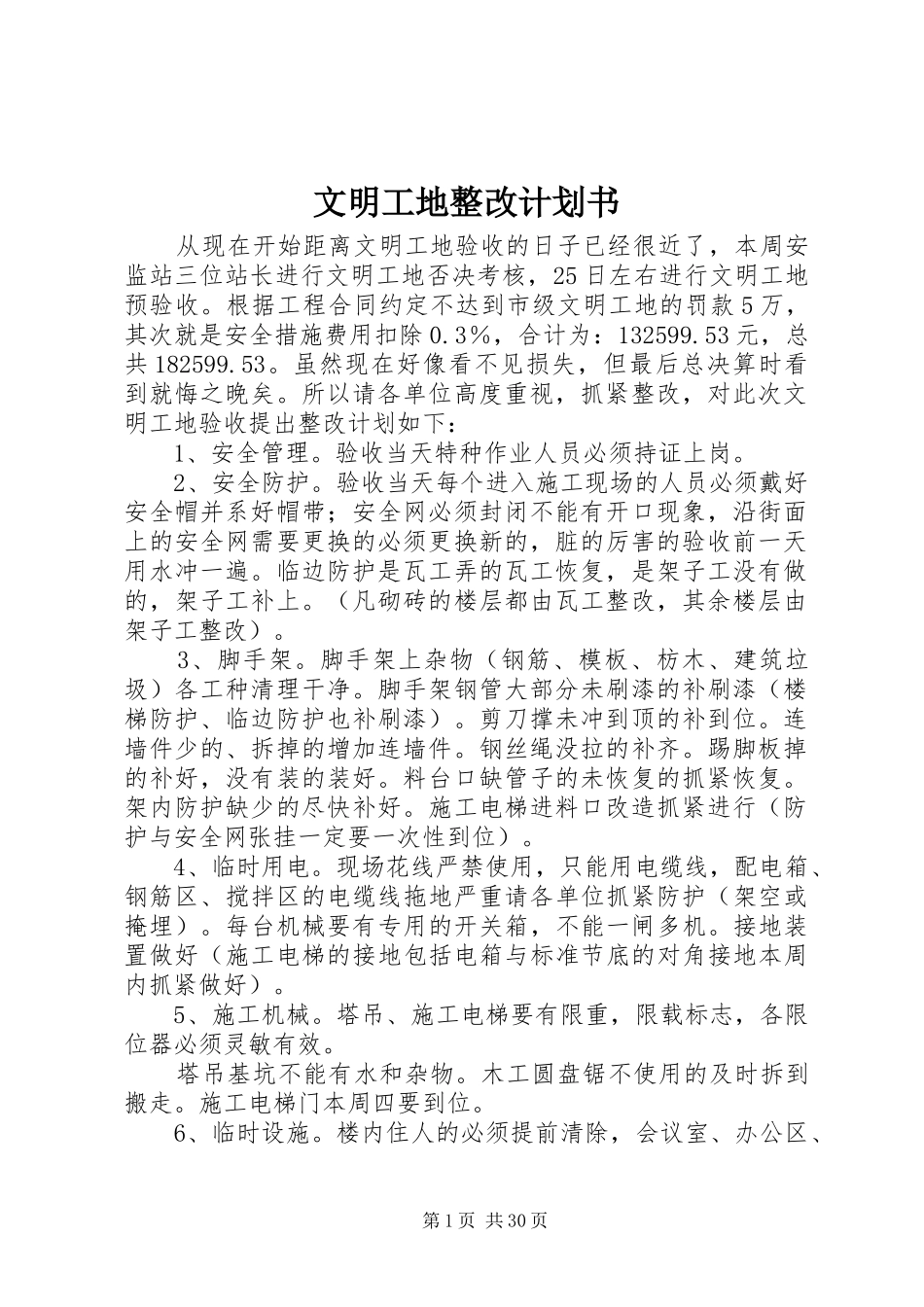

文明工地整改计划书 从现在开始距离文明工地验收的日子已经很近了,本周安监站三位站长进行文明工地否决考核,25 日左右进行文明工地预验收
根据工程合同约定不达到市级文明工地的罚款 5 万,其次就是安全措施费用扣除 0
3%,合计为:132599
53 元,总共 182599
虽然现在好像看不见损失,但最后总决算时看到就悔之晚矣
所以请各单位高度重视,抓紧整改,对此次文明工地验收提出整改计划如下: 1、安全管理
验收当天特种作业人员必须持证上岗
2、安全防护
验收当天每个进入施工现场的人员必须戴好安全帽并系好帽带;安全网必须封闭不能有开口现象,沿街面上的安全网需要更换的必须更换新的,脏的厉害的验收前一天用水冲一遍
临边防护是瓦工弄的瓦工恢复,是架子工没有做的,架子工补上
(凡砌砖的楼层都由瓦工整改,其余楼层由架子工整改)
脚手架上杂物(钢筋、模板、枋木、建筑垃圾)各工种清理干净
脚手架钢管大部分未刷漆的补刷漆(楼梯防护、临边防护也补刷漆)
剪刀撑未冲到顶的补到位
连墙件少的、拆掉的增加连墙件
钢丝绳没拉的补齐
踢脚板掉的补好,没有装的装好
料台口缺管子的未恢复的抓紧恢复
架内防护缺少的尽快补好
施工电梯进料口改造抓紧进行(防护与安全网张挂一定要一次性到位)
4、临时用电
现场花线严禁使用,只能用电缆线,配电箱、钢筋区、搅拌区的电缆线拖地严重请各单位抓紧防护(架空或掩埋)
每台机械要有专用的开关箱,不能一闸多机
接地装置做好(施工电梯的接地包括电箱与标准节底的对角接地本周内抓紧做好)
5、施工机械
塔吊、施工电梯要有限重,限载标志,各限位器必须灵敏有效
塔吊基坑不能有水和杂物
木工圆盘锯不使用的及时拆到搬走
施工电梯门本周四要到位

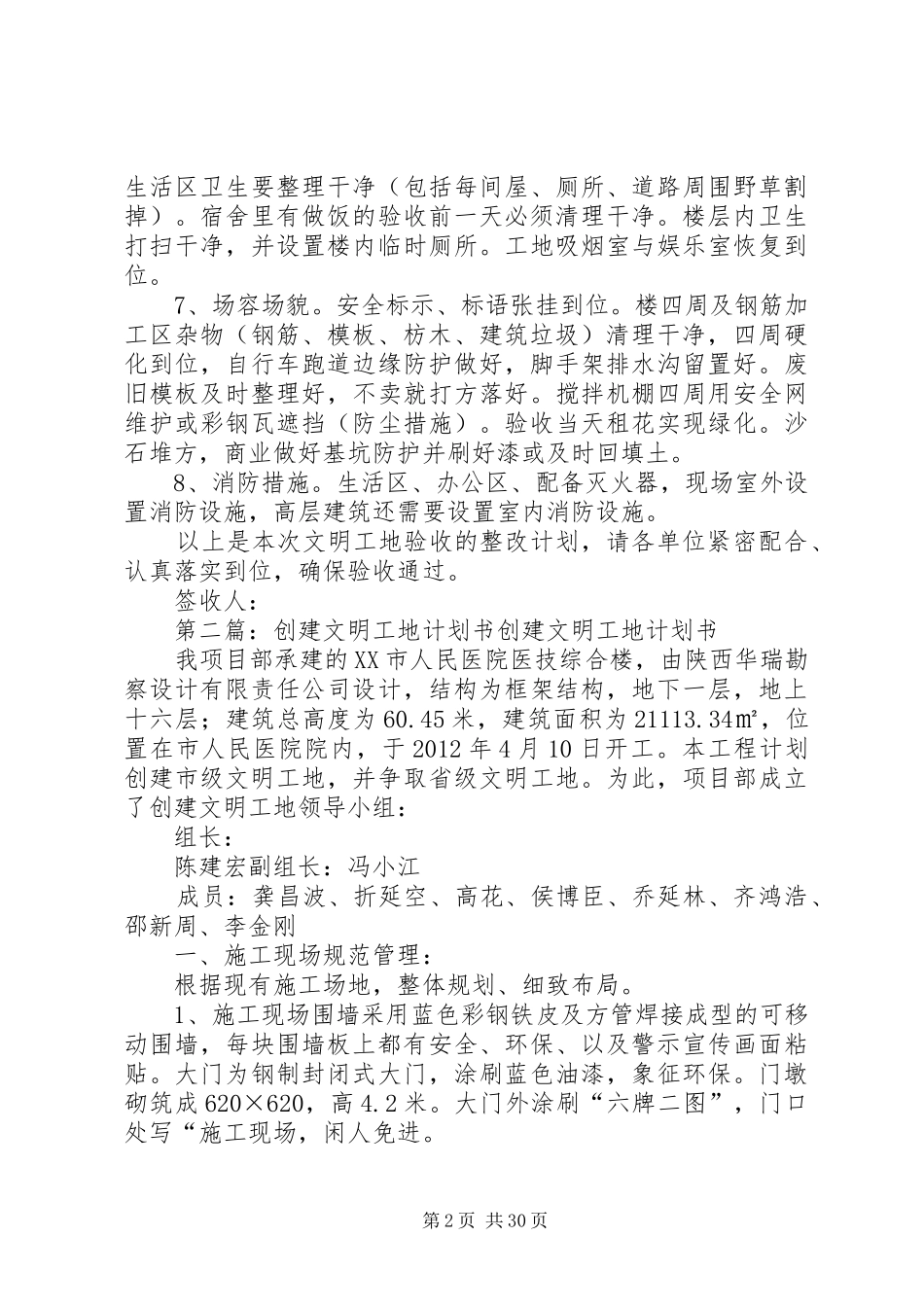

6、临时设施

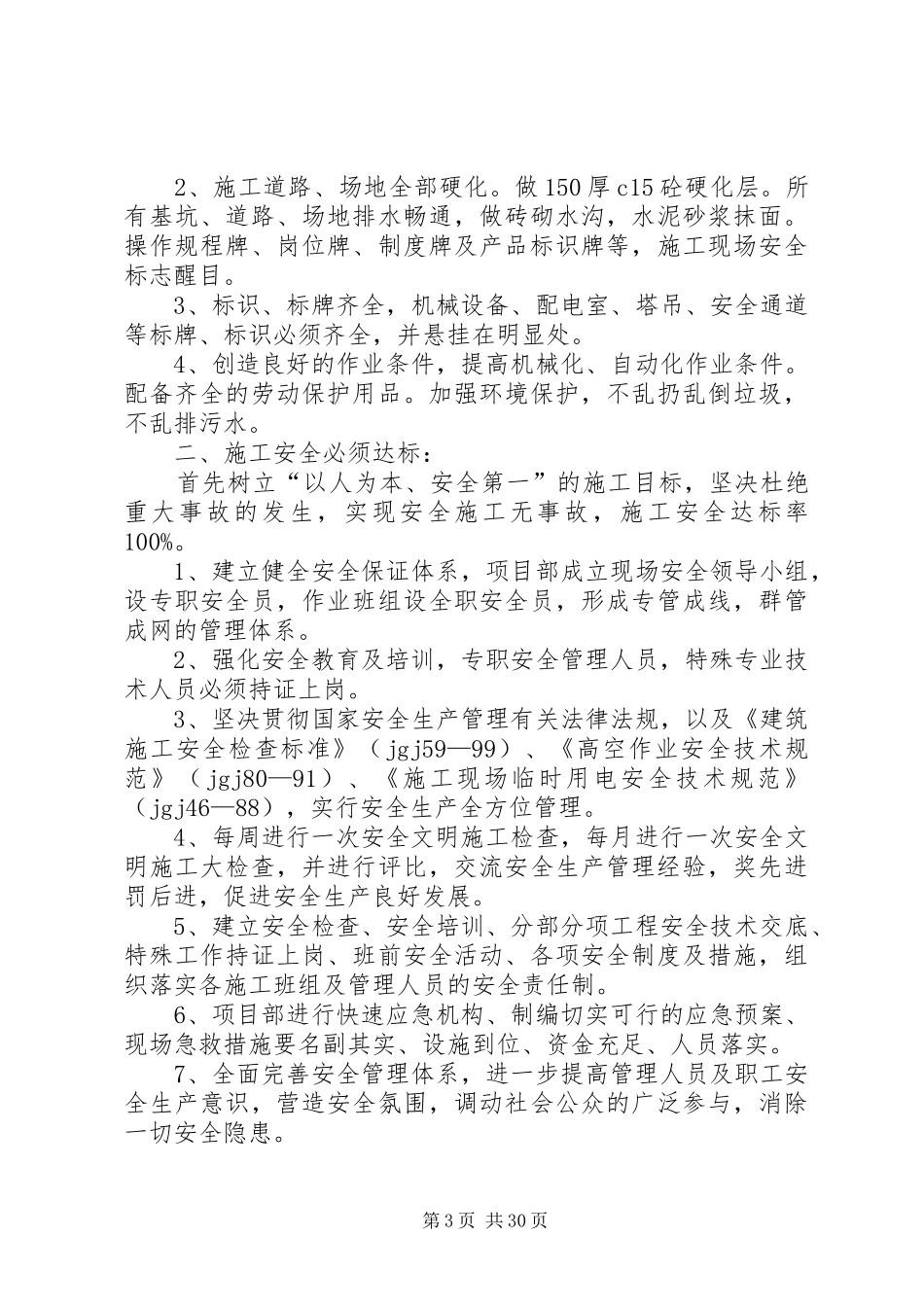

楼内住人的必须提前清除,会议室、办公区、第 1 页 共 30 页生活区卫生要整理干净(包括每间屋、厕所、道
