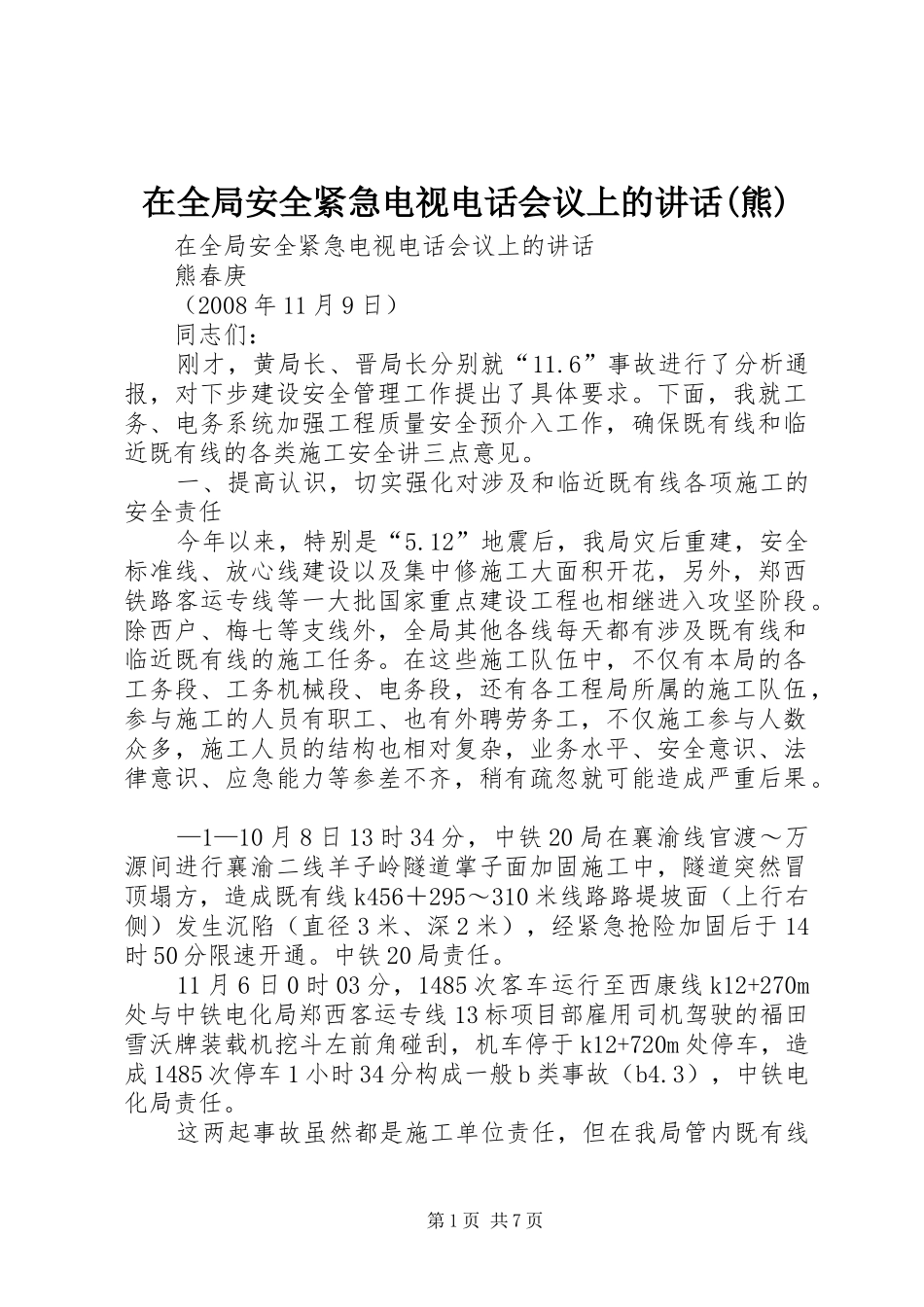

在全局安全紧急电视电话会议上的讲话(熊) 在全局安全紧急电视电话会议上的讲话 熊春庚 (2008 年 11 月 9 日) 同志们: 刚才,黄局长、晋局长分别就“11
6”事故进行了分析通报,对下步建设安全管理工作提出了具体要求
下面,我就工务、电务系统加强工程质量安全预介入工作,确保既有线和临近既有线的各类施工安全讲三点意见
一、提高认识,切实强化对涉及和临近既有线各项施工的安全责任 今年以来,特别是“5
12”地震后,我局灾后重建,安全标准线、放心线建设以及集中修施工大面积开花,另外,郑西铁路客运专线等一大批国家重点建设工程也相继进入攻坚阶段
除西户、梅七等支线外,全局其他各线每天都有涉及既有线和临近既有线的施工任务
在这些施工队伍中,不仅有本局的各工务段、工务机械段、电务段,还有各工程局所属的施工队伍,参与施工的人员有职工、也有外聘劳务工,不仅施工参与人数众多,施工人员的结构也相对复杂,业务水平、安全意识、法律意识、应急能力等参差不齐,稍有疏忽就可能造成严重后果
—1—10 月 8 日 13 时 34 分,中铁 20 局在襄渝线官渡~万源间进行襄渝二线羊子岭隧道掌子面加固施工中,隧道突然冒顶塌方,造成既有线 k456+295~310 米线路路堤坡面(上行右侧)发生沉陷(直径 3 米、深 2 米),经紧急抢险加固后于 14时 50 分限速开通
中铁 20 局责任
11 月 6 日 0 时 03 分,1485 次客车运行至西康线 k12+270m处与中铁电化局郑西客运专线 13 标项目部雇用司机驾驶的福田雪沃牌装载机挖斗左前角碰刮,机车停于 k12+720m 处停车,造成 1485 次停车 1 小时 34 分构成一般 b 类事故(b4
3),中铁电化局责任
这两起事故虽然都是施工单位责任,但在我局管内既有线第 1 页 共 7 页发生,作为安全协议签署单位和设备管理单
