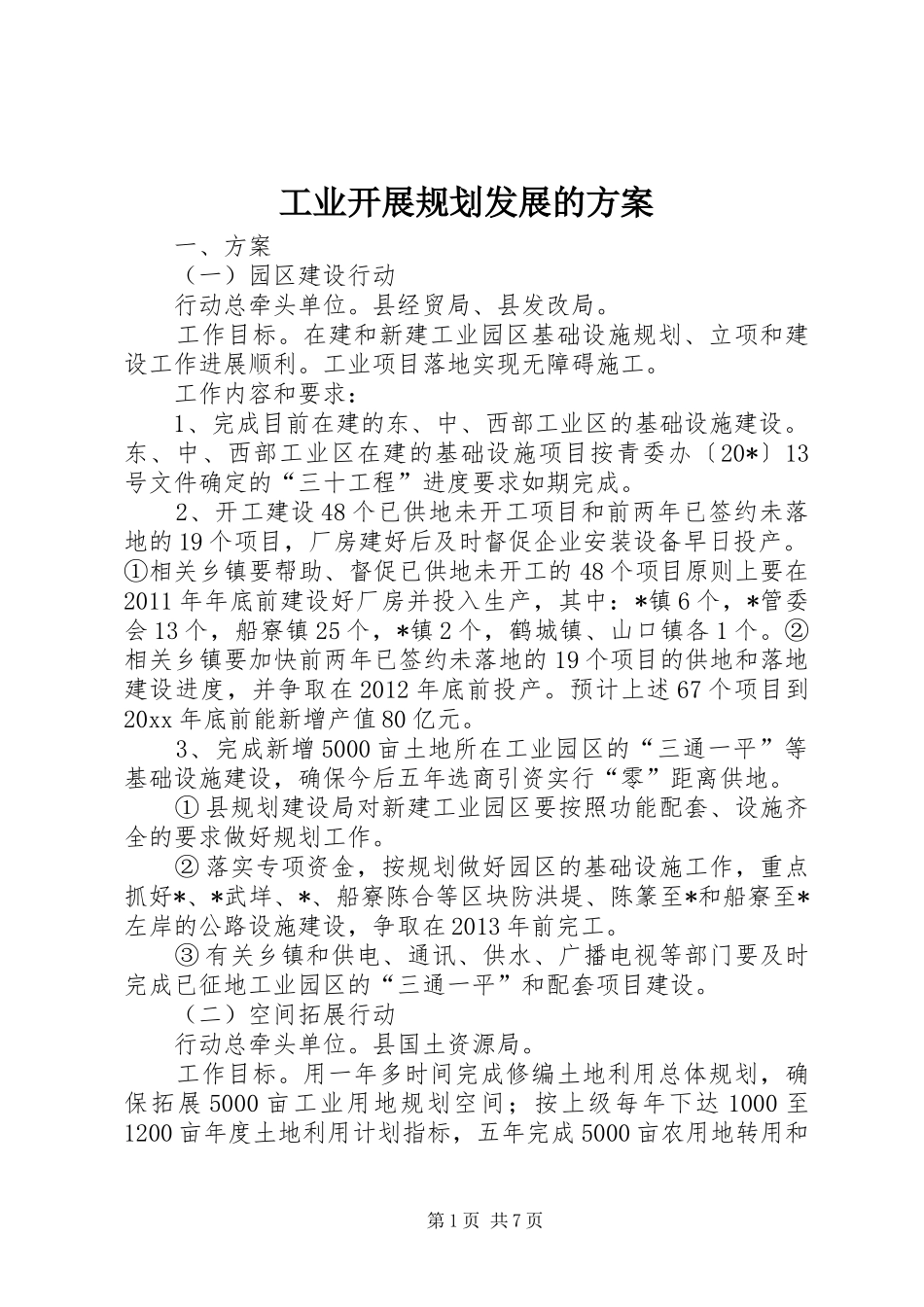

工业开展规划发展的方案 一、方案 (一)园区建设行动 行动总牵头单位
县经贸局、县发改局
在建和新建工业园区基础设施规划、立项和建设工作进展顺利
工业项目落地实现无障碍施工
工作内容和要求: 1、完成目前在建的东、中、西部工业区的基础设施建设
东、中、西部工业区在建的基础设施项目按青委办〔20*〕13号文件确定的“三十工程”进度要求如期完成
2、开工建设 48 个已供地未开工项目和前两年已签约未落地的 19 个项目,厂房建好后及时督促企业安装设备早日投产
①相关乡镇要帮助、督促已供地未开工的 48 个项目原则上要在2011 年年底前建设好厂房并投入生产,其中:*镇 6 个,*管委会 13 个,船寮镇 25 个,*镇 2 个,鹤城镇、山口镇各 1 个
②相关乡镇要加快前两年已签约未落地的 19 个项目的供地和落地建设进度,并争取在 2012 年底前投产
预计上述 67 个项目到20xx 年底前能新增产值 80 亿元
3、完成新增 5000 亩土地所在工业园区的“三通一平”等基础设施建设,确保今后五年选商引资实行“零”距离供地
① 县规划建设局对新建工业园区要按照功能配套、设施齐全的要求做好规划工作
② 落实专项资金,按规划做好园区的基础设施工作,重点抓好*、*武垟、*、船寮陈合等区块防洪堤、陈篆至*和船寮至*左岸的公路设施建设,争取在 2013 年前完工
③ 有关乡镇和供电、通讯、供水、广播电视等部门要及时完成已征地工业园区的“三通一平”和配套项目建设
(二)空间拓展行动 行动总牵头单位
县国土资源局
用一年多时间完成修编土地利用总体规划,确保拓展 5000 亩工业用地规划空间;按上级每年下达 1000 至1200 亩年度土地利用计划指标,五年完成 5000 亩农用地转用和第 1 页 共 7 页土地征用报批工作
工作内容和要求: 1、规
