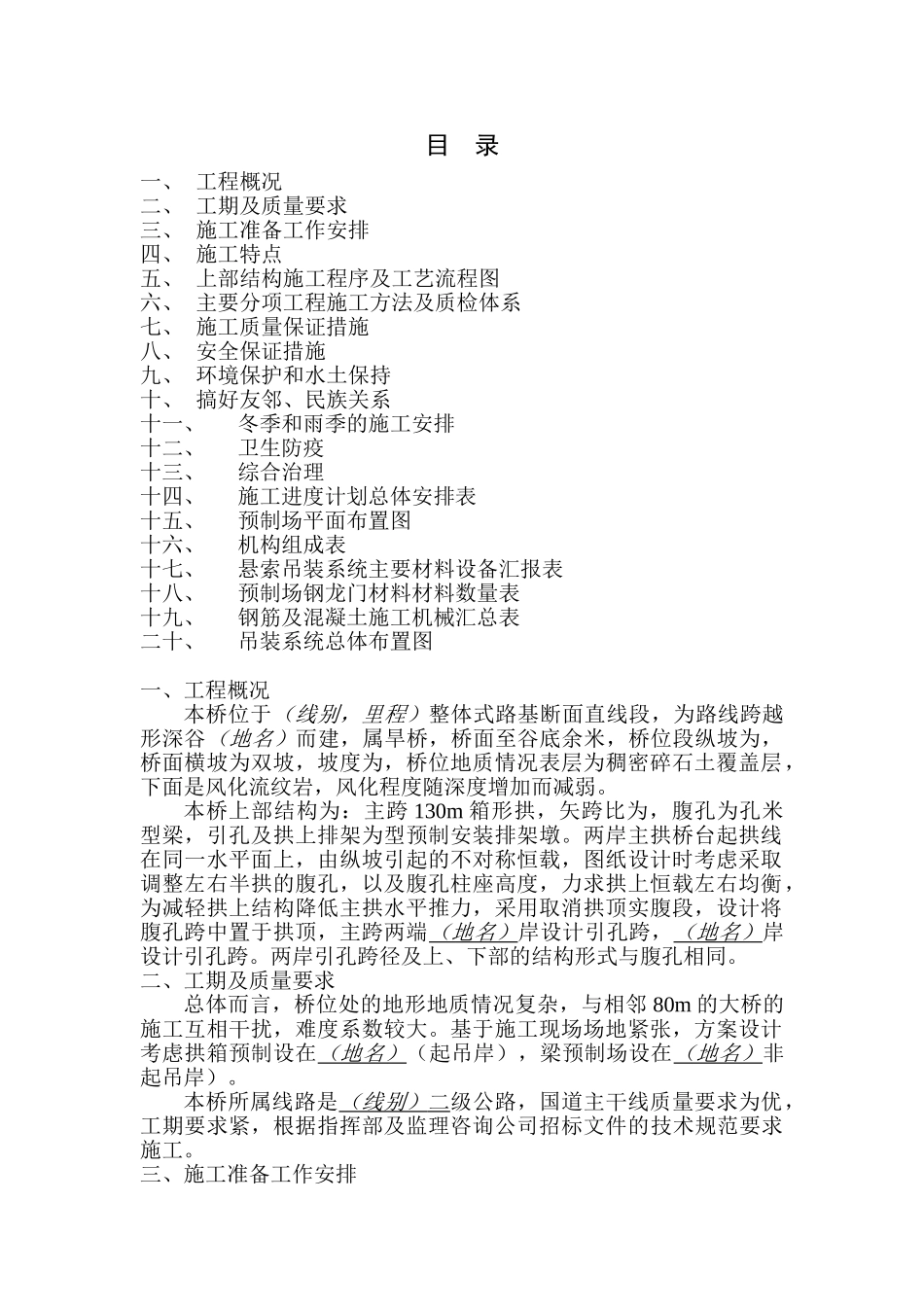

目 录一、 工程概况二、 工期及质量要求三、 施工准备工作安排四、 施工特点五、 上部结构施工程序及工艺流程图六、 主要分项工程施工方法及质检体系七、 施工质量保证措施八、 安全保证措施九、 环境保护和水土保持十、 搞好友邻、民族关系十一、冬季和雨季的施工安排十二、卫生防疫十三、综合治理十四、施工进度计划总体安排表十五、预制场平面布置图十六、机构组成表十七、悬索吊装系统主要材料设备汇报表十八、预制场钢龙门材料材料数量表十九、钢筋及混凝土施工机械汇总表二十、吊装系统总体布置图 一、工程概况本桥位于(线别,里程)整体式路基断面直线段,为路线跨越形深谷(地名)而建,属旱桥,桥面至谷底余米,桥位段纵坡为,桥面横坡为双坡,坡度为,桥位地质情况表层为稠密碎石土覆盖层,下面是风化流纹岩,风化程度随深度增加而减弱。本桥上部结构为:主跨 130m 箱形拱,矢跨比为,腹孔为孔米型梁,引孔及拱上排架为型预制安装排架墩。两岸主拱桥台起拱线在同一水平面上,由纵坡引起的不对称恒载,图纸设计时考虑采取调整左右半拱的腹孔,以及腹孔柱座高度,力求拱上恒载左右均衡,为减轻拱上结构降低主拱水平推力,采用取消拱顶实腹段,设计将腹孔跨中置于拱顶,主跨两端(地名)岸设计引孔跨,(地名)岸设计引孔跨。两岸引孔跨径及上、下部的结构形式与腹孔相同。二、工期及质量要求总体而言,桥位处的地形地质情况复杂,与相邻 80m 的大桥的施工互相干扰,难度系数较大。基于施工现场场地紧张,方案设计考虑拱箱预制设在(地名)(起吊岸),梁预制场设在(地名)非起吊岸)。本桥所属线路是(线别) 二 级公路,国道主干线质量要求为优,工期要求紧,根据指挥部及监理咨询公司招标文件的技术规范要求施工。三、施工准备工作安排为确保本桥工程施工任务的顺利完成,必须认真做好各项施工准备工作。施工准备工作:生产与生活临时设施根据本桥工程及工期要求高峰期人员将达到人,准备生活用房 800m2,库房和操作间占地1000m2。有山中泉水可做生活用水和生产用水。因吊装时用电量大拟安装变压器一台。高压接地电网需架设 300m 高压支线;现场备用一台发电机。配备的一台发电机作灌注砼备用。清理附近的场地,对场地进行平整压实并硬化,使砂、石料有堆放地,备足总数的砂石料、水泥。搭设临时工棚,存放水泥、小型设备等。搭设工棚作为民工宿舍。组织一批技术熟练的技工,普工按一定比例搭配,在进场前进行技...
