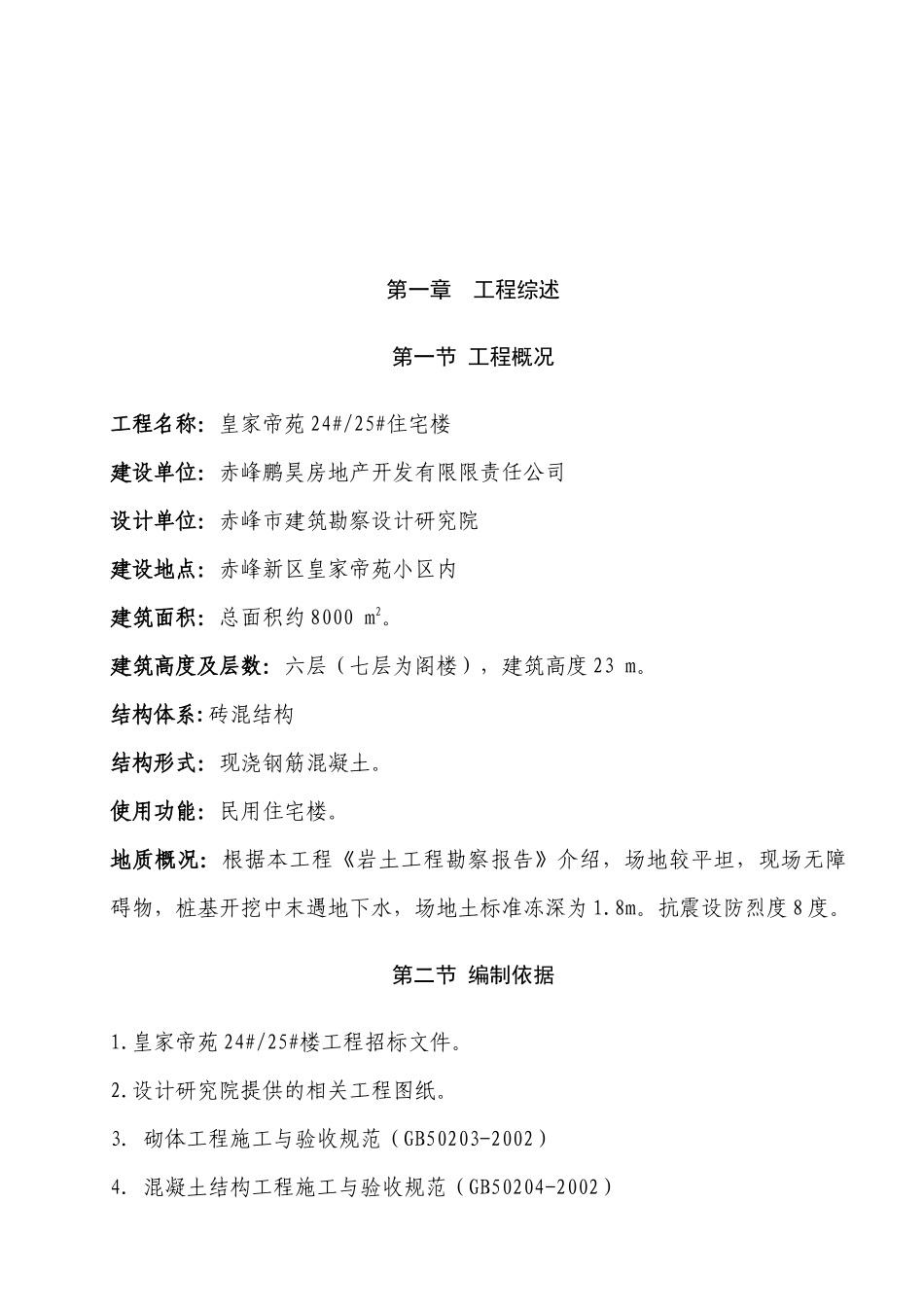

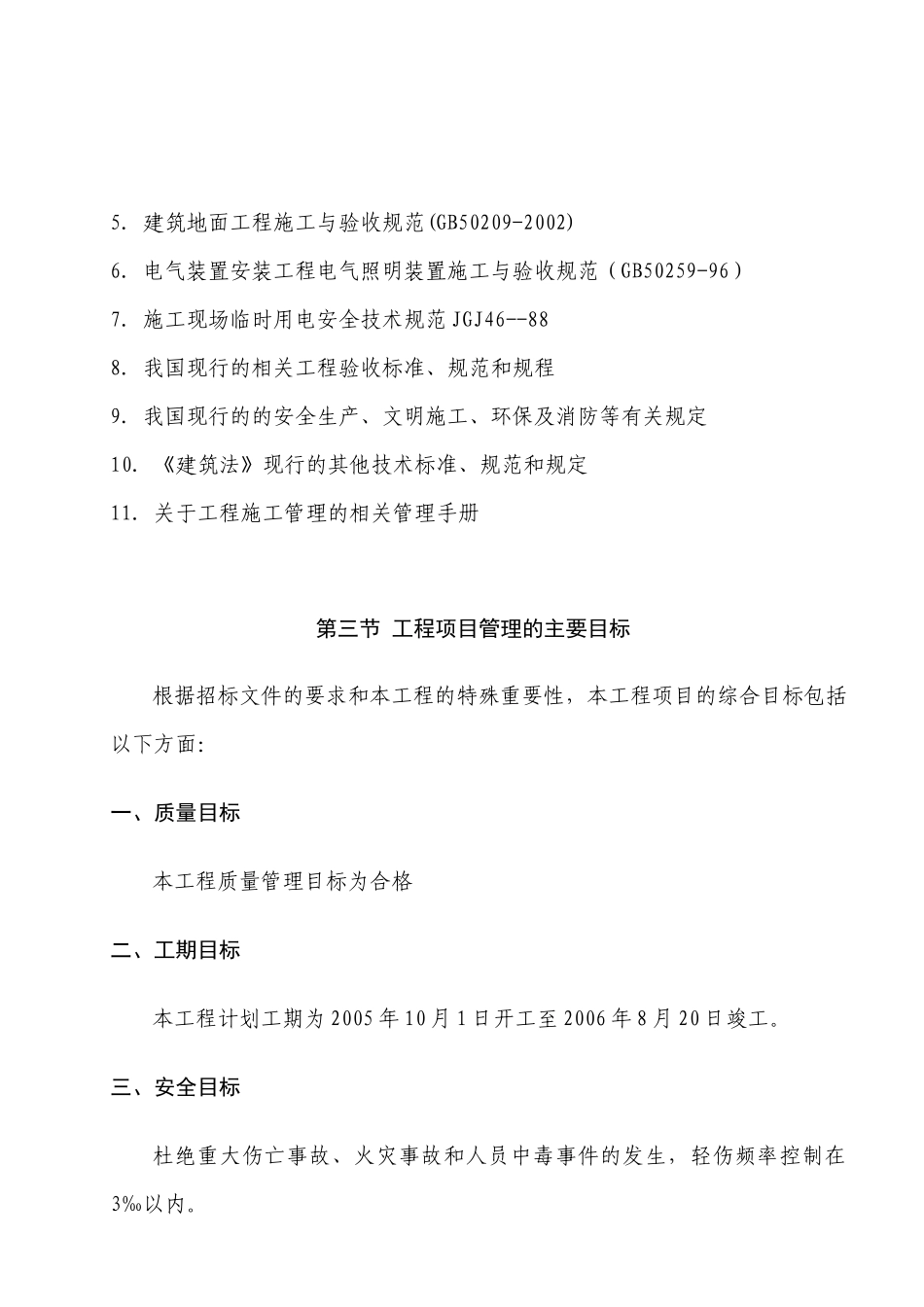

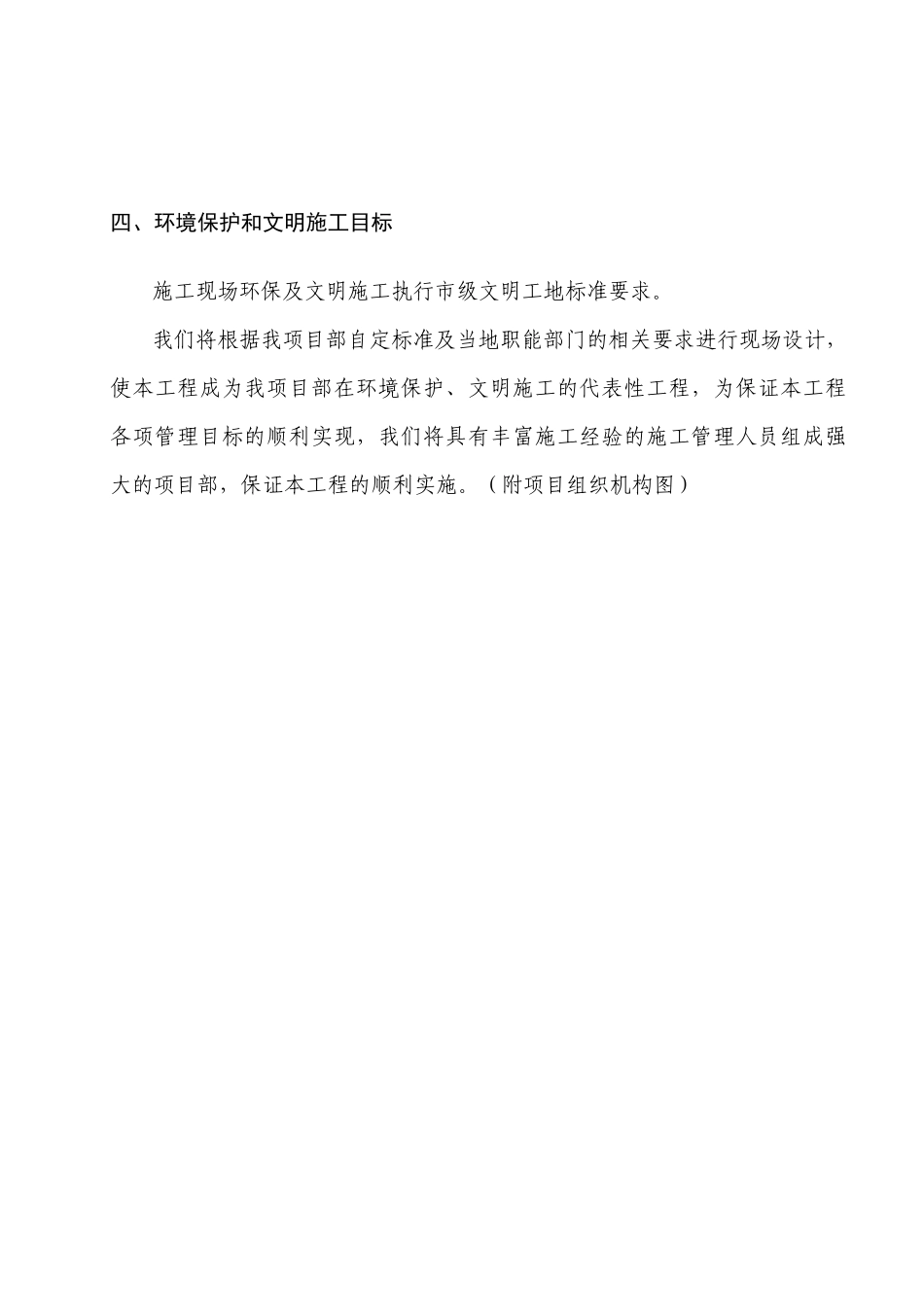

第一章 工程综述第一节 工程概况工程名称:皇家帝苑 24#/25#住宅楼建设单位:赤峰鹏昊房地产开发有限限责任公司设计单位:赤峰市建筑勘察设计研究院建设地点:赤峰新区皇家帝苑小区内建筑面积:总面积约 8000 m2。建筑高度及层数:六层(七层为阁楼),建筑高度 23 m。结构体系:砖混结构结构形式:现浇钢筋混凝土。使用功能:民用住宅楼。地质概况:根据本工程《岩土工程勘察报告》介绍,场地较平坦,现场无障碍物,桩基开挖中末遇地下水,场地土标准冻深为 1.8m。抗震设防烈度 8 度。第二节 编制依据1.皇家帝苑 24#/25#楼工程招标文件。2.设计研究院提供的相关工程图纸。3. 砌体工程施工与验收规范(GB50203-2002)4. 混凝土结构工程施工与验收规范(GB50204-2002)5. 建筑地面工程施工与验收规范(GB50209-2002)6. 电气装置安装工程电气照明装置施工与验收规范(GB50259-96)7. 施工现场临时用电安全技术规范 JGJ46--888. 我国现行的相关工程验收标准、规范和规程9. 我国现行的的安全生产、文明施工、环保及消防等有关规定10. 《建筑法》现行的其他技术标准、规范和规定11. 关于工程施工管理的相关管理手册第三节 工程项目管理的主要目标根据招标文件的要求和本工程的特殊重要性,本工程项目的综合目标包括以下方面:一、质量目标本工程质量管理目标为合格二、工期目标本工程计划工期为 2005 年 10 月 1 日开工至 2006 年 8 月 20 日竣工。三、安全目标杜绝重大伤亡事故、火灾事故和人员中毒事件的发生,轻伤频率控制在3‰以内。四、环境保护和文明施工目标施工现场环保及文明施工执行市级文明工地标准要求。我们将根据我项目部自定标准及当地职能部门的相关要求进行现场设计,使本工程成为我项目部在环境保护、文明施工的代表性工程,为保证本工程各项管理目标的顺利实现,我们将具有丰富施工经验的施工管理人员组成强大的项目部,保证本工程的顺利实施。(附项目组织机构图)第二章 施工现场平面布置 第一节 施工现场平面布置原则根据本工程的特点,现场平面布置应充分考虑各种环境因素及施工需要,布置施工现场时应遵循以下原则:1、现场平面随着工程施工进度进行布置和安排,阶段平面布置要与该时期的施工重点相适应。2、平面布置应充分考虑好施工机械设备、办公、生活、道路、现场出入口、临时堆放场地等进行优化合理布置。3、施工临时材料堆放应尽量设在垂直运输机械覆盖的范围内,避免发生二次搬运...
