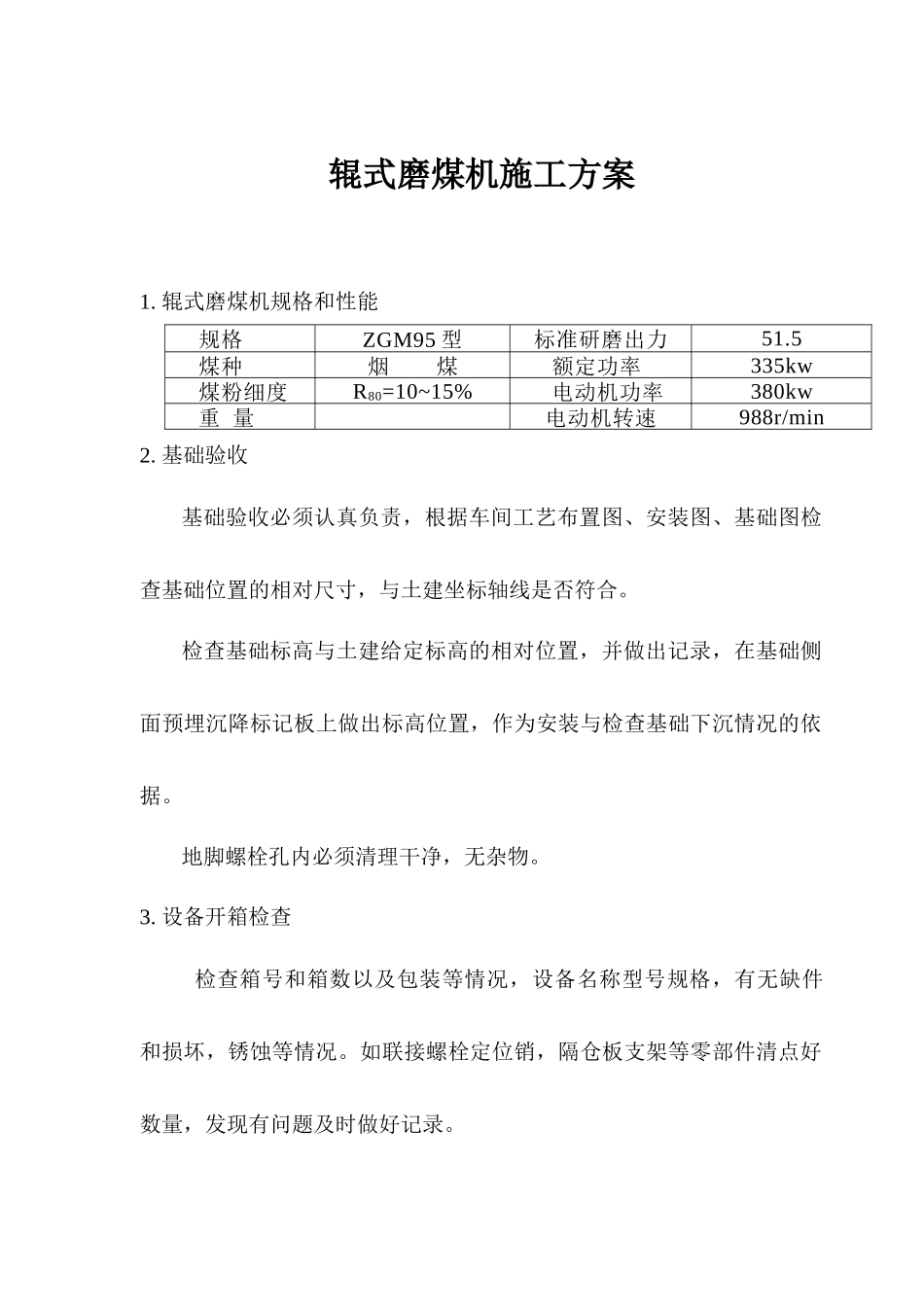

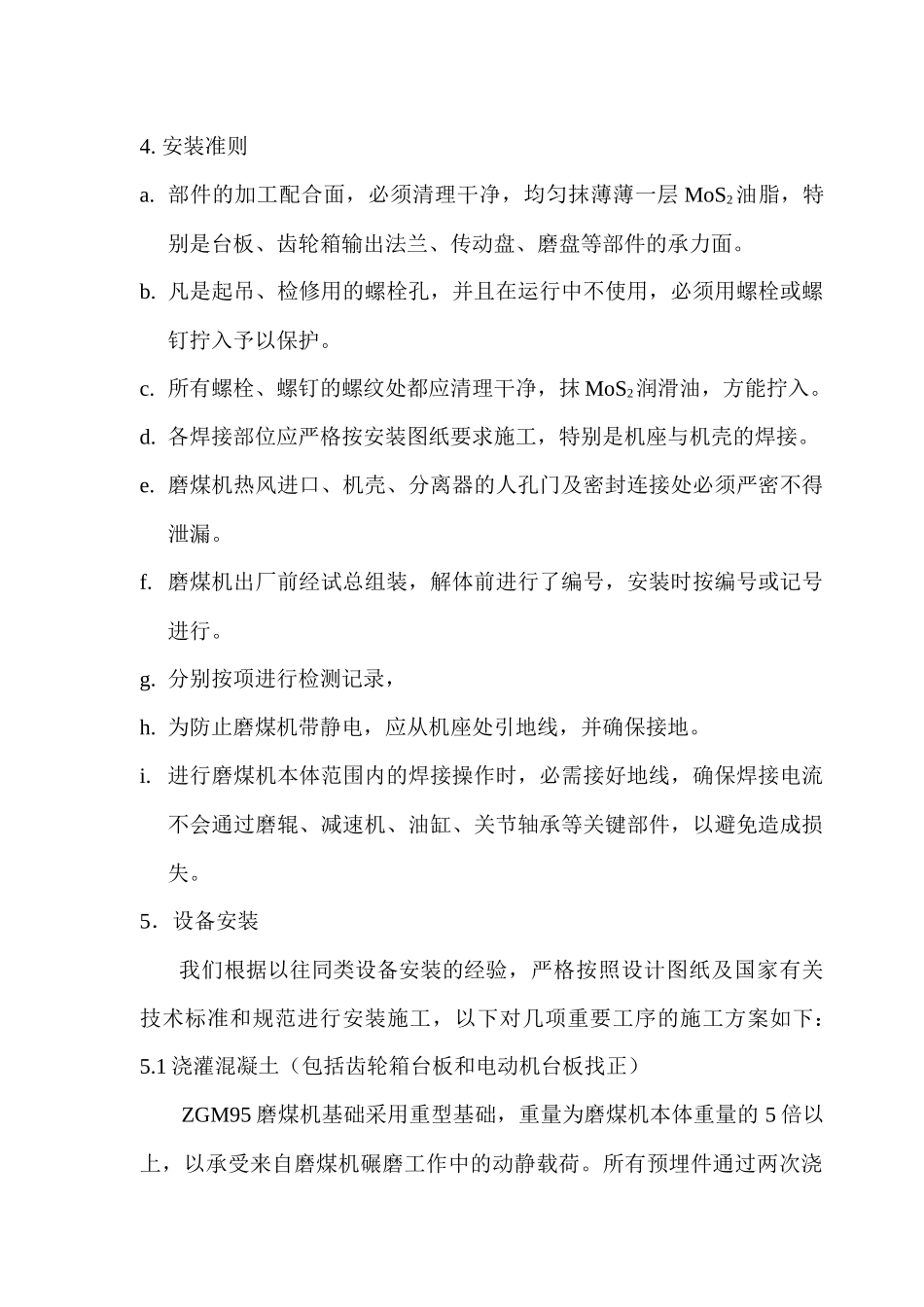

辊式磨煤机施工方案1. 辊式磨煤机规格和性能规格ZGM95 型标准研磨出力51.5煤种烟 煤额定功率335kw煤粉细度R80=10~15%电动机功率380kw重 量电动机转速988r/min2. 基础验收基础验收必须认真负责,根据车间工艺布置图、安装图、基础图检查基础位置的相对尺寸,与土建坐标轴线是否符合。检查基础标高与土建给定标高的相对位置,并做出记录,在基础侧面预埋沉降标记板上做出标高位置,作为安装与检查基础下沉情况的依据。地脚螺栓孔内必须清理干净,无杂物。3. 设备开箱检查检查箱号和箱数以及包装等情况,设备名称型号规格,有无缺件和损坏,锈蚀等情况。如联接螺栓定位销,隔仓板支架等零部件清点好数量,发现有问题及时做好记录。4. 安装准则a. 部件的加工配合面,必须清理干净,均匀抹薄薄一层 MoS2油脂,特别是台板、齿轮箱输出法兰、传动盘、磨盘等部件的承力面。b. 凡是起吊、检修用的螺栓孔,并且在运行中不使用,必须用螺栓或螺钉拧入予以保护。c. 所有螺栓、螺钉的螺纹处都应清理干净,抹 MoS2润滑油,方能拧入。d. 各焊接部位应严格按安装图纸要求施工,特别是机座与机壳的焊接。e. 磨煤机热风进口、机壳、分离器的人孔门及密封连接处必须严密不得泄漏。f. 磨煤机出厂前经试总组装,解体前进行了编号,安装时按编号或记号进行。g. 分别按项进行检测记录,h. 为防止磨煤机带静电,应从机座处引地线,并确保接地。i. 进行磨煤机本体范围内的焊接操作时,必需接好地线,确保焊接电流不会通过磨辊、减速机、油缸、关节轴承等关键部件,以避免造成损失。5.设备安装我们根据以往同类设备安装的经验,严格按照设计图纸及国家有关技术标准和规范进行安装施工,以下对几项重要工序的施工方案如下:5.1 浇灌混凝土(包括齿轮箱台板和电动机台板找正)ZGM95 磨煤机基础采用重型基础,重量为磨煤机本体重量的 5 倍以上,以承受来自磨煤机碾磨工作中的动静载荷。所有预埋件通过两次浇灌混凝土与基础联成一刚性整体。磨煤机的基础是独立的,它和厂房基础隔开,避免自身振动影响主厂房等基础。混凝土分三次浇灌。2.1.1 第一次浇灌基础主体部分,主要包括:地脚螺栓盒预埋件、地脚螺栓预留孔和电源穿线管等浇灌工作。2.1.2 第二次浇灌在齿轮箱台板电动机台板找正后进行。2.1.2.1 准备工作:检查一次浇灌预埋钢筋和预留孔,清理基础表面(必须清去表面疏松组织)。准备好垫块和调整螺钉及测量工具(测量工具包括约 2m 水平尺)。2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

磨煤机施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
