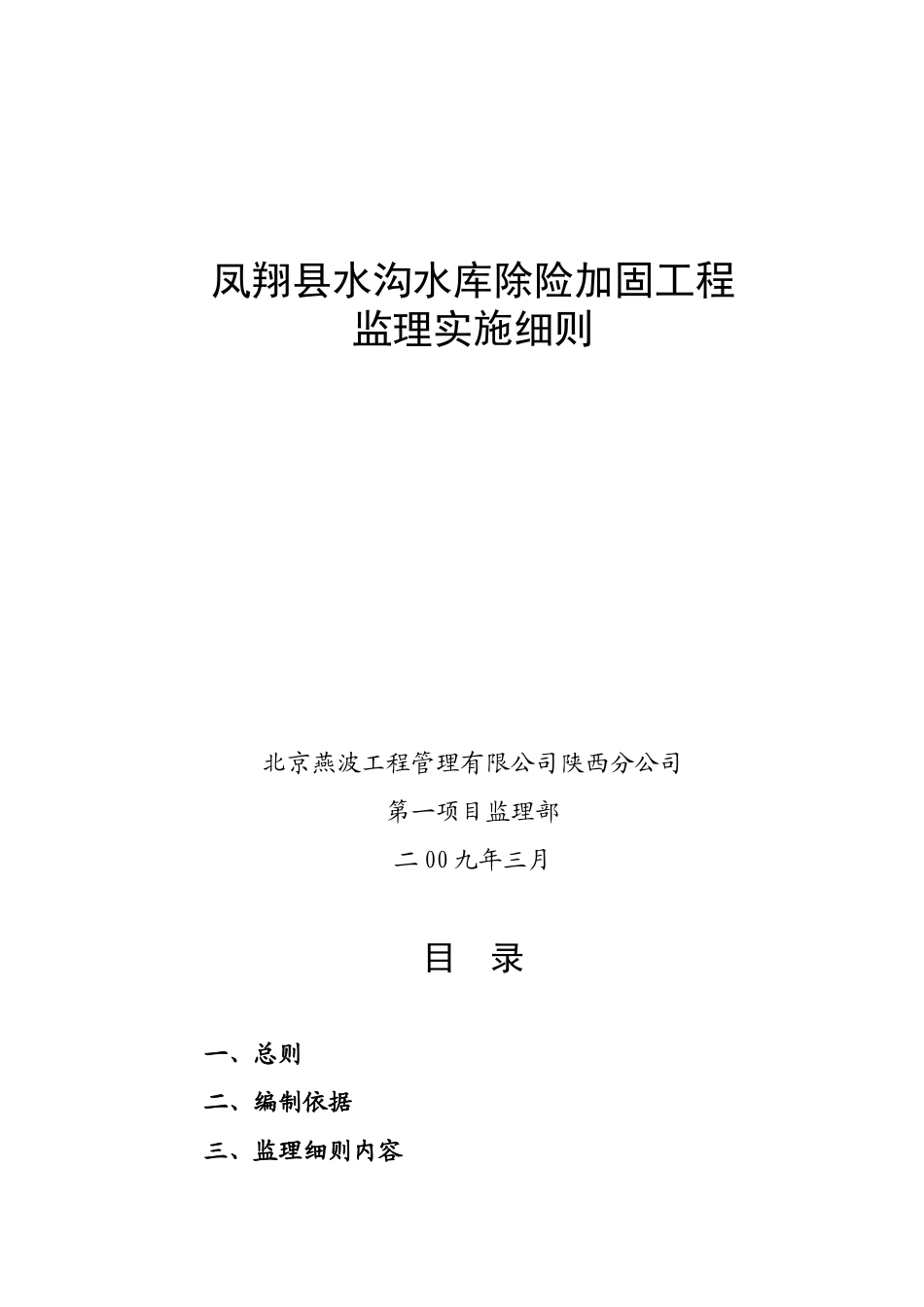

凤翔县水沟水库除险加固工程监理实施细则北京燕波工程管理有限公司陕西分公司第一项目监理部二 00 九年三月目 录 一、总则 二、编制依据 三、监理细则内容 01、土方明挖和填筑监理细则 02、浆砌石和干砌石监理细则 03、土工膜铺设监理细则 04、混凝土建筑监理细则 05、钢筋制作监理细则 06、模板制安监理细则 07、坝肩帷幕、劈裂灌浆监理细则 08、泥结石路面监理细则 09、进度控制监理细则 10、投资控制监理细则 11、合同管理 12、信息管理 13、工程验收与移交14、安全生产、文明施工监理细则一、总则为了加强工程质量的监督管理,集现监理工作的事前审批,事中监督和事后检验,特编制本细则
本细则仅适用本公司监理的千阳县郝家坡水库除险加固工程

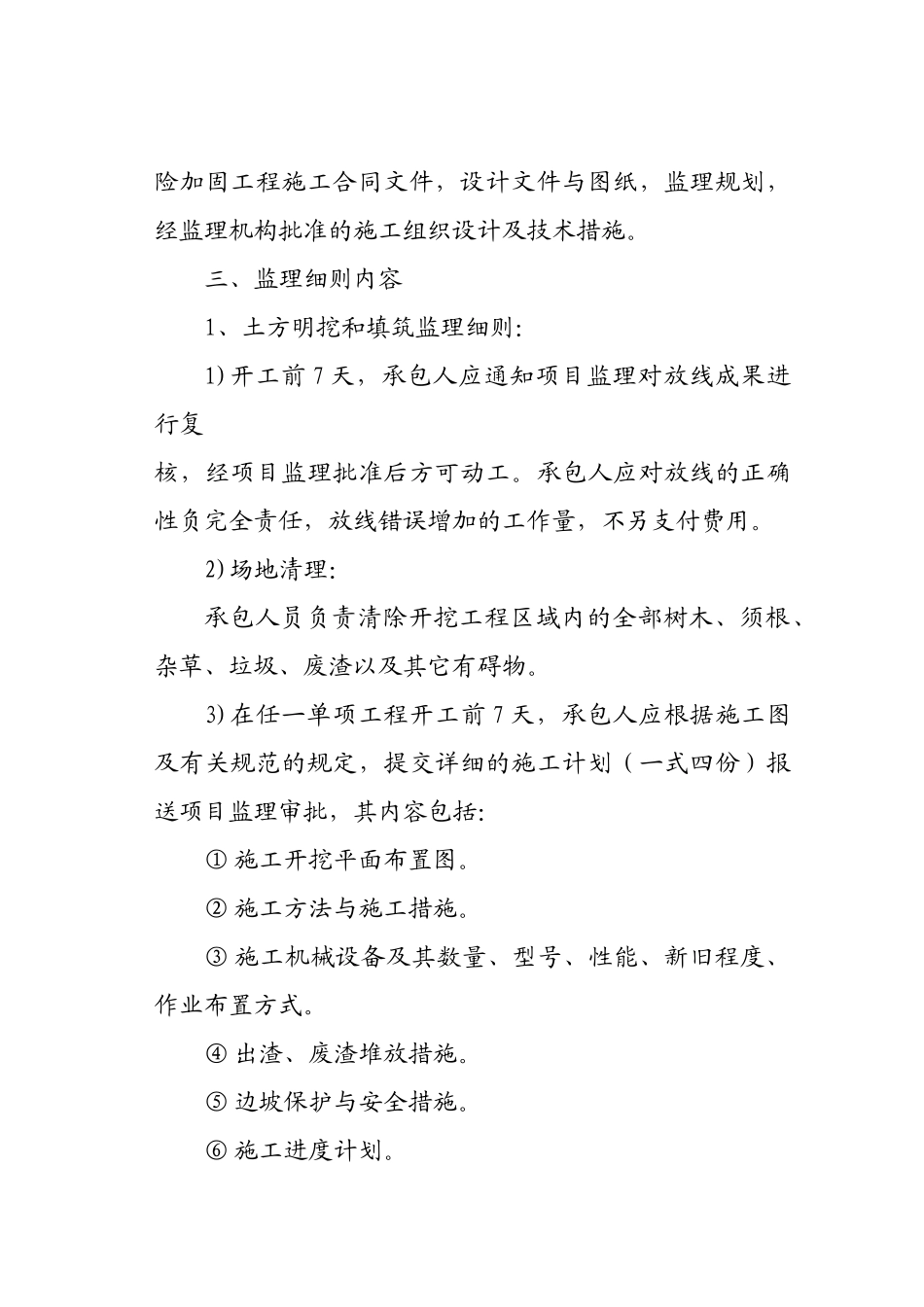

二、编制依据根据《水利水电施工技术规范汇编》,郝家坡水库除险加固工程施工合同文件,设计文件与图纸,监理规划,经监理机构批准的施工组织设计及技术措施
三、监理细则内容1、土方明挖和填筑监理细则:1)开工前 7 天,承包人应通知项目监理对放线成果进行复核,经项目监理批准后方可动工
承包人应对放线的正确性负完全责任,放线错误增加的工作量,不另支付费用
2)场地清理:承包人员负责清除开挖工程区域内的全部树木、须根、杂草、垃圾、废渣以及其它有碍物
3)在任一单项工程开工前 7 天,承包人应根据施工图及有关规范的规定,提交详细的施工计划(一式四份)报送项目监理审批,其内容包括:① 施工开挖平面布置图
② 施工方法与施工措施
③ 施工机械设备及其数量、型号、性能、新旧程度、作业布置方式
④ 出渣、废渣堆放措施
⑤ 边坡保护与安全措施
⑥ 施工进度计划
⑦ 排水措施
4)承包人应对施工期间边坡安全与稳定负有全部责任
对永久边坡除按设计图纸进行开挖加固以外,承包人还应对开挖过程中发现的可能不稳定土石体采取合适的加固支持措施及采用能减少边坡失稳的施工方
