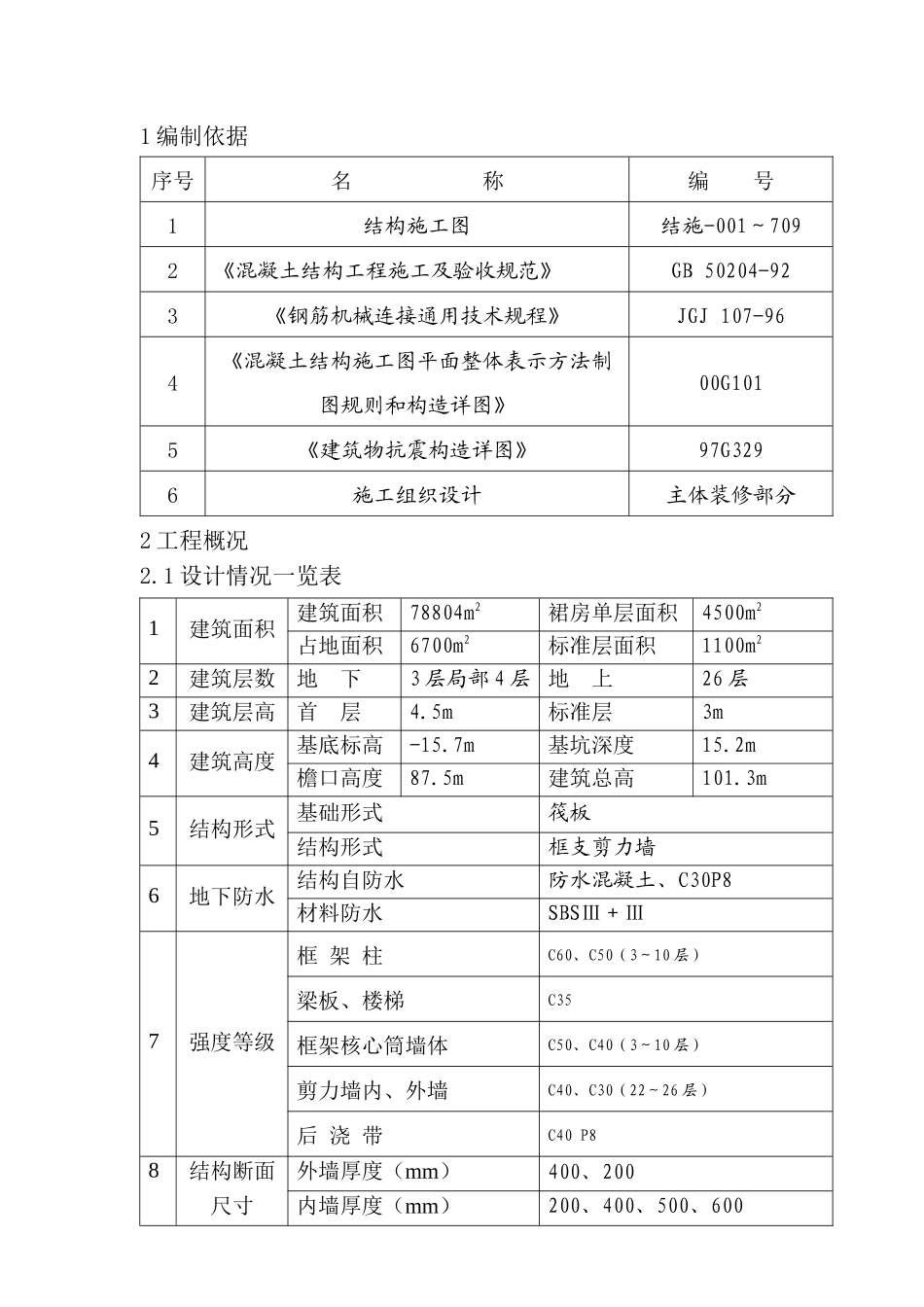

1 编制依据 序号名 称编 号1结构施工图结施-001~7092《混凝土结构工程施工及验收规范》GB 50204-923《钢筋机械连接通用技术规程》JGJ 107-964《混凝土结构施工图平面整体表示方法制图规则和构造详图》00G1015《建筑物抗震构造详图》97G3296施工组织设计主体装修部分2 工程概况 2
1 设计情况一览表 1建筑面积建筑面积78804m2裙房单层面积4500m2占地面积6700m2标准层面积1100m22建筑层数地 下3 层局部 4 层 地 上26 层3建筑层高首 层4
5m标准层3m4建筑高度基底标高-15
7m基坑深度15
2m檐口高度87
5m建筑总高101
3m5结构形式基础形式筏板结构形式框支剪力墙6地下防水结构自防水防水混凝土、C30P8材料防水SBSⅢ+Ⅲ7强度等级框 架 柱C60、C50(3~10 层)梁板、楼梯C35框架核心筒墙体C50、C40(3~10 层)剪力墙内、外墙C40、C30(22~26 层)后 浇 带C40 P88结构断面尺寸外墙厚度(mm)400、200内墙厚度(mm)200、400、500、600柱断面(mm)1000×1000、800×800 梁断面(mm)400×500、楼板厚度(mm)120、140、1809结 构转换层设置位置十层和十一层之间结构形式框支梁10钢筋类别非预应力钢筋Ⅰ级、Ⅱ级11钢 筋保护层梁、柱25mm墙、板20mm12钢筋连接类 别框架梁≥Ф22冷挤压框架柱≥Ф20锥螺纹剪力墙及其它绑 扎2

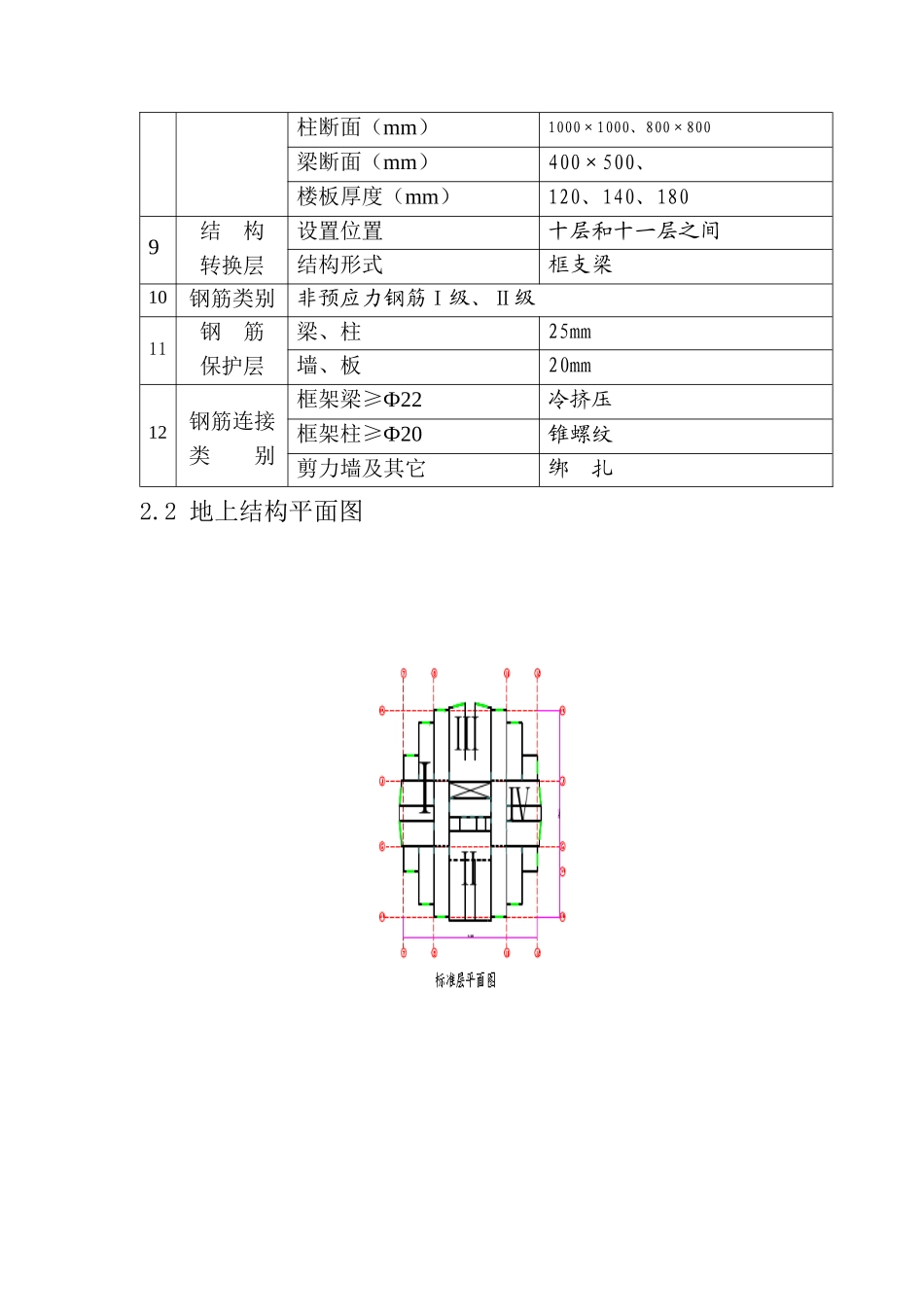

2 地上结构平面图3 施工安排3

1 施工部位及工期要求 转换层以下结构 7 月中旬完,11-24 层要求在 11 月 15 日前做完,12 月 20 日结构封顶
2 劳动力组织及职责分工管理负责人:于凤才劳务队负责人:董斌结合总体施工进度,计划安排劳动力 240 人,分两个班组作业,每组 7
