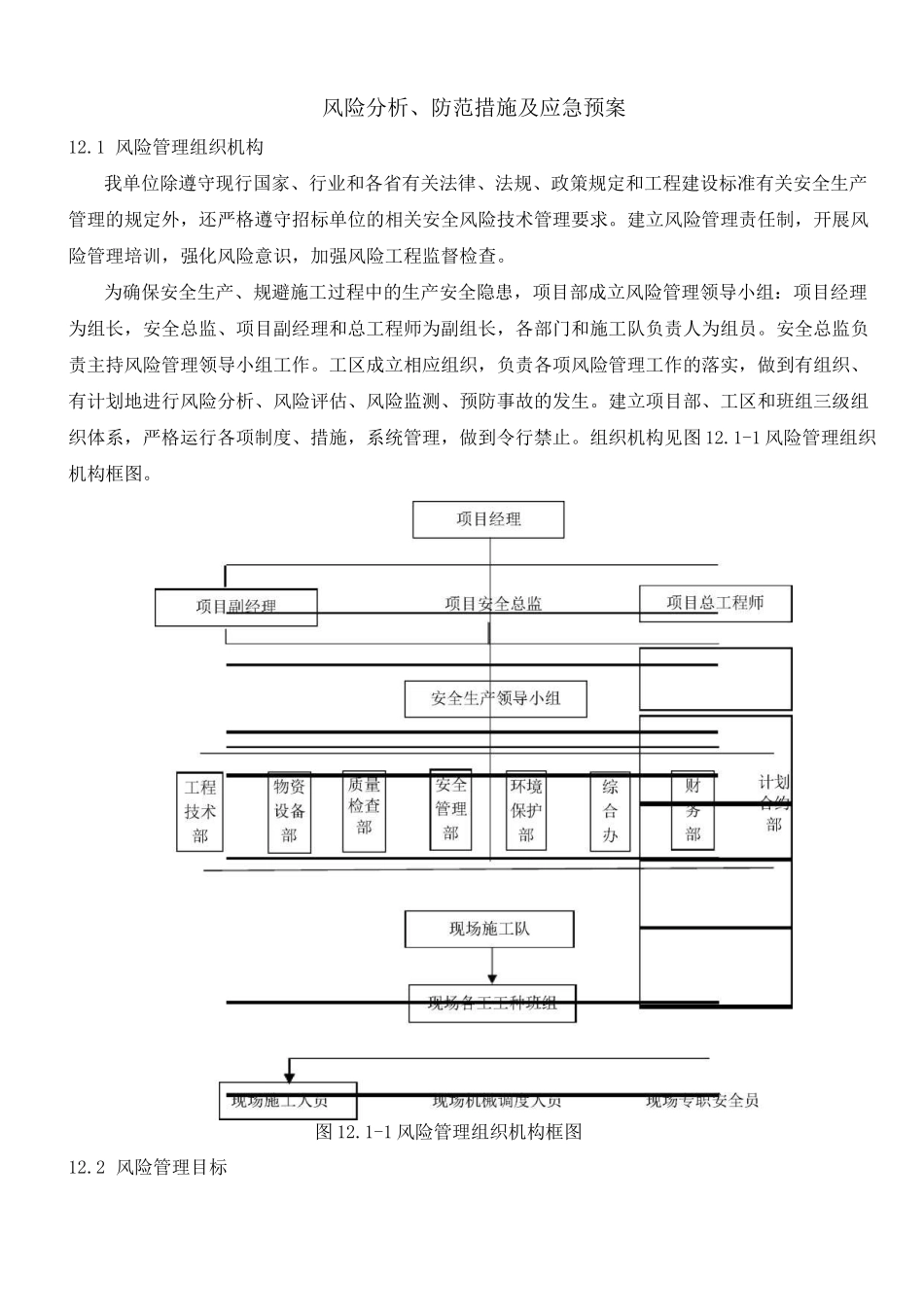

风险分析、防范措施及应急预案12
1 风险管理组织机构我单位除遵守现行国家、行业和各省有关法律、法规、政策规定和工程建设标准有关安全生产管理的规定外,还严格遵守招标单位的相关安全风险技术管理要求
建立风险管理责任制,开展风险管理培训,强化风险意识,加强风险工程监督检查
为确保安全生产、规避施工过程中的生产安全隐患,项目部成立风险管理领导小组:项目经理为组长,安全总监、项目副经理和总工程师为副组长,各部门和施工队负责人为组员
安全总监负责主持风险管理领导小组工作
工区成立相应组织,负责各项风险管理工作的落实,做到有组织、有计划地进行风险分析、风险评估、风险监测、预防事故的发生
建立项目部、工区和班组三级组织体系,严格运行各项制度、措施,系统管理,做到令行禁止
组织机构见图 12
1-1 风险管理组织机构框图
1-1 风险管理组织机构框图12
2 风险管理目标通过对工程自身风险和环境风险进行识别,明确风险源,划分风险工程等级,根据风险工程分级制定详细的应对措施,对特级、一级风险源重点监控,编制专项应急预案
通过加强施工准备期的施工安全技术交底、地质踏勘、环境核查、安全风险深入识别及风险工程分级调整等,加强施工过程的安全风险监控、评估、预警、信息报送和预警处理等风险预防和控制措施,及时发现安全隐患并采取有效控制措施,避免工程事故和环境事故的发生

3 风险管理职责(1)项目经理是风险管理的第一责任人,对整个施工过程的风险负全部责任
(2)安全总监主持日常风险工程管理领导工作,对风险管理负直接领导责任
(3)项目项目副经理对风险工程施工负直接领导责任,具体组织实施各项风险管理措施和制度
(4)项目总工程师负责组织设计文件的学习与分析,开展地质踏勘学习、环境核查及其结果的分析
(5)安全生产部主管负责组织风险因素深入识别、分级调整,安全专项施工方案编制,各级风险工程操作
