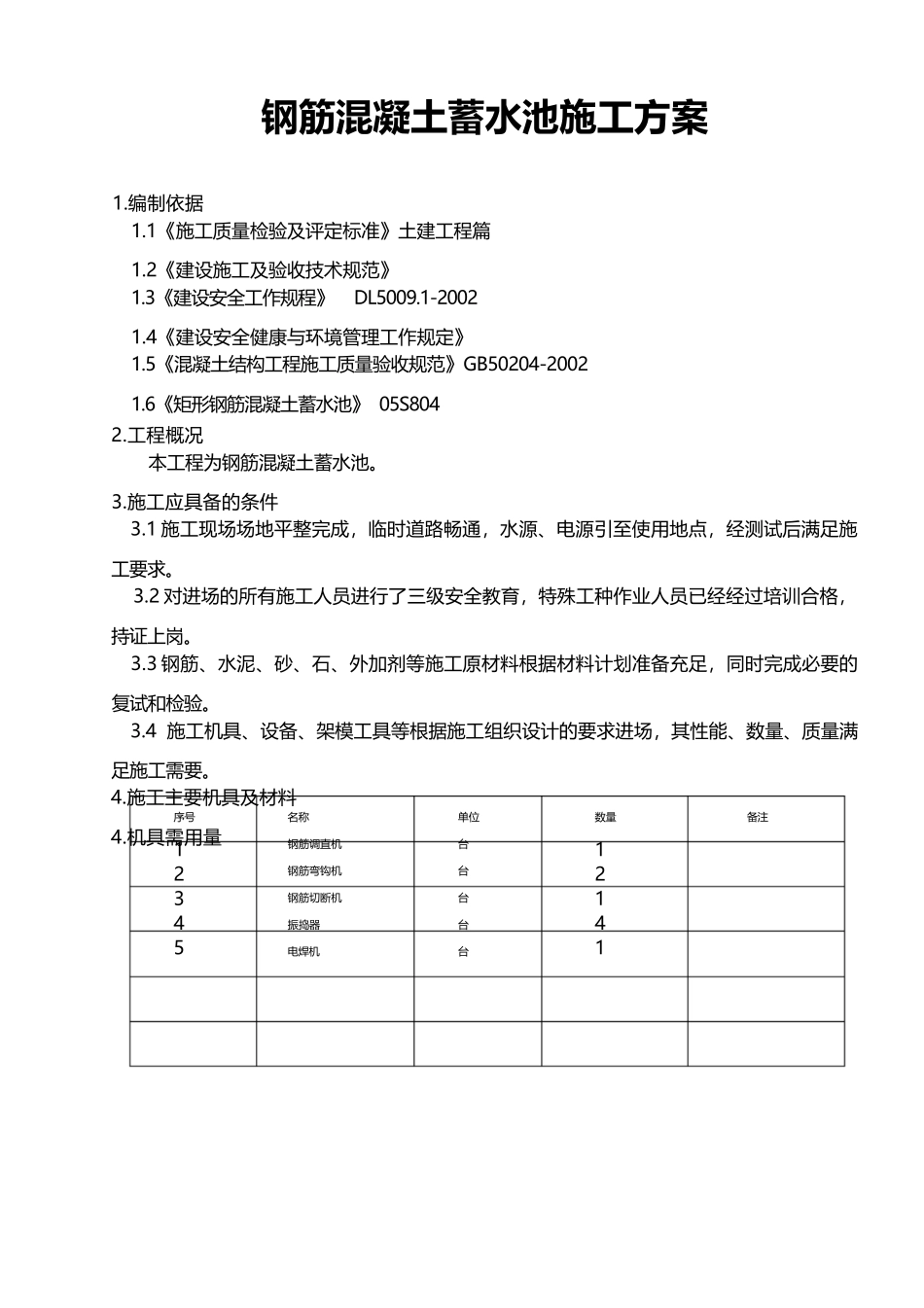

名称钢筋调直机钢筋弯钩机钢筋切断机振捣器电焊机序号12345单位台台台台台数量12141备注钢筋混凝土蓄水池施工方案1
1《施工质量检验及评定标准》土建工程篇1
2《建设施工及验收技术规范》1
3《建设安全工作规程》 DL5009
1-20021
4《建设安全健康与环境管理工作规定》1
5《混凝土结构工程施工质量验收规范》GB50204-20021
6《矩形钢筋混凝土蓄水池》 05S8042
工程概况本工程为钢筋混凝土蓄水池
施工应具备的条件3
1 施工现场场地平整完成,临时道路畅通,水源、电源引至使用地点,经测试后满足施工要求
2 对进场的所有施工人员进行了三级安全教育,特殊工种作业人员已经经过培训合格,持证上岗
3 钢筋、水泥、砂、石、外加剂等施工原材料根据材料计划准备充足,同时完成必要的复试和检验
4 施工机具、设备、架模工具等根据施工组织设计的要求进场,其性能、数量、质量满足施工需要
施工主要机具及材料4
机具需用量5

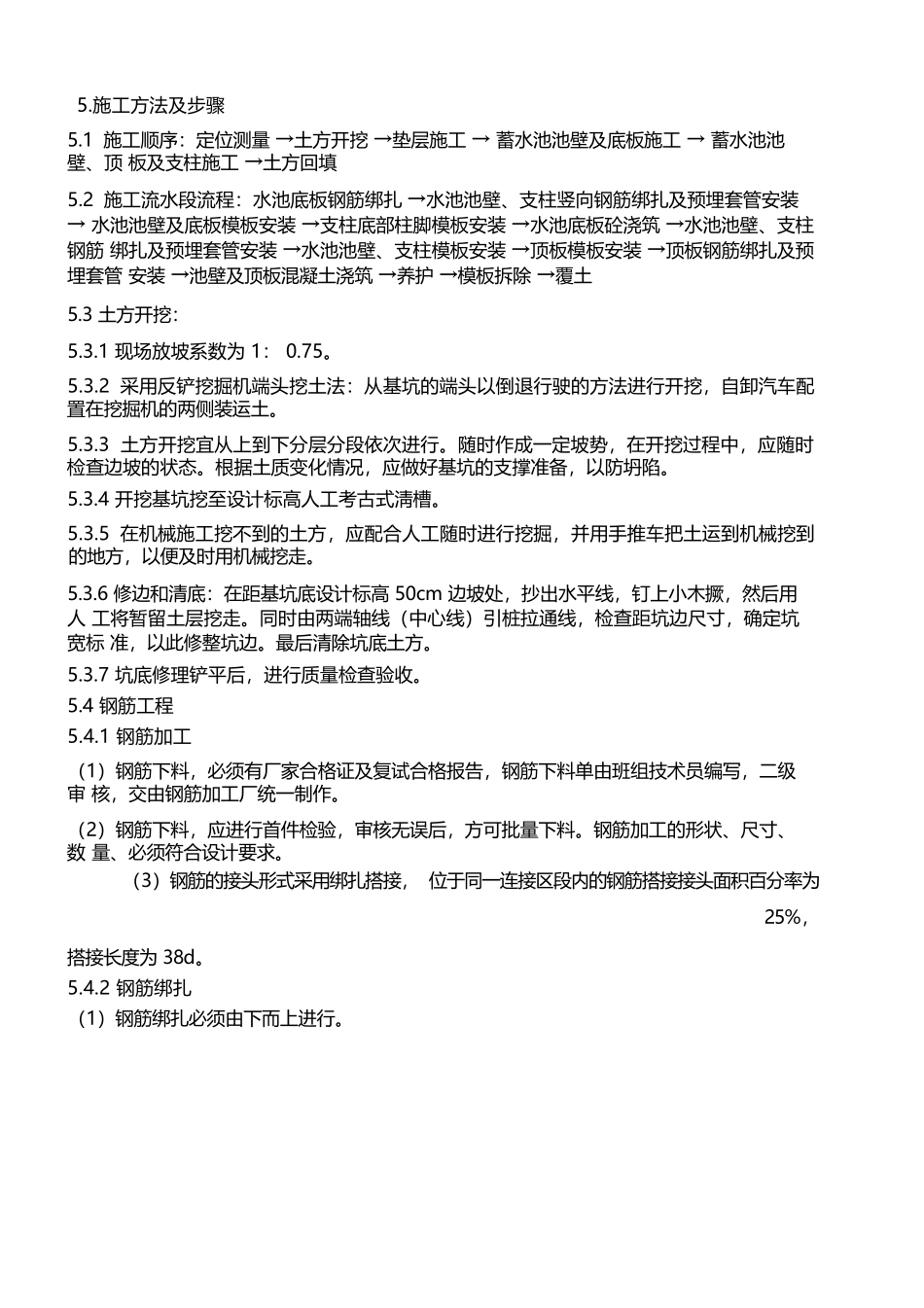

施工方法及步骤5
1 施工顺序:定位测量 →土方开挖 →垫层施工 → 蓄水池池壁及底板施工 → 蓄水池池壁、顶 板及支柱施工 →土方回填5
2 施工流水段流程:水池底板钢筋绑扎 →水池池壁、支柱竖向钢筋绑扎及预埋套管安装 → 水池池壁及底板模板安装 →支柱底部柱脚模板安装 →水池底板砼浇筑 →水池池壁、支柱钢筋 绑扎及预埋套管安装 →水池池壁、支柱模板安装 →顶板模板安装 →顶板钢筋绑扎及预埋套管 安装 →池壁及顶板混凝土浇筑 →养护 →模板拆除 →覆土5
3 土方开挖:5
1 现场放坡系数为 1: 0
2 采用反铲挖掘机端头挖土法:从基坑的端头以倒退行驶的方法进行开挖,自卸汽车配 置在挖掘机的两侧装运土
3 土方开挖宜从上到下分层分段依次进行

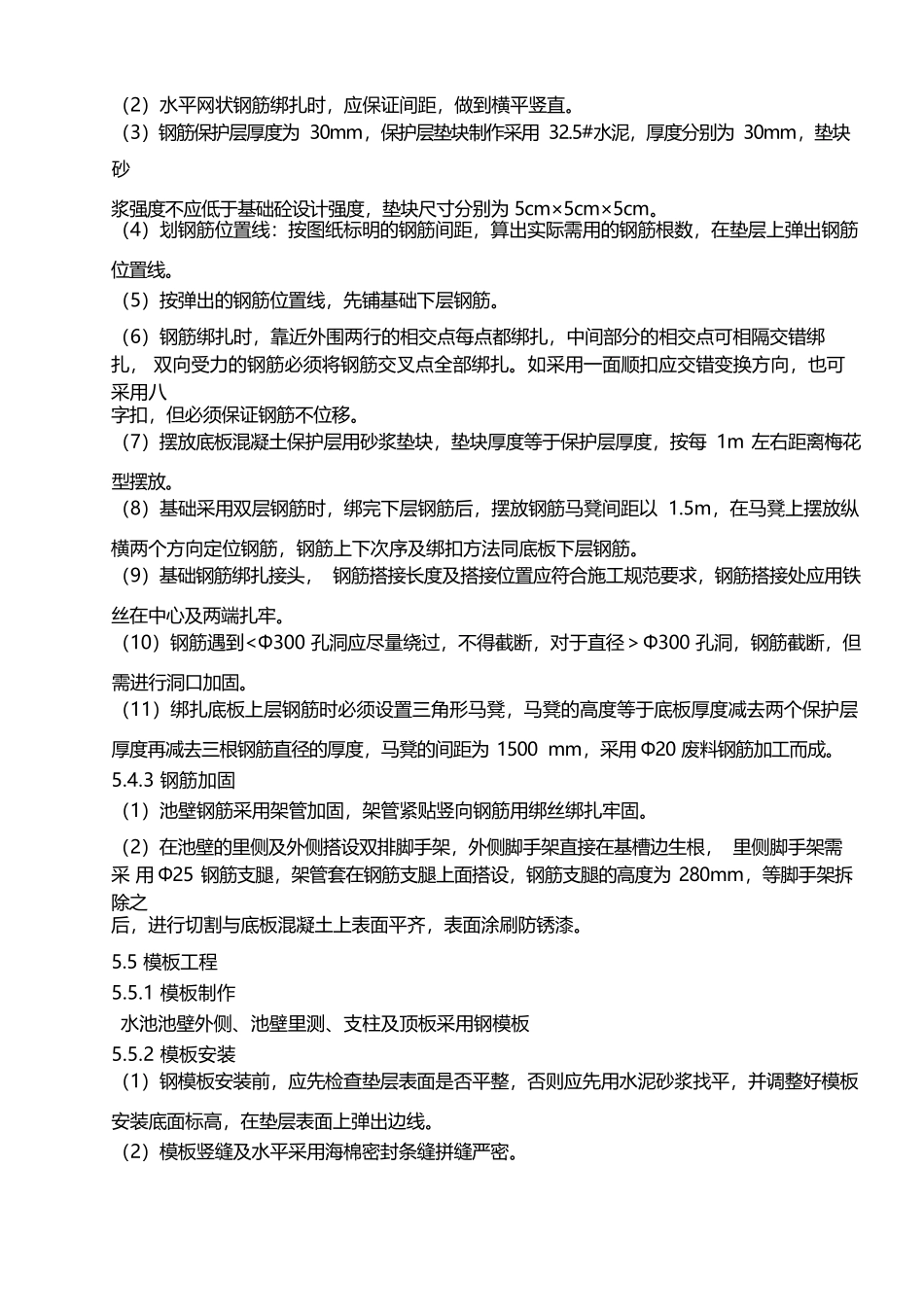

随时作成一定坡势,在开挖过程中,应随时 检查边坡
