篦冷机检修方案 The manuscript was revised on the evening of 2021篦冷机检修方案1、目的 规范维护检修行为,达到提高检修质量,确保设备能长期安全运行之目的
2、应用范围 2500t/d 生产线液压推动冷却机
3、设备概况目前篦冷机存在的问题:篦冷机篦板、护板磨损严重,间隙较大,同时二、三段护板出现断裂现象;一段活动梁十字滑块密封有窜风现象;充气梁有细料赌塞;篦下室隔室密封不好;三段篦下室十字滑块密封磨损严重;三段活动梁下沉约 1mm;篦下室弧形下料阀磨损严重,漏风;破碎机壳体、下料溜子磨损严重,转子轴承发热
鉴于此,需要对篦冷机进行大修,主要工作:更换篦板、护板并调整篦缝,充气梁清理风道,修复隔室密封和弧形下料阀,检查油路,检查更换十字滑块密封,破碎机下料溜子重做、壳体焊补,检查、更换破碎机转子轴承,以恢复性能,达到设计产能

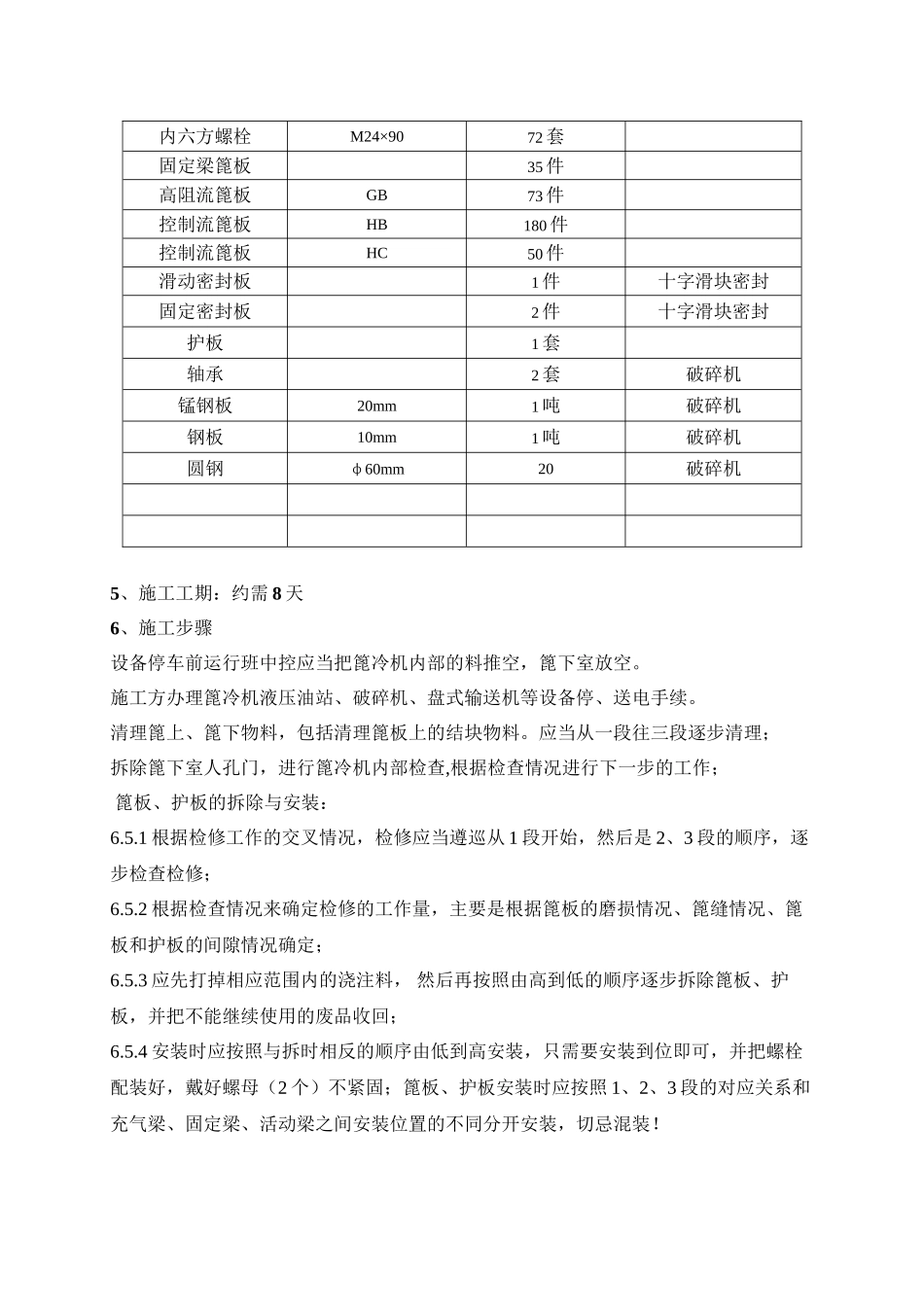

4、施工准备 人员组织 序号 职 务 人员数量 名 单 备 注1 项目经理 人 总负责2 工程师 人 负责质量、技术3 起重工 人4 钳工 人5 焊工人6安全员人负责安全、服务 施工机具准备 序号 机 具 数量 备注1 10 吨吊车 台吊装篦板、护板25 吨液压千斤顶 台(是否调整三段活动梁)3 专用工具 套M24、M36 的重型套筒4 氧气、乙炔切割工 具 套做破碎机溜子5 焊机 台6 其它工器具 套钢丝绳若干、吊环、米尺、游标卡尺,大锤、撬棍、扳手等7 照明工具套材料、备件准备名称规格数量备注不锈钢螺栓M36×90400 套不锈钢螺栓M24×90800 套5、施工工期:约需 8 天6、施工步骤设备停车前运行班中控应当把篦冷机内部的料推空,篦下室放空
施工方办理篦冷机液压油站、破碎机、盘式输送机等设备停、送电手续
清理篦上、篦下物料,包括清理篦板上的结块物料
应当从一段往三段逐步清理;拆除篦下室人孔门,
