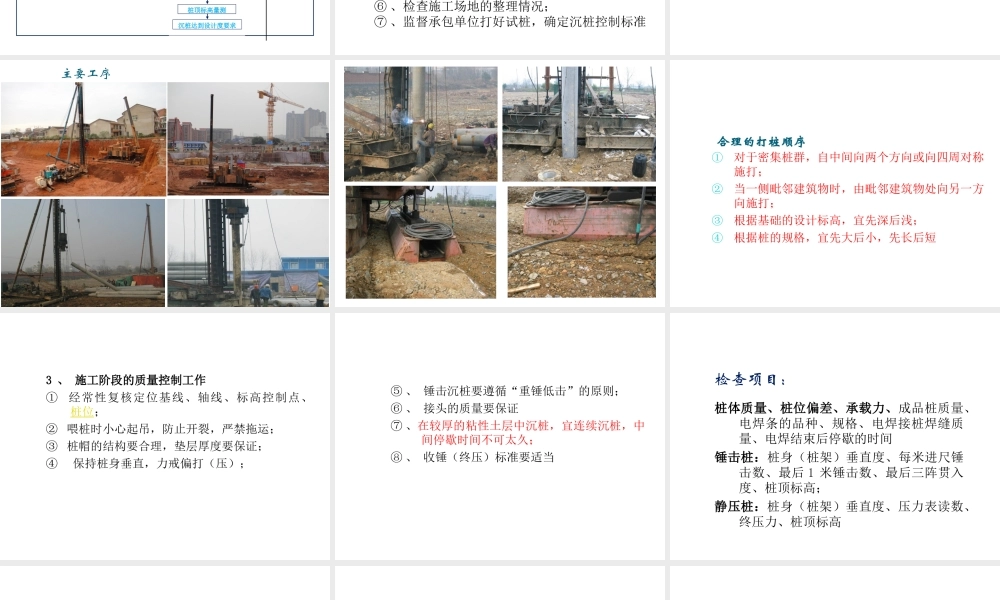

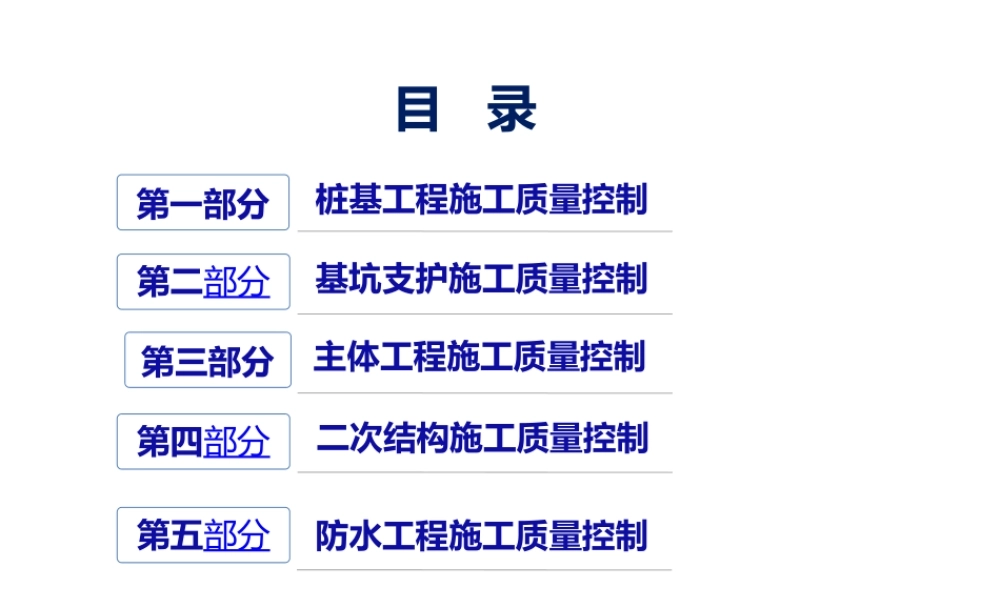

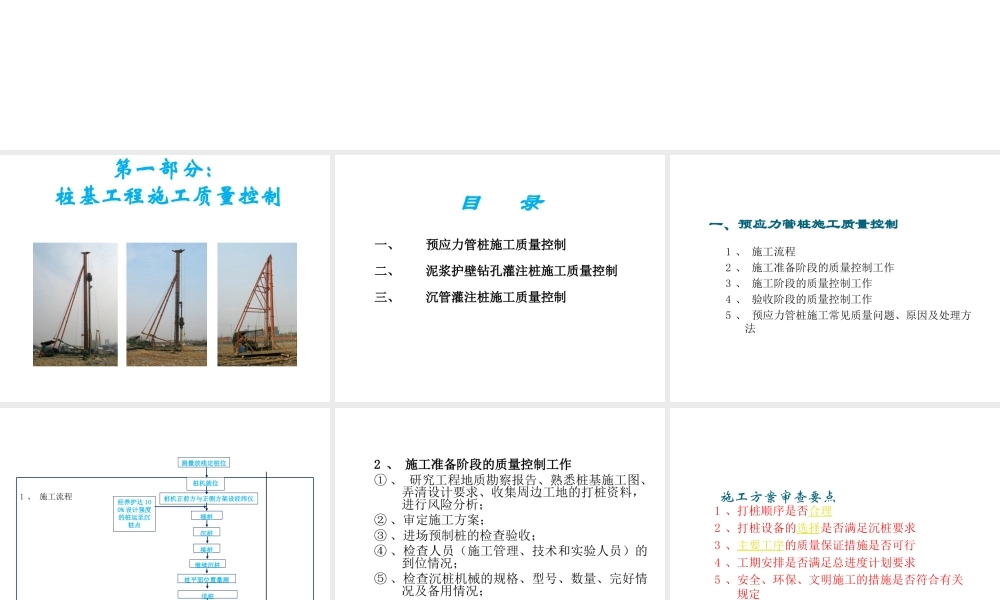

第一部分桩基工程施工质量控制第二部分基坑支护施工质量控制第三部分主体工程施工质量控制第四部分二次结构施工质量控制目 录第五部分防水工程施工质量控制第一部分:桩基工程施工质量控制一、 预应力管桩施工质量控制二、 泥浆护壁钻孔灌注桩施工质量控制三、 沉管灌注桩施工质量控制目 录一、预应力管桩施工质量控制1 、 施工流程2 、 施工准备阶段的质量控制工作3 、 施工阶段的质量控制工作4 、 验收阶段的质量控制工作5 、 预应力管桩施工常见质量问题、原因及处理方法1 、 施工流程测量放线定桩位桩机就位桩机正前方与正侧方架设经纬仪插桩沉桩桩平面位置量测送桩桩顶标高量测沉桩达到设计度要求拔出送桩器,填盖桩孔经养护达 100% 设计强度的桩运至沉桩点接桩继续沉桩2 、 施工准备阶段的质量控制工作① 、 研究工程地质勘察报告、熟悉桩基施工图、弄清设计要求、收集周边工地的打桩资料,进行风险分析;② 、审定施工方案;③ 、进场预制桩的检查验收;④ 、检查人员(施工管理、技术和实验人员)的到位情况;⑤ 、检查沉桩机械的规格、型号、数量、完好情况及备用情况;⑥ 、检查施工场地的整理情况;⑦ 、监督承包单位打好试桩,确定沉桩控制标准施工方案审查要点1 、打桩顺序是否合理2 、打桩设备的选择是否满足沉桩要求3 、主要工序的质量保证措施是否可行4 、工期安排是否满足总进度计划要求5 、安全、环保、文明施工的措施是否符合有关规定主要工序合理的打桩顺序①对于密集桩群,自中间向两个方向或向四周对称施打;②当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打;③根据基础的设计标高,宜先深后浅;④根据桩的规格,宜先大后小,先长后短3 、 施工阶段的质量控制工作① 经常性复核定位基线、轴线、标高控制点、桩位;② 喂桩时小心起吊,防止开裂,严禁拖运;③ 桩帽的结构要合理,垫层厚度要保证;④ 保持桩身垂直,力戒偏打(压);⑤ 、 锤击沉桩要遵循“重锤低击”的原则;⑥ 、 接头的质量要保证⑦ 、在较厚的粘性土层中沉桩,宜连续沉桩,中间停歇时间不可太久;⑧ 、 收锤(终压)标准要适当检查项目:桩体质量、桩位偏差、承载力、成品桩质量、电焊条的品种、规格、电焊接桩焊缝质量、电焊结束后停歇的时间锤击桩:桩身(桩架)垂直度、每米进尺锤击数、最后 1 米锤击数、最后三阵贯入度、桩顶标高;静压桩:桩身(桩架)垂直度、压力表读数、终压力、桩顶标高4...
