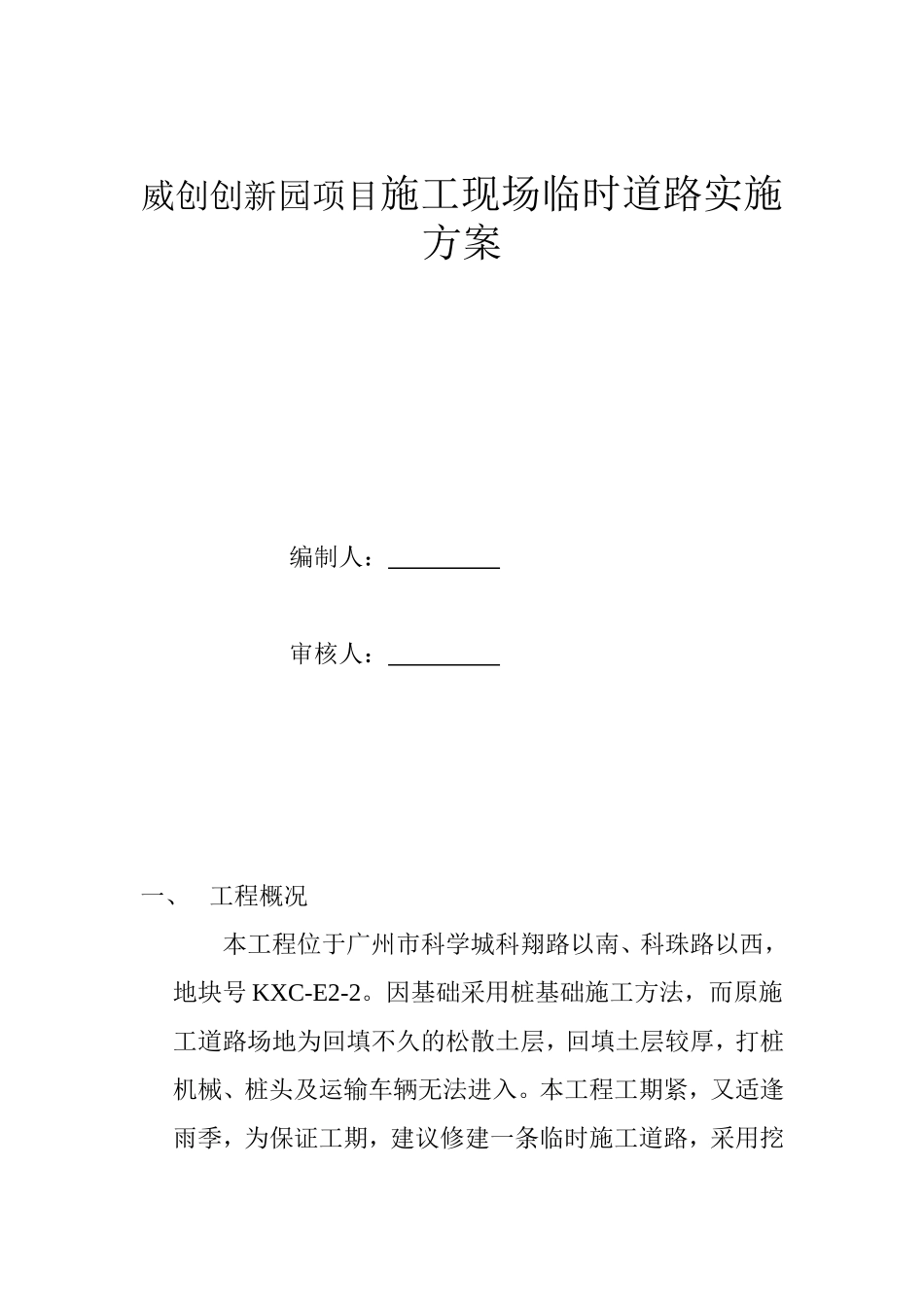

威创创新园项目施工现场临时道路实施方案编制人: 审核人: 一、 工程概况本工程位于广州市科学城科翔路以南、科珠路以西,地块号 KXC-E2-2
因基础采用桩基础施工方法,而原施工道路场地为回填不久的松散土层,回填土层较厚,打桩机械、桩头及运输车辆无法进入

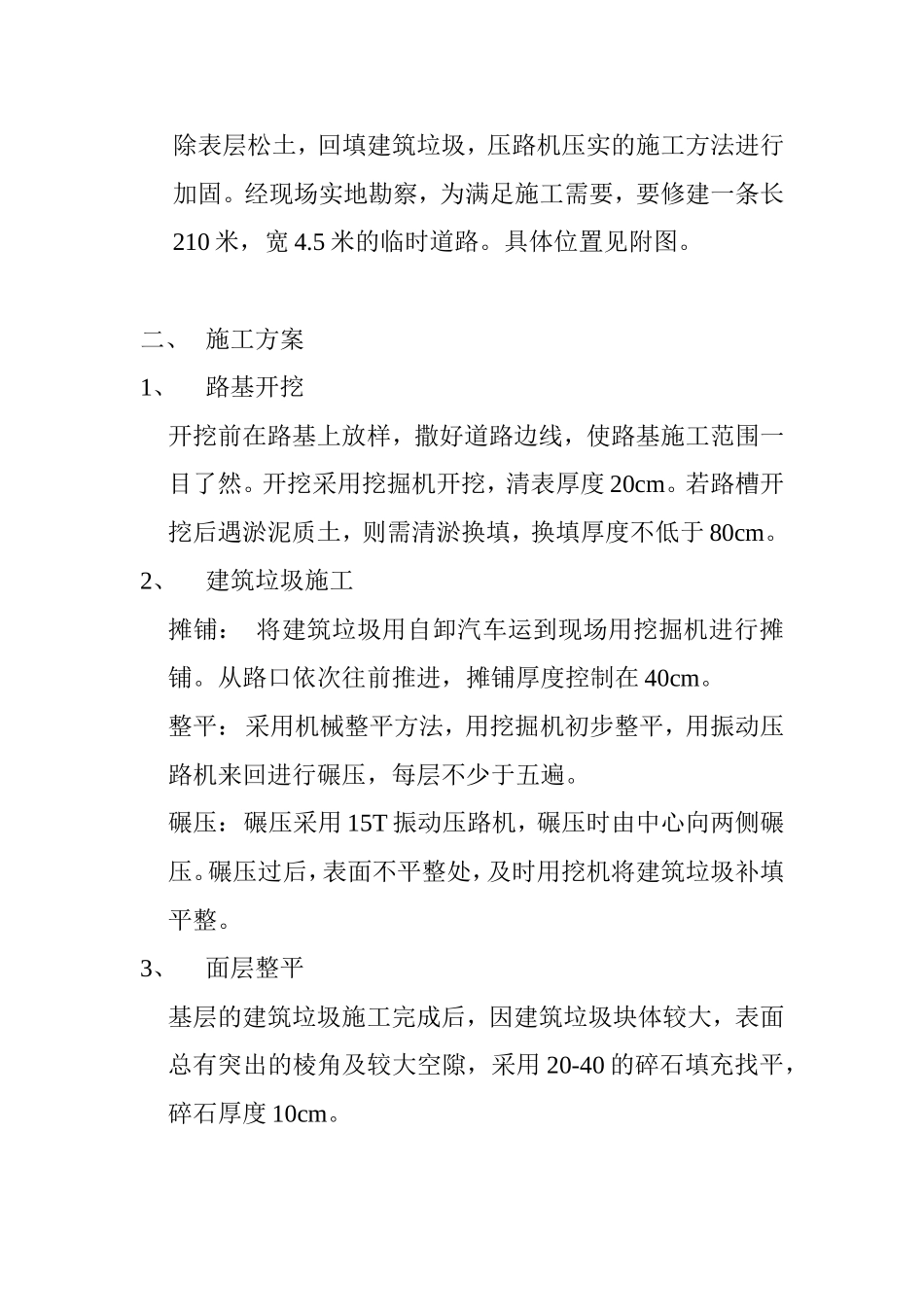

本工程工期紧,又适逢雨季,为保证工期,建议修建一条临时施工道路,采用挖除表层松土,回填建筑垃圾,压路机压实的施工方法进行加固
经现场实地勘察,为满足施工需要,要修建一条长210 米,宽 4
5 米的临时道路
具体位置见附图
二、 施工方案1、路基开挖开挖前在路基上放样,撒好道路边线,使路基施工范围一目了然
开挖采用挖掘机开挖,清表厚度 20cm
若路槽开挖后遇淤泥质土,则需清淤换填,换填厚度不低于 80cm
2、建筑垃圾施工摊铺: 将建筑垃圾用自卸汽车运到现场用挖掘机进行摊铺
从路口依次往前推进,摊铺厚度控制在 40cm
整平: 采用机械整平方法,用挖掘机初步整平,用振动压路机来回进行碾压,每层不少于五遍
碾压: 碾压采用 15T 振动压路机,碾压时由中心向两侧碾压
碾压过后,表面不平整处,及时用挖机将建筑垃圾补填平整
3、面层整平基层的建筑垃圾施工完成后,因建筑垃圾块体较大,表面总有突出的棱角及较大空隙,采用 20-40 的碎石填充找平,碎石厚度 10cm

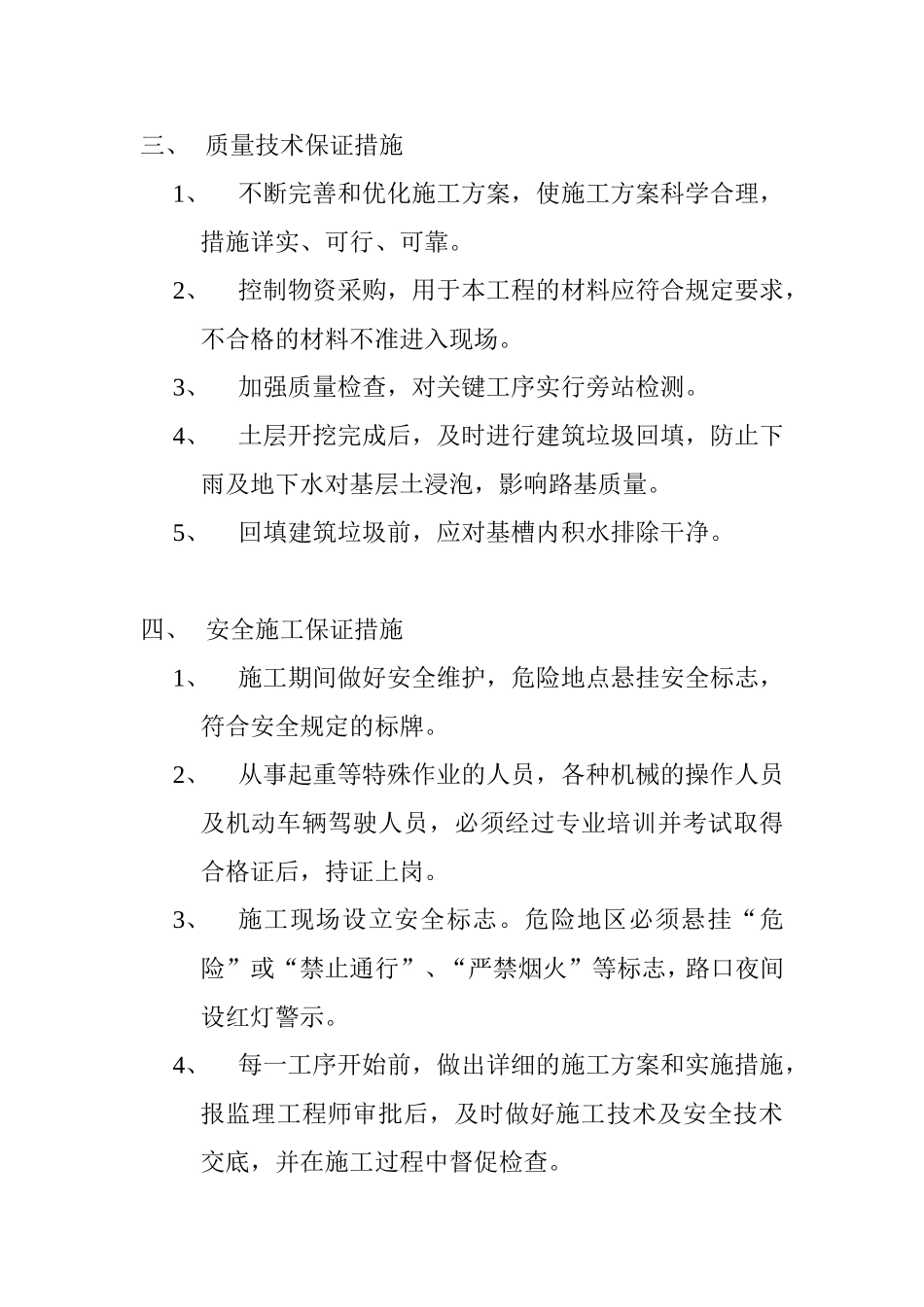

三、 质量技术保证措施1、不断完善和优化施工方案,使施工方案科学合理,措施详实、可行、可靠
2、控制物资采购,用于本工程的材料应符合规定要求,不合格的材料不准进入现场
3、加强质量检查,对关键工序实行旁站检测
4、土层开挖完成后,及时进行建筑垃圾回填,防止下雨及地下水对基层土浸泡,影响路基质量
5、回填建筑垃圾前,应对基槽内积水排除干净
四、 安全施工保证措施1、施工期间做好安全维护,危险地点悬挂安全标志,符合安全规定的标牌
2、从事起重等特殊作业的人员,各种机械的操
