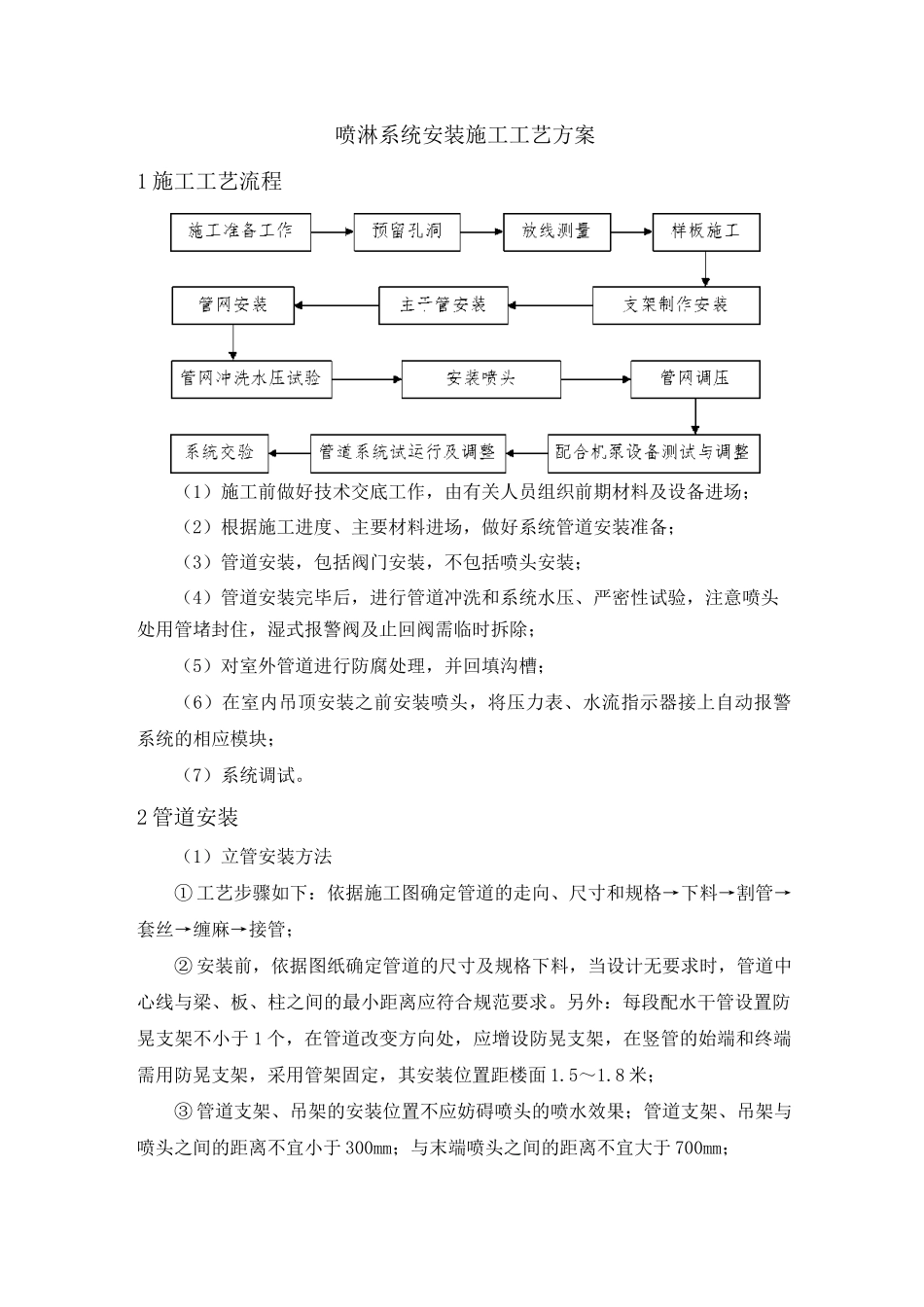

喷淋系统安装施工工艺方案1 施工工艺流程(1)施工前做好技术交底工作,由有关人员组织前期材料及设备进场;(2)根据施工进度、主要材料进场,做好系统管道安装准备;(3)管道安装,包括阀门安装,不包括喷头安装;(4)管道安装完毕后,进行管道冲洗和系统水压、严密性试验,注意喷头处用管堵封住,湿式报警阀及止回阀需临时拆除;(5)对室外管道进行防腐处理,并回填沟槽;(6)在室内吊顶安装之前安装喷头,将压力表、水流指示器接上自动报警系统的相应模块;(7)系统调试
2 管道安装(1)立管安装方法① 工艺步骤如下:依据施工图确定管道的走向、尺寸和规格→下料→割管→套丝→缠麻→接管;② 安装前,依据图纸确定管道的尺寸及规格下料,当设计无要求时,管道中心线与梁、板、柱之间的最小距离应符合规范要求
另外:每段配水干管设置防晃支架不小于 1 个,在管道改变方向处,应增设防晃支架,在竖管的始端和终端需用防晃支架,采用管架固定,其安装位置距楼面 1
8 米;③ 管道支架、吊架的安装位置不应妨碍喷头的喷水效果;管道支架、吊架与喷头之间的距离不宜小于 300mm;与末端喷头之间的距离不宜大于 700mm;④ 配水支管上每一直管段、相邻两喷头之间的设置的吊架均不宜小于 1 个;当喷头之间距离小于 1
8 米时,可隔段设置吊架,吊架的间距不宜大于 3
6 米;⑤立管安装时,必须时刻注意管道的垂直度

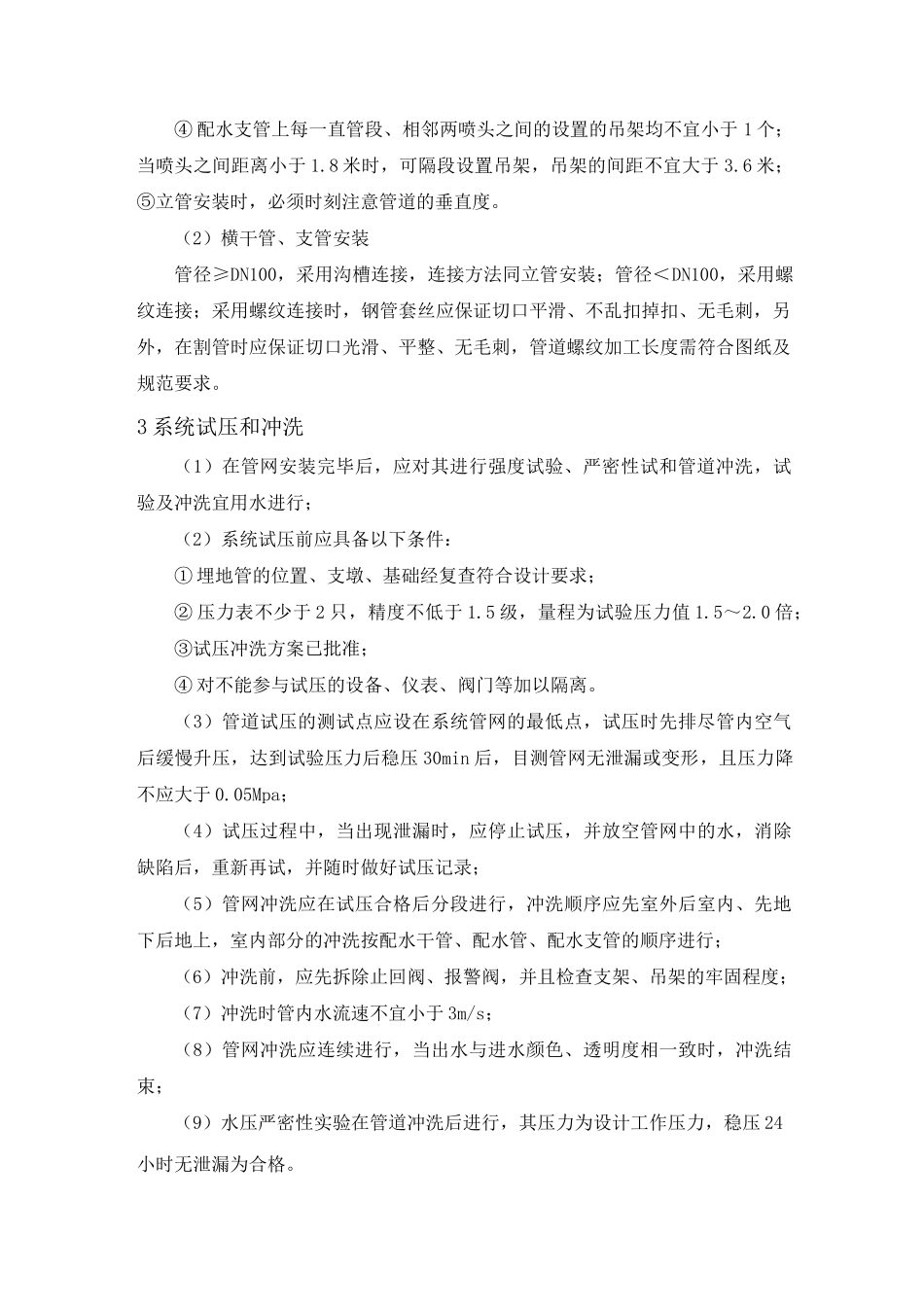

(2)横干管、支管安装管径≥DN100,采用沟槽连接,连接方法同立管安装;管径<DN100,采用螺纹连接;采用螺纹连接时,钢管套丝应保证切口平滑、不乱扣掉扣、无毛刺,另外,在割管时应保证切口光滑、平整、无毛刺,管道螺纹加工长度需符合图纸及规范要求
3 系统试压和冲洗(1)在管网安装完毕后,应对其进行强度试验、严密性试和管道冲洗,试验及冲洗宜用水进行;(2)系统试压前应具备以下条件:① 埋地管的位置、支墩、基
