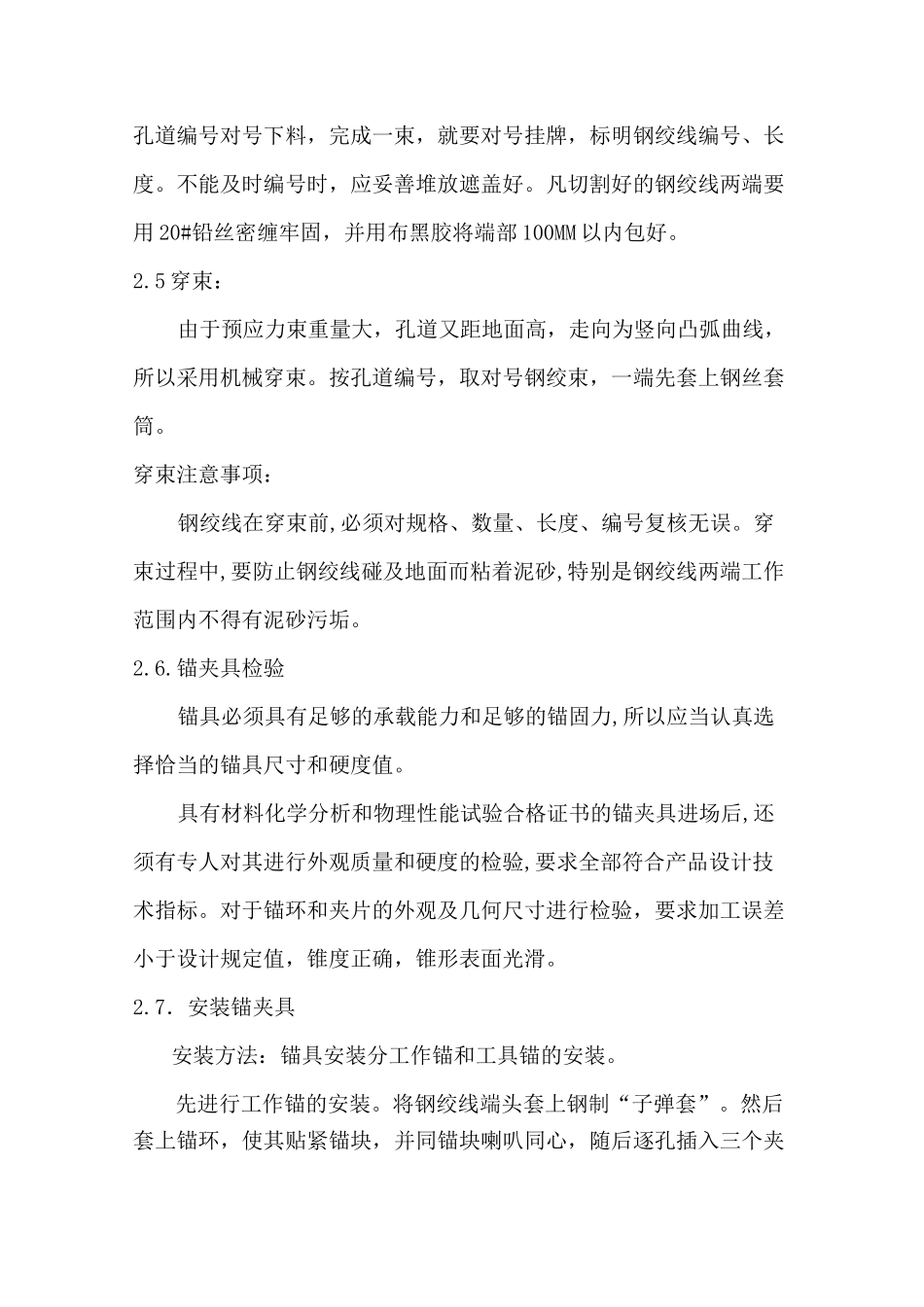

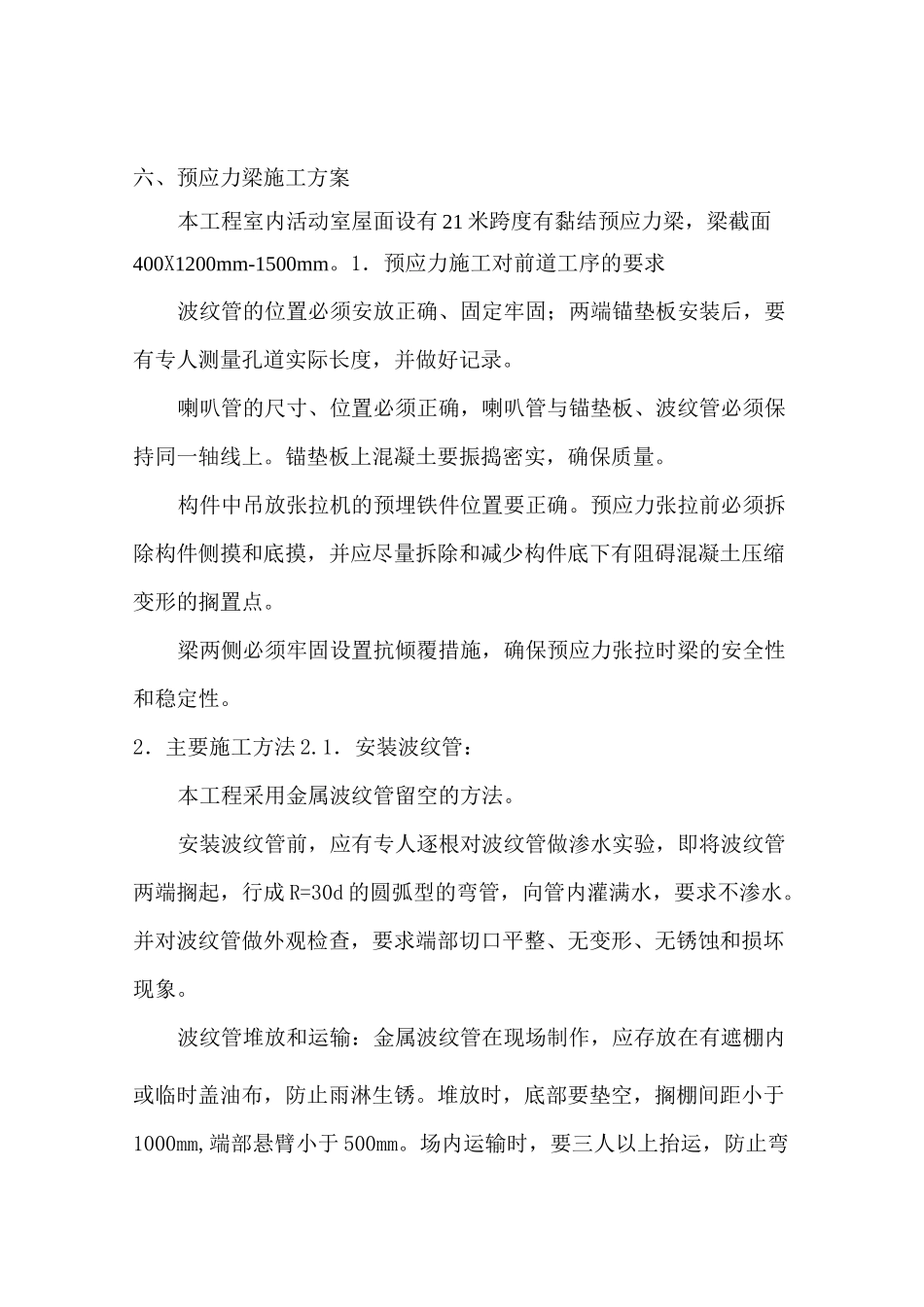

六、预应力梁施工方案本工程室内活动室屋面设有 21 米跨度有黏结预应力梁,梁截面400X1200mm-1500mm
1.预应力施工对前道工序的要求波纹管的位置必须安放正确、固定牢固;两端锚垫板安装后,要有专人测量孔道实际长度,并做好记录
喇叭管的尺寸、位置必须正确,喇叭管与锚垫板、波纹管必须保持同一轴线上
锚垫板上混凝土要振捣密实,确保质量
构件中吊放张拉机的预埋铁件位置要正确
预应力张拉前必须拆除构件侧摸和底摸,并应尽量拆除和减少构件底下有阻碍混凝土压缩变形的搁置点
梁两侧必须牢固设置抗倾覆措施,确保预应力张拉时梁的安全性和稳定性
2.主要施工方法 2
1.安装波纹管:本工程采用金属波纹管留空的方法
安装波纹管前,应有专人逐根对波纹管做渗水实验,即将波纹管两端搁起,行成 R=30d 的圆弧型的弯管,向管内灌满水,要求不渗水
并对波纹管做外观检查,要求端部切口平整、无变形、无锈蚀和损坏现象
波纹管堆放和运输:金属波纹管在现场制作,应存放在有遮棚内或临时盖油布,防止雨淋生锈
堆放时,底部要垫空,搁棚间距小于1000mm,端部悬臂小于 500mm

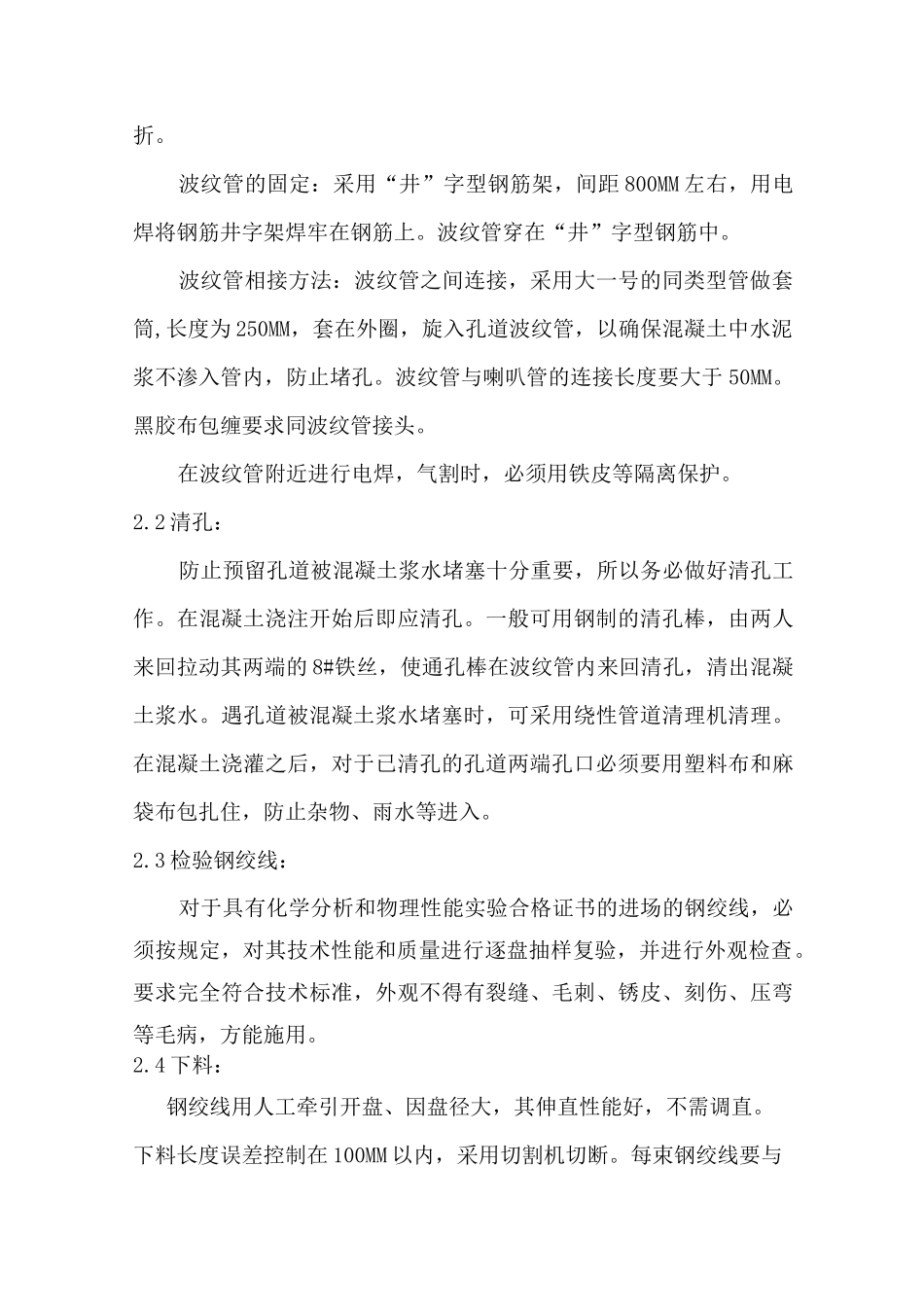

场内运输时,要三人以上抬运,防止弯折
波纹管的固定:采用“井”字型钢筋架,间距 800MM 左右,用电焊将钢筋井字架焊牢在钢筋上
波纹管穿在“井”字型钢筋中
波纹管相接方法:波纹管之间连接,采用大一号的同类型管做套筒,长度为 250MM,套在外圈,旋入孔道波纹管,以确保混凝土中水泥浆不渗入管内,防止堵孔
波纹管与喇叭管的连接长度要大于 50MM
黑胶布包缠要求同波纹管接头
在波纹管附近进行电焊,气割时,必须用铁皮等隔离保护
2 清孔:防止预留孔道被混凝土浆水堵塞十分重要,所以务必做好清孔工作
在混凝土浇注开始后即应清孔
一般可用钢制的清孔棒,由两人来回拉动其两端的 8#铁丝,使通孔棒在波纹管内来回清孔,清出混凝土浆水
遇孔道被混凝
