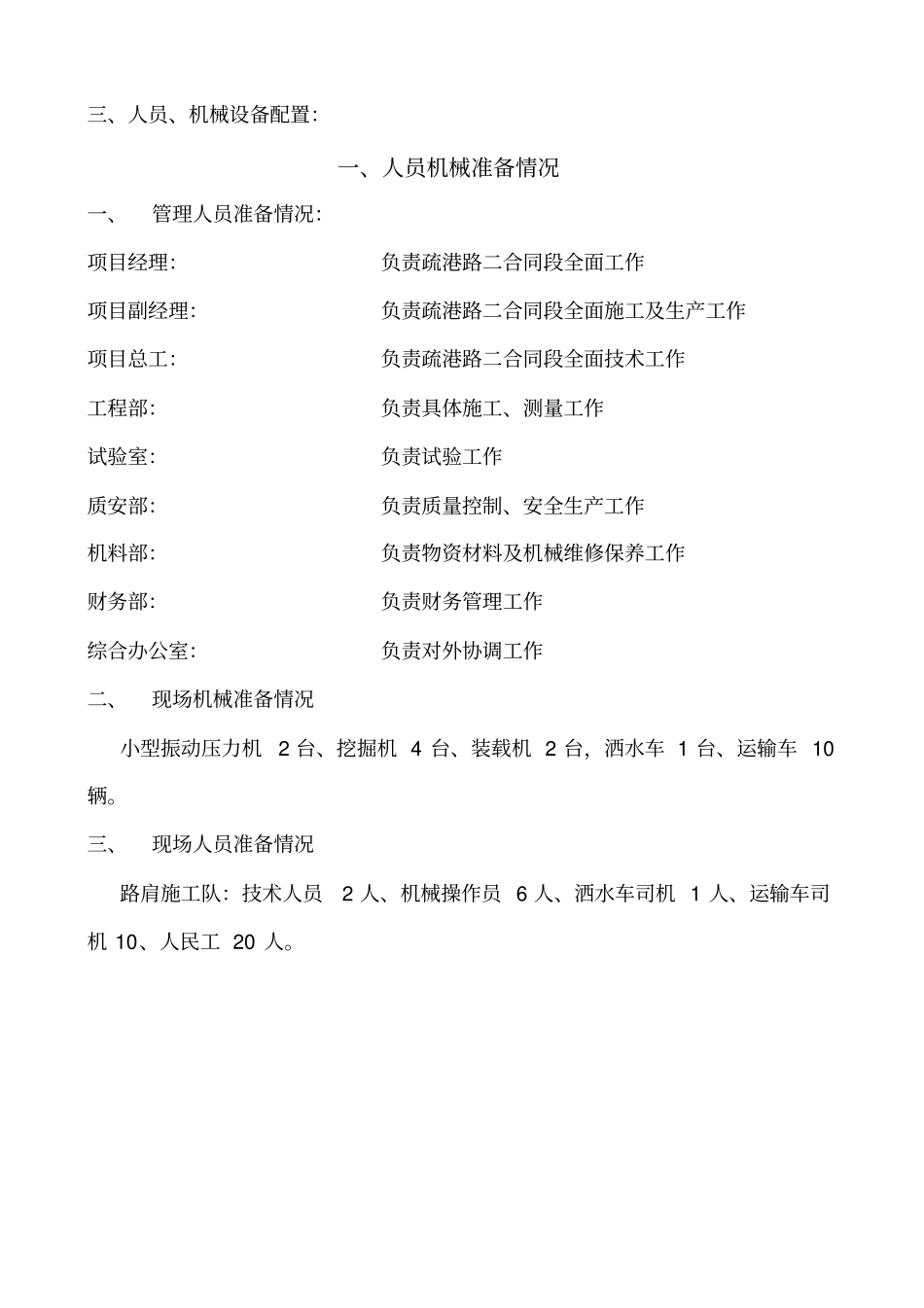

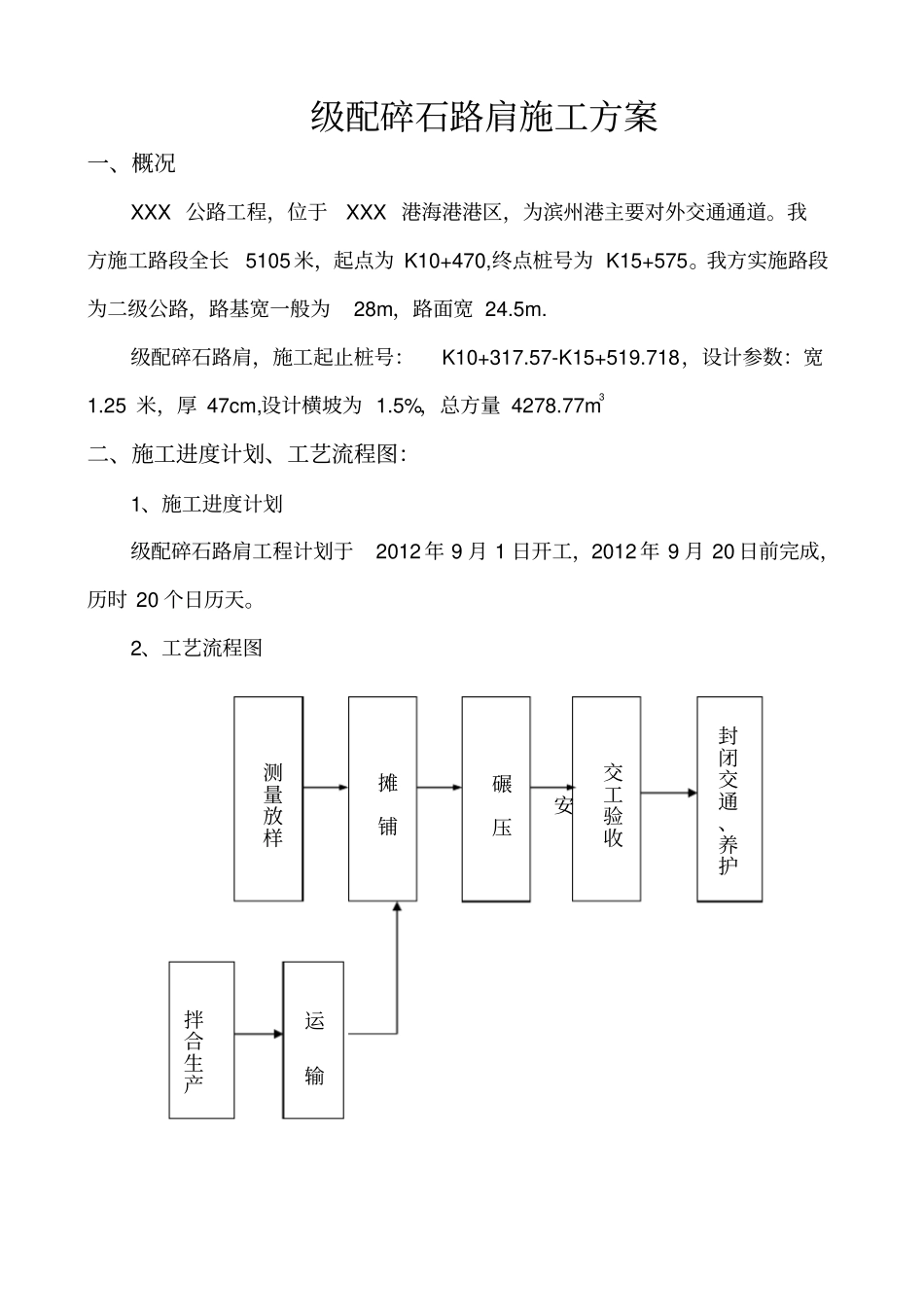

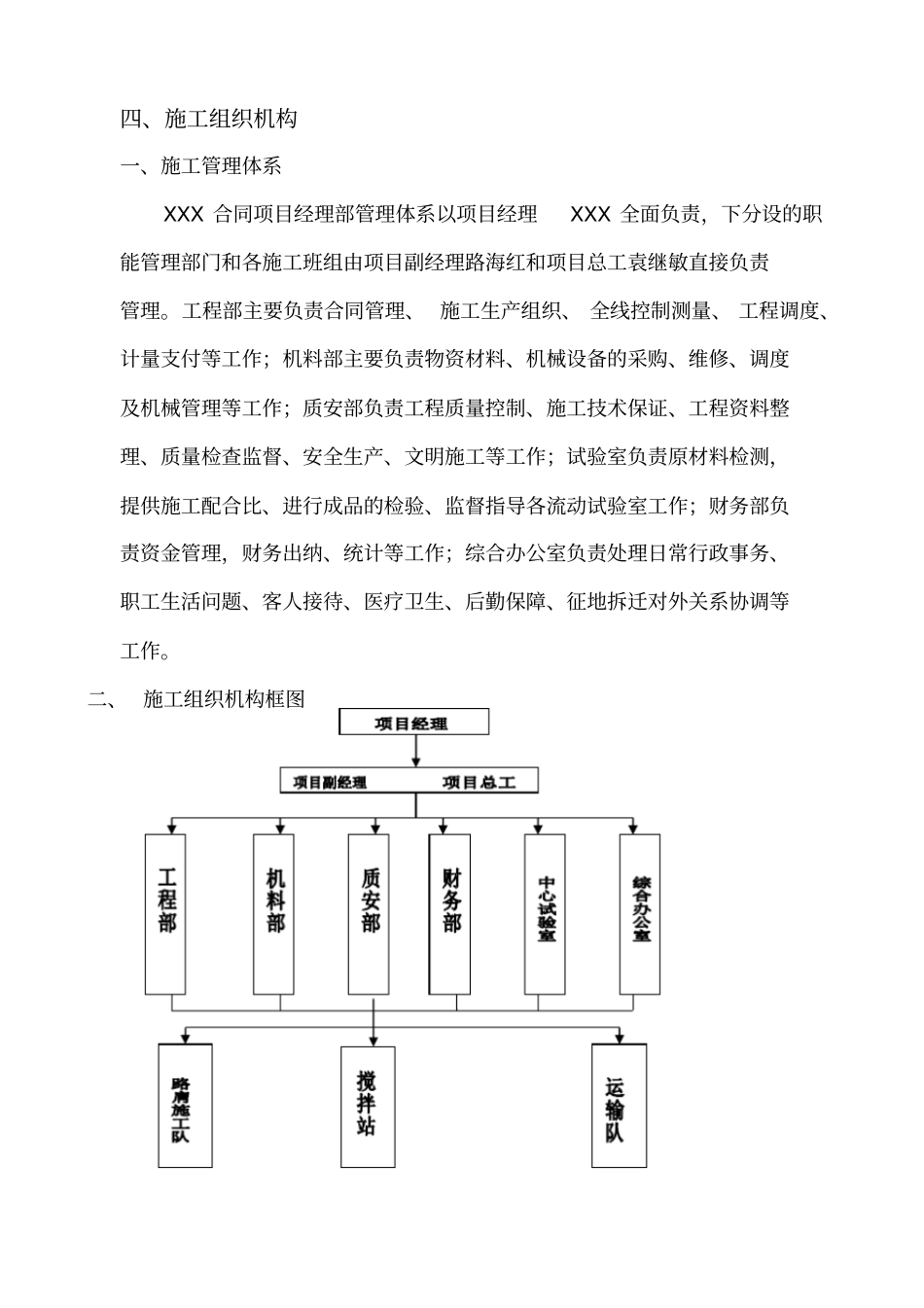

级配碎石路肩施工方案一、概况XXX 公路工程,位于XXX 港海港港区,为滨州港主要对外交通通道。我方施工路段全长5105 米,起点为 K10+470,终点桩号为 K15+575。我方实施路段为二级公路,路基宽一般为28m,路面宽 24.5m. 级配碎石路肩,施工起止桩号:K10+317.57-K15+519.718,设计参数:宽1.25 米,厚 47cm,设计横坡为 1.5%,总方量 4278.77m3二、施工进度计划、工艺流程图:1、施工进度计划级配碎石路肩工程计划于2012 年 9 月 1 日开工,2012 年 9 月 20 日前完成,历时 20 个日历天。2、工艺流程图测量放样摊铺碾压交工验收安封闭交通、养护运输拌合生产三、人员、机械设备配置:一、人员机械准备情况一、管理人员准备情况:项目经理:负责疏港路二合同段全面工作项目副经理:负责疏港路二合同段全面施工及生产工作项目总工:负责疏港路二合同段全面技术工作工程部:负责具体施工、测量工作试验室:负责试验工作质安部:负责质量控制、安全生产工作机料部:负责物资材料及机械维修保养工作财务部:负责财务管理工作综合办公室:负责对外协调工作二、现场机械准备情况小型振动压力机2 台、挖掘机 4 台、装载机 2 台,洒水车 1 台、运输车 10辆。三、现场人员准备情况路肩施工队:技术人员2 人、机械操作员 6 人、洒水车司机 1 人、运输车司机 10、人民工 20 人。四、施工组织机构一、施工管理体系XXX 合同项目经理部管理体系以项目经理XXX 全面负责,下分设的职能管理部门和各施工班组由项目副经理路海红和项目总工袁继敏直接负责管理。工程部主要负责合同管理、 施工生产组织、 全线控制测量、 工程调度、计量支付等工作;机料部主要负责物资材料、机械设备的采购、维修、调度及机械管理等工作;质安部负责工程质量控制、施工技术保证、工程资料整理、质量检查监督、安全生产、文明施工等工作;试验室负责原材料检测,提供施工配合比、进行成品的检验、监督指导各流动试验室工作;财务部负责资金管理,财务出纳、统计等工作;综合办公室负责处理日常行政事务、职工生活问题、客人接待、医疗卫生、后勤保障、征地拆迁对外关系协调等工作。二、 施工组织机构框图五、主要施工方法根据设计图纸及设计规范, 我方决定分两层施工, 第一层为 27cm,第二层为 20cm.具体施工过程如下(1)拌合生产级配碎石拌合方式采取级配碎石基层一样的集中厂办法施工,试验配比、检测报告、生产、拌合及质量控制依照...
