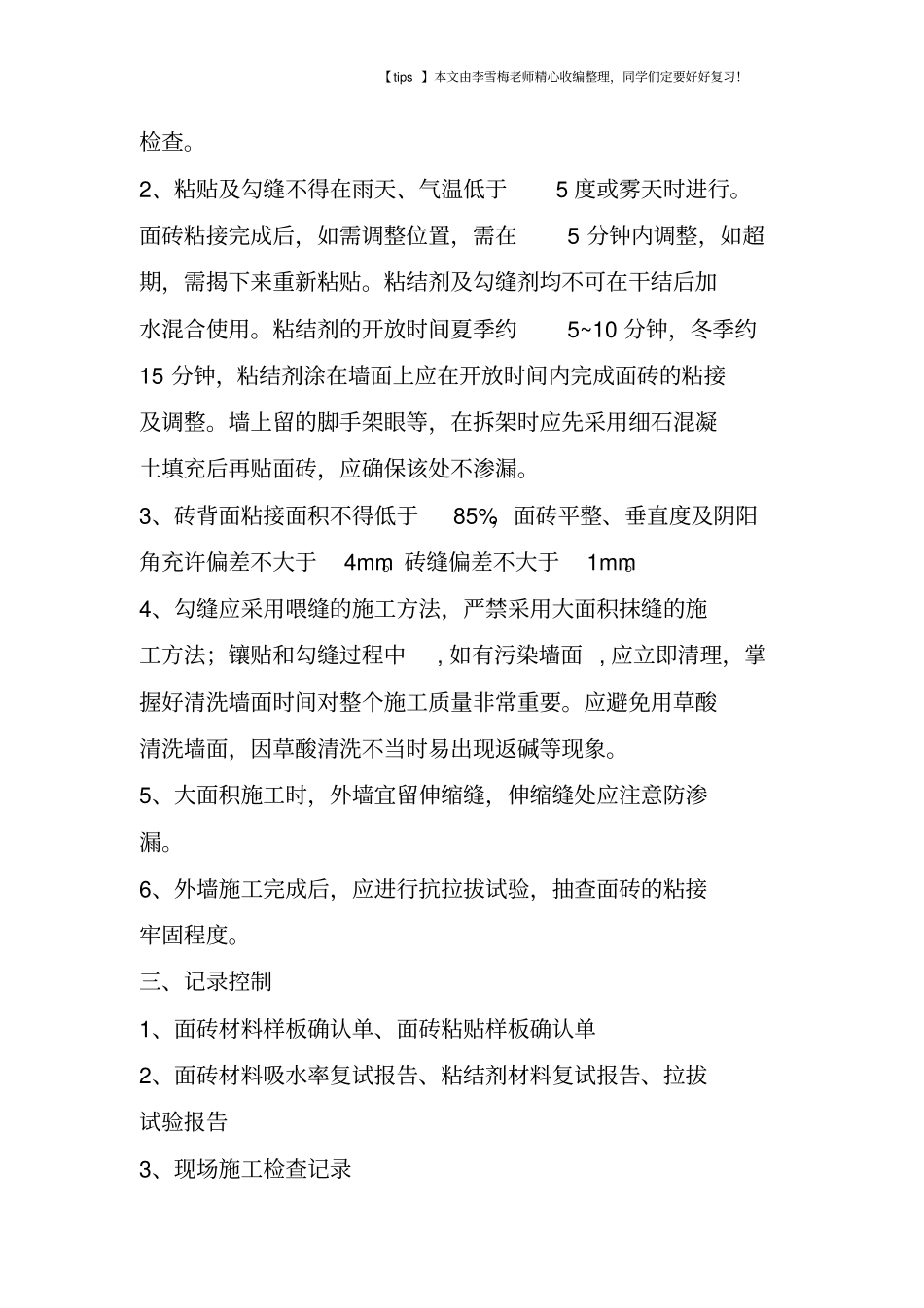

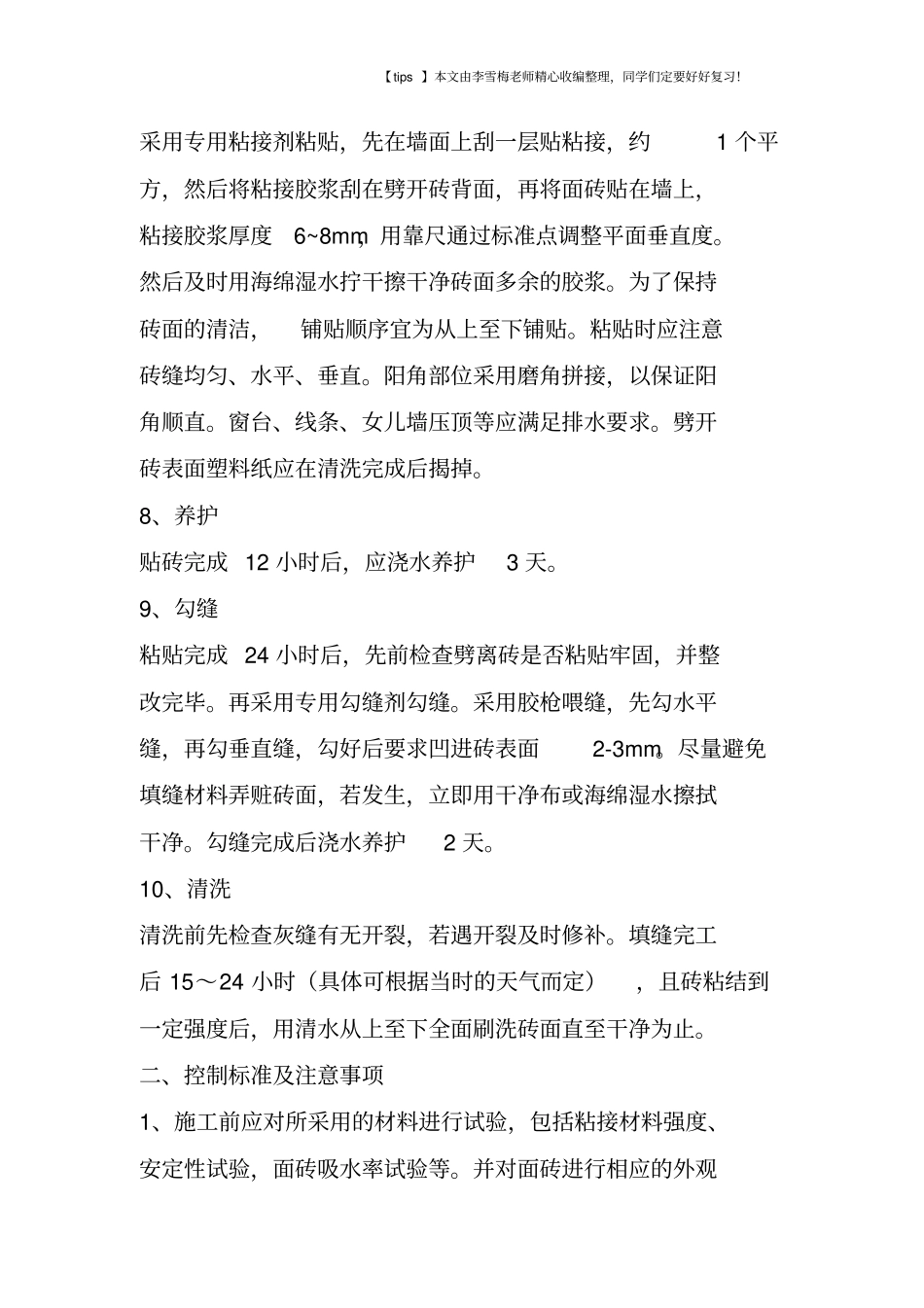

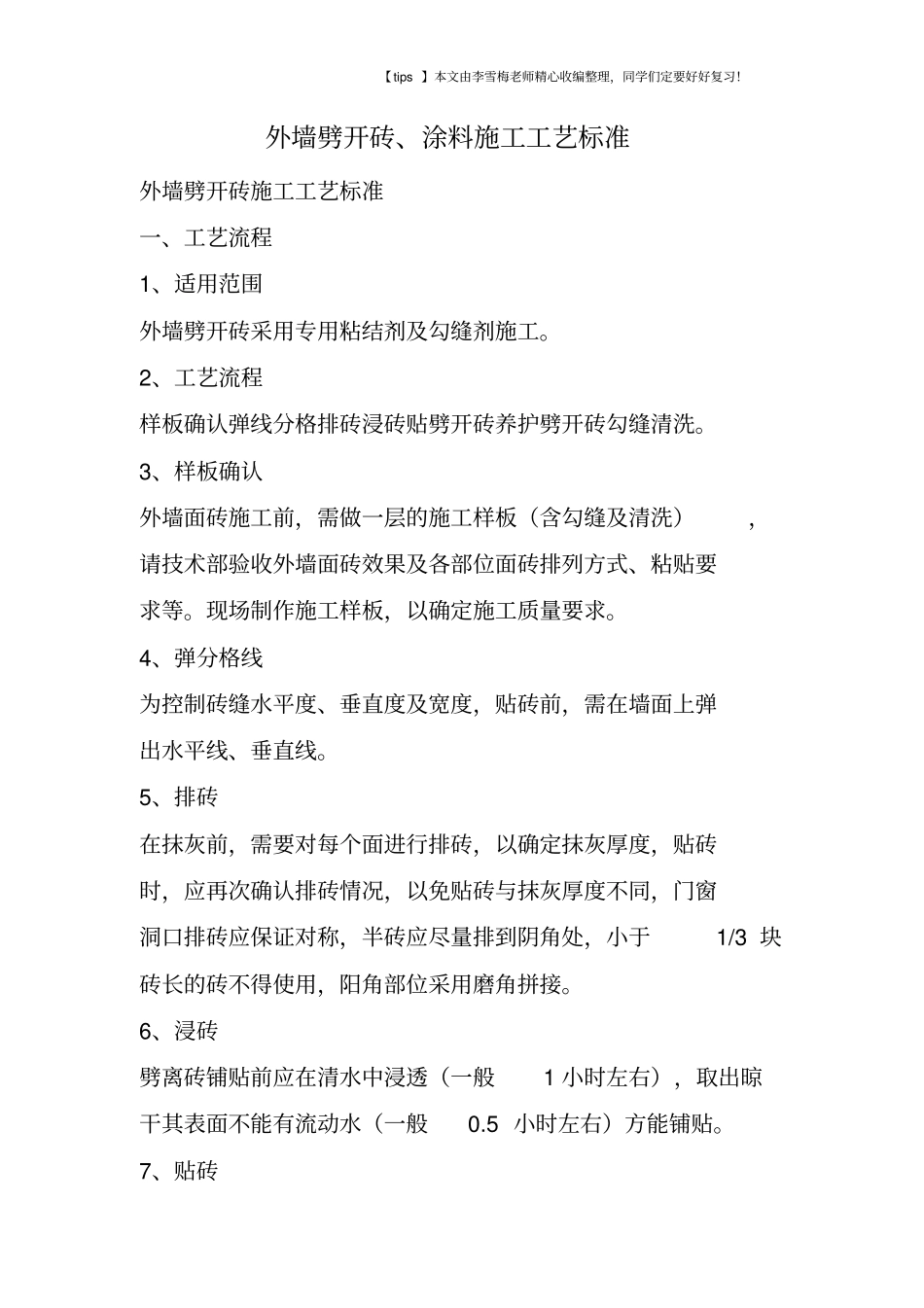

【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!外墙劈开砖、涂料施工工艺标准外墙劈开砖施工工艺标准一、工艺流程1、适用范围外墙劈开砖采用专用粘结剂及勾缝剂施工。2、工艺流程样板确认弹线分格排砖浸砖贴劈开砖养护劈开砖勾缝清洗。3、样板确认外墙面砖施工前,需做一层的施工样板(含勾缝及清洗),请技术部验收外墙面砖效果及各部位面砖排列方式、粘贴要求等。现场制作施工样板,以确定施工质量要求。4、弹分格线为控制砖缝水平度、垂直度及宽度,贴砖前,需在墙面上弹出水平线、垂直线。5、排砖在抹灰前,需要对每个面进行排砖,以确定抹灰厚度,贴砖时,应再次确认排砖情况,以免贴砖与抹灰厚度不同,门窗洞口排砖应保证对称,半砖应尽量排到阴角处,小于1/3 块砖长的砖不得使用,阳角部位采用磨角拼接。6、浸砖劈离砖铺贴前应在清水中浸透(一般1 小时左右),取出晾干其表面不能有流动水(一般0.5 小时左右)方能铺贴。7、贴砖【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!采用专用粘接剂粘贴,先在墙面上刮一层贴粘接,约1 个平方,然后将粘接胶浆刮在劈开砖背面,再将面砖贴在墙上,粘接胶浆厚度6~8mm,用靠尺通过标准点调整平面垂直度。然后及时用海绵湿水拧干擦干净砖面多余的胶浆。为了保持砖面的清洁,铺贴顺序宜为从上至下铺贴。粘贴时应注意砖缝均匀、水平、垂直。阳角部位采用磨角拼接,以保证阳角顺直。窗台、线条、女儿墙压顶等应满足排水要求。劈开砖表面塑料纸应在清洗完成后揭掉。8、养护贴砖完成 12 小时后,应浇水养护3 天。9、勾缝粘贴完成 24 小时后,先前检查劈离砖是否粘贴牢固,并整改完毕。再采用专用勾缝剂勾缝。采用胶枪喂缝,先勾水平缝,再勾垂直缝,勾好后要求凹进砖表面2-3mm。尽量避免填缝材料弄赃砖面,若发生,立即用干净布或海绵湿水擦拭干净。勾缝完成后浇水养护2 天。10、清洗清洗前先检查灰缝有无开裂,若遇开裂及时修补。填缝完工后 15~24 小时(具体可根据当时的天气而定),且砖粘结到一定强度后,用清水从上至下全面刷洗砖面直至干净为止。二、控制标准及注意事项1、施工前应对所采用的材料进行试验,包括粘接材料强度、安定性试验,面砖吸水率试验等。并对面砖进行相应的外观【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!检查。2、粘贴及勾缝不得在雨天、气温低于5 度或雾天时进行。面砖粘接完成后,如需调整位置,需在5...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙劈开砖、涂料施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
