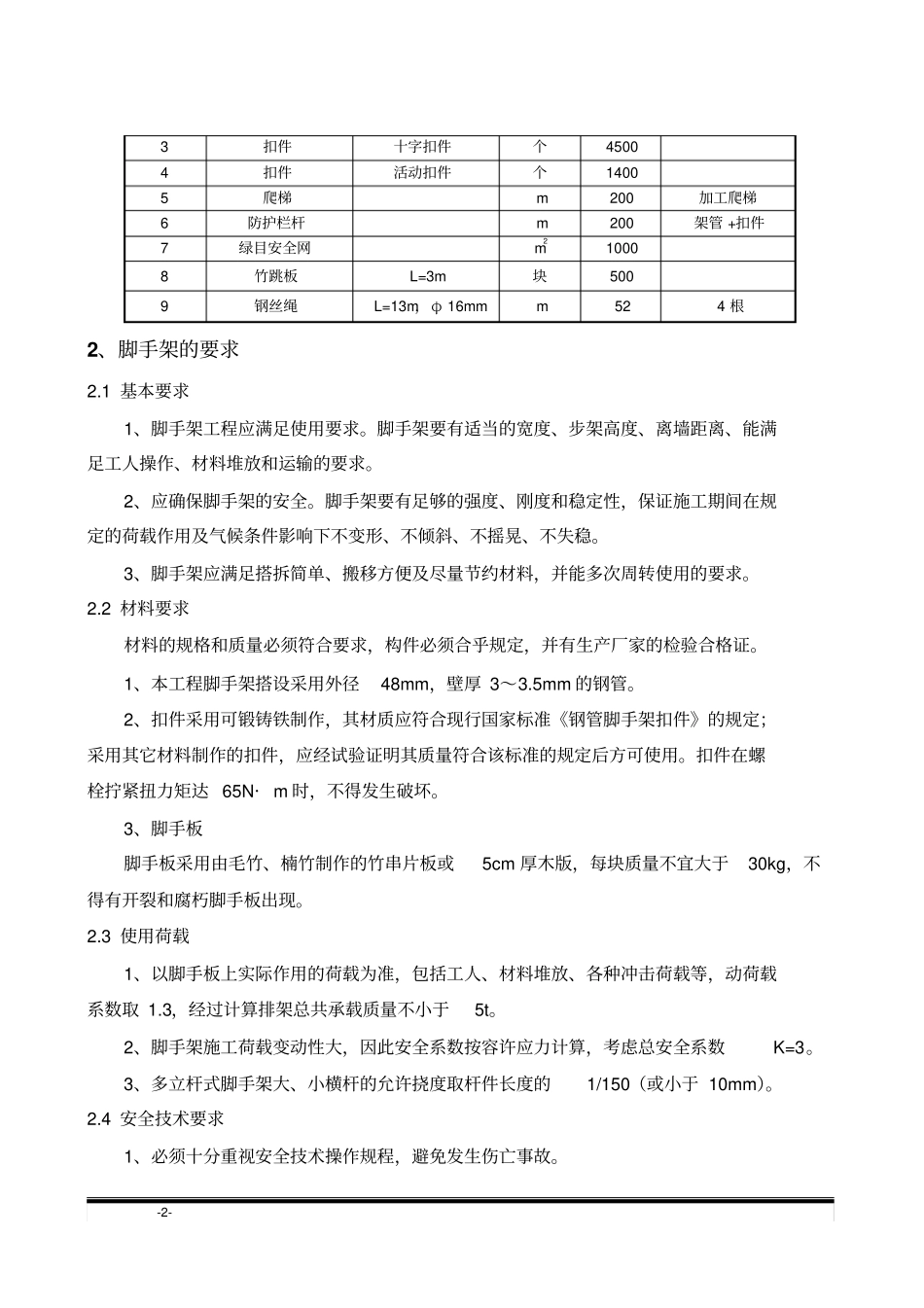

-1- 50T 桥机施工排架搭设安全技术措施1、概述1
1 工程概况主厂房安装间顶拱中部设计有三排桥机安装锚杆,锚杆型号为Φ 36 L=8/9m 外露 1m,间距为 75cm,排距为 1
锚杆在主厂房第一层开挖期间已经施工
为便于桥机主小车安装以及后期检修,需要装125t 天锚一台,天锚安装需搭设脚手架进行
受太原重工股份有限公司安装公司委托,我局进行天锚施工排架的设计和施工
脚手架从安装间安Ⅰ段地面搭建,外形尺寸为15
5m(长×宽×高)
排架分两期搭设,一期中部预留一个尺寸为6
5m 的空挡,提前将天锚架放置在空挡部位;待天锚架起吊后,在空挡部位搭设二期排架,作为施工平台
为规范主厂房天锚施工排架搭设,确保施工安全和施工质量,做到技术先进,经济合理,安全实用,特编制主厂房天锚施工排架搭设技术方案
2 编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130— 2001)2、《建筑结构荷载规范》 (GBJ9)3、《建筑施工高处作业安全技术规范》 (JGJ80- 91)4、《钢管脚手架扣件》(GB15831)5、《厂房桥机吊装预埋锚杆布置图》金向-S0184- 厂房 -03-001 6、《关于增加厂房桥机吊装预埋锚杆方案的核定》([2007] 年 044 号)7、太原重工股份有限公司安装公司向家坝项目部委托书1
3 施工特点1、排架高度较大,且分两次搭设,施工难度较大,搭设施工过程中安全风险突出;2、排架施工与周边施工干扰较大,需要加强现场施工组织,尤其在排架施工时存在坠物伤人隐患,须配备专职安全员现场巡视
