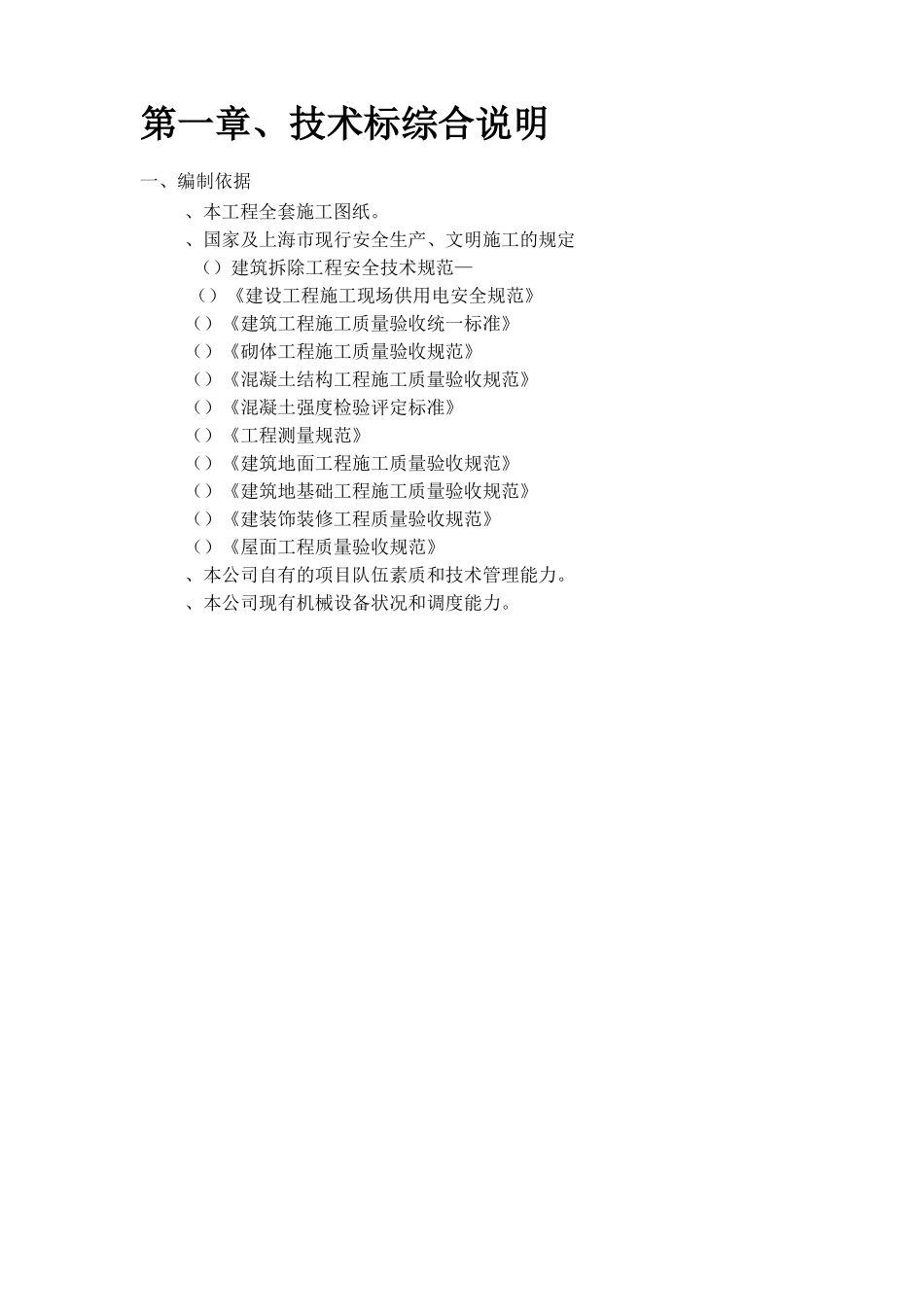

上海**模具厂、、、楼装饰工程施工组织设计四川省**有限公司二○○七年七月二十日目 录第一章、技术标综合说明一、编制依据、本工程全套施工图纸。、国家及上海市现行安全生产、文明施工的规定()建筑拆除工程安全技术规范—()《建设工程施工现场供用电安全规范》()《建筑工程施工质量验收统一标准》()《砌体工程施工质量验收规范》()《混凝土结构工程施工质量验收规范》()《混凝土强度检验评定标准》()《工程测量规范》()《建筑地面工程施工质量验收规范》()《建筑地基础工程施工质量验收规范》()《建装饰装修工程质量验收规范》()《屋面工程质量验收规范》、本公司自有的项目队伍素质和技术管理能力。、本公司现有机械设备状况和调度能力。第二章、工程概况与工程特点、难点分析一、工程概况(一)、楼:、拆除:拆除正立面窗洞墙,拆除屋面防水层,拆除临建等。、新增:正立面装饰钢构架、屋面女儿墙,屋面保温防水层,正立面窗等。(二)、楼:、拆除:屋顶违章建筑,立面窗洞墙,部分隔墙,屋面外天沟等。、新增:外墙窗,屋面女儿墙,部分轻质隔墙,贴外墙面砖等。(三)、楼:、拆除:东立面窗洞墙,楼梯间墙,屋面保温防水层等。、新增:部分底层至顶层金属楼梯,底层局部加层,屋面保温防水层,女儿墙扶手,轻质隔墙;东立面外墙窗;男、女厕所改造,部分外墙凹槽扣铝板,水泥装饰板,型玻璃外墙面,灰色外墙涂料等。(四)、楼、拆除:立面窗洞墙,楼梯间墙,屋面保温防水层等。二、施工特点、难点分析、特点:该工程施工场地狭窄,地处闹市区,三个单体工程主要拆除屋面防水层、临建以及正立面窗洞墙、部分内隔墙,外装修也主要是正立面。室内装修主要是厕所、楼梯间。该工程外装饰新颖,档次高,装饰品种较多,质量要求高是本工程的主要特点。 、难点:、地处闹市区,晚上加班施工受到限制。不利于加快施工进度。、前期的拆除安全防护工作和控制粉尘、噪音是一大难点。、内外装饰及分包工程多,施工作业队伍也较多,为保证装饰及各分包单位的顺利穿插进行,也是该工程的施工难点。三、施工方案简述根据该工程的特点和工期要求采取以下施工方案:、外脚手架、防护搭设: 拆除工程开始前,四栋建筑搭设双排钢管脚手架并满挂密目安全网进行防护(房屋拆除部分拆除后外防护架用作外装饰架),外脚手架专项施工方案见分部分项专项施工方案章节。、机械设备设置:利用施工现场现有的人货电梯解决拆除垃圾运送至地面...
