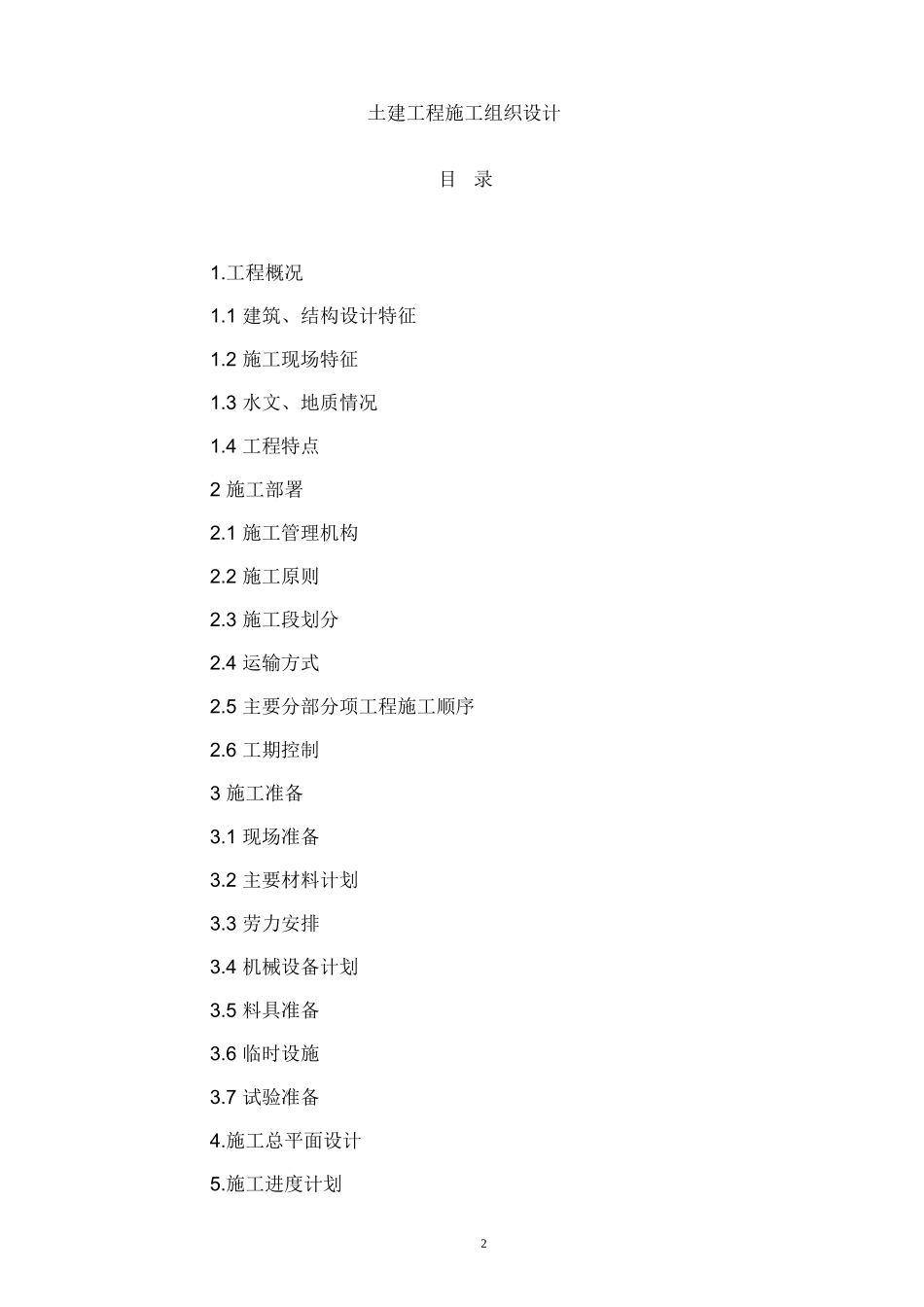

1 土建工程施工组织设计 目 录 1.工程概况 1.1 建筑、结构设计特征 1.2 施工现场特征 1.3 水文、地质情况 1.4 工程特点 2 施工部署 2.1 施工管理机构 2.2 施工原则 2.3 施工段划分 2.4 运输方式 2.5 主要分部分项工程施工顺序 2.6 工期控制 3 施工准备 3.1 现场准备 3.2 主要材料计划 3.3 劳力安排 3.4 机械设备计划 3.5 料具准备 3.6 临时设施 3.7 试验准备 4.施工总平面设计 5.施工进度计划 2 6.主要分部分项工程的施工方法 6.1 施工测量 6.2 钢筋工程 6.3 模板工程 6.4 混凝土工程 6.5 脚手架工程 6.6 砌体工程 6.7 预应力工程 7.保证工程质量措施 8.保证安全生产、文明施工措施 9.季节施工措施 3 1 工程概况 1.1 建筑、结构设计特征 中国人民银行济南分行发行库、营业办公用房工程位于济南市经七纬四路繁华地 段,场区较为平坦。整个工程由主楼和裙房组成,地下 1 层,地上 20 层,相对高度 82.5m,框架-剪力墙结构,建筑面积 50300m 。场区占地面积 2 万 m ,工程基础占地 2 约 9000m 内设 10 部电梯。外立面以玻璃幕墙及干挂花岗石为主,整个建筑外立面简 洁、明快、舒展、流畅,其板式结构的类型庄重而又不失活泼与周围建筑错落有致, 有机融为一体。 1.2 施工现场特征 本工程坐落于旧有厂区拆迁基地,场地基本平整,三通一平基本完成,场区狭 小,地处繁华闹市区,交通运输受影响较大。 1.3 水文、地质情况 根据山东省城乡建设勘察院,1999 年 11 月提供的《中国人民银行济南分行金库、 营业楼岩土工程勘察报告书》。详见地下室施工组织设计。 1.4 工程特点 结构、建筑设计技术要求高。 主楼留设有三条后浇带,将主楼分成四个区域。东西裙房与主楼之间有 120 宽伸 缩缝一道,将主楼与裙房分开。 工期紧,质量要求高,施工现场场地无贯通道路,现场文明要求高。 2 施工部署 2.1 施工原则 分段支模,流水施工,顶板模板支撑采用快拆体系,混凝土采用商品混凝土,用 混凝土输送泵泵送至浇筑部位。结构施工阶段土建与安装紧密配合,及时进行预留预 埋工作。 2 2 4 2.2 施工管理机构 项目由公司统一布置,组成以生产部为龙头的施工计划、材料、设备、劳资、安 全生产管理系统和以技术部为龙头的施工技术、质量管理系统,对该工程的进度、质 量、安全、文明等,进行宏观控制。 项目经理 技术负责人 张 生产负责...
