上海天 限公司4

5 代 TFT-LCD 生产线项目桩基础工程施工组织设计上 海 天 工 程 有 限 公 司x x x x 年 x x 月 x x 日目 录一、 工程概况二、工程工期和质量目标:三、施工准备四、主要施工机械五、沉桩流程六、施工布署七
施工平面布置 八
质量保证措施九
质量保证体系十
文件和资料控制十一
物资采购控制十二
安全生产:十三
文明施工:十四
资料提交和验收4

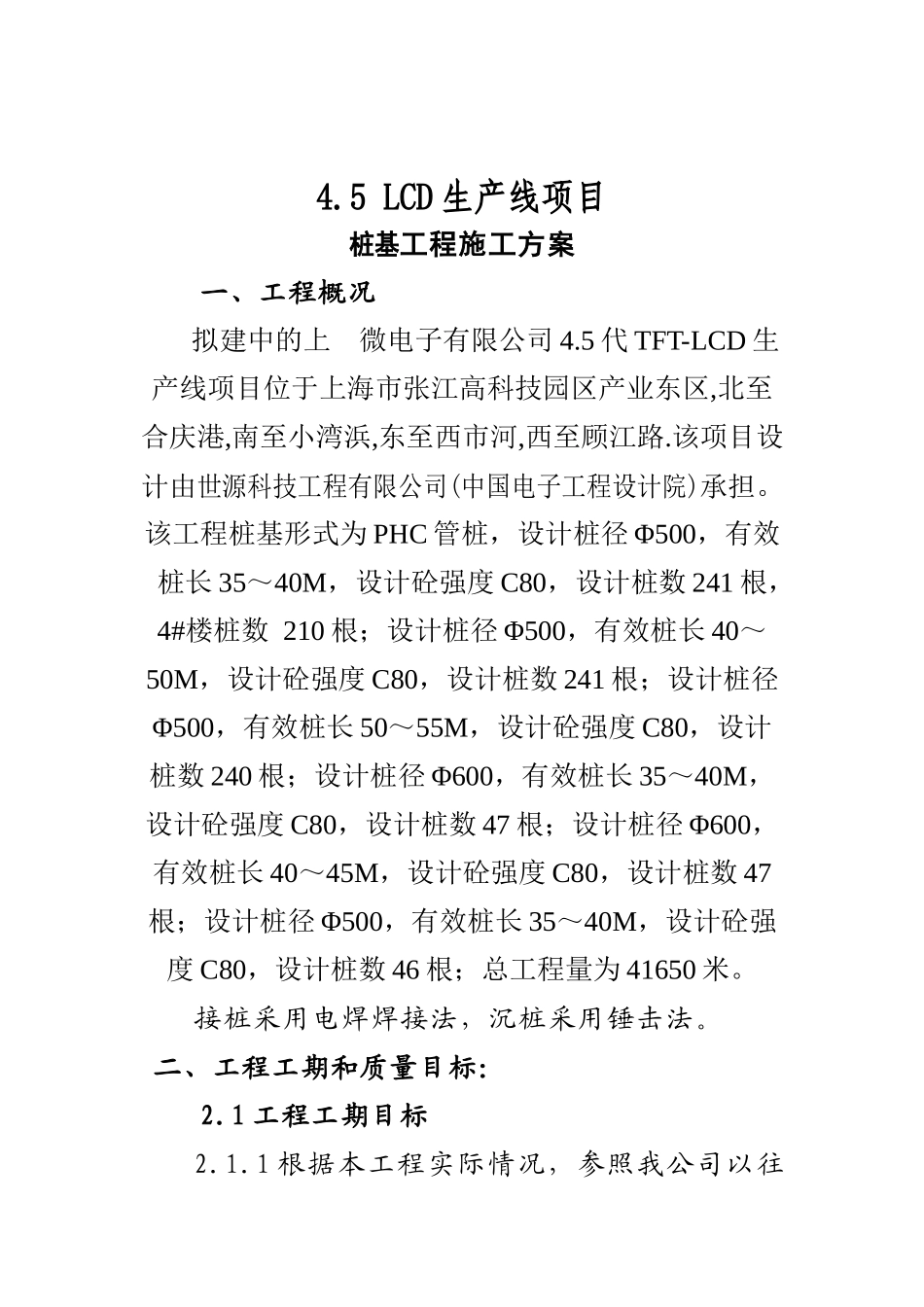

5 LCD 生产线项目桩基工程施工方案 一、工程概况 拟建中的上 微电子有限公司 4
5 代 TFT-LCD 生产线项目位于上海市张江高科技园区产业东区,北至合庆港,南至小湾浜,东至西市河,西至顾江路
该项目设计由世源科技工程有限公司(中国电子工程设计院)承担
该工程桩基形式为 PHC 管桩,设计桩径 Φ500,有效桩长 35~40M,设计砼强度 C80,设计桩数 241 根,4#楼桩数 210 根;设计桩径 Φ500,有效桩长 40~50M,设计砼强度 C80,设计桩数 241 根;设计桩径Φ500,有效桩长 50~55M,设计砼强度 C80,设计桩数 240 根;设计桩径 Φ600,有效桩长 35~40M,设计砼强度 C80,设计桩数 47 根;设计桩径 Φ600,有效桩长 40~45M,设计砼强度 C80,设计桩数 47根;设计桩径 Φ500,有效桩长 35~40M,设计砼强度 C80,设计桩数 46 根;总工程量为 41650 米
接桩采用电焊焊接法,沉桩采用锤击法
二、工程工期和质量目标: 2
1 工程工期目标2
1 根据本工程实际情况,参照我公司以往施工过的类似项目,我公司认为采取赶工形式,加强管理力度,合理安排施工措施
在施工技术上确保工程质量,围绕施工工期采用新工艺、新技术进行工程施工,我公司有把握把桩基施工工期控制在30 天 以内
2 工程质量目标 2
