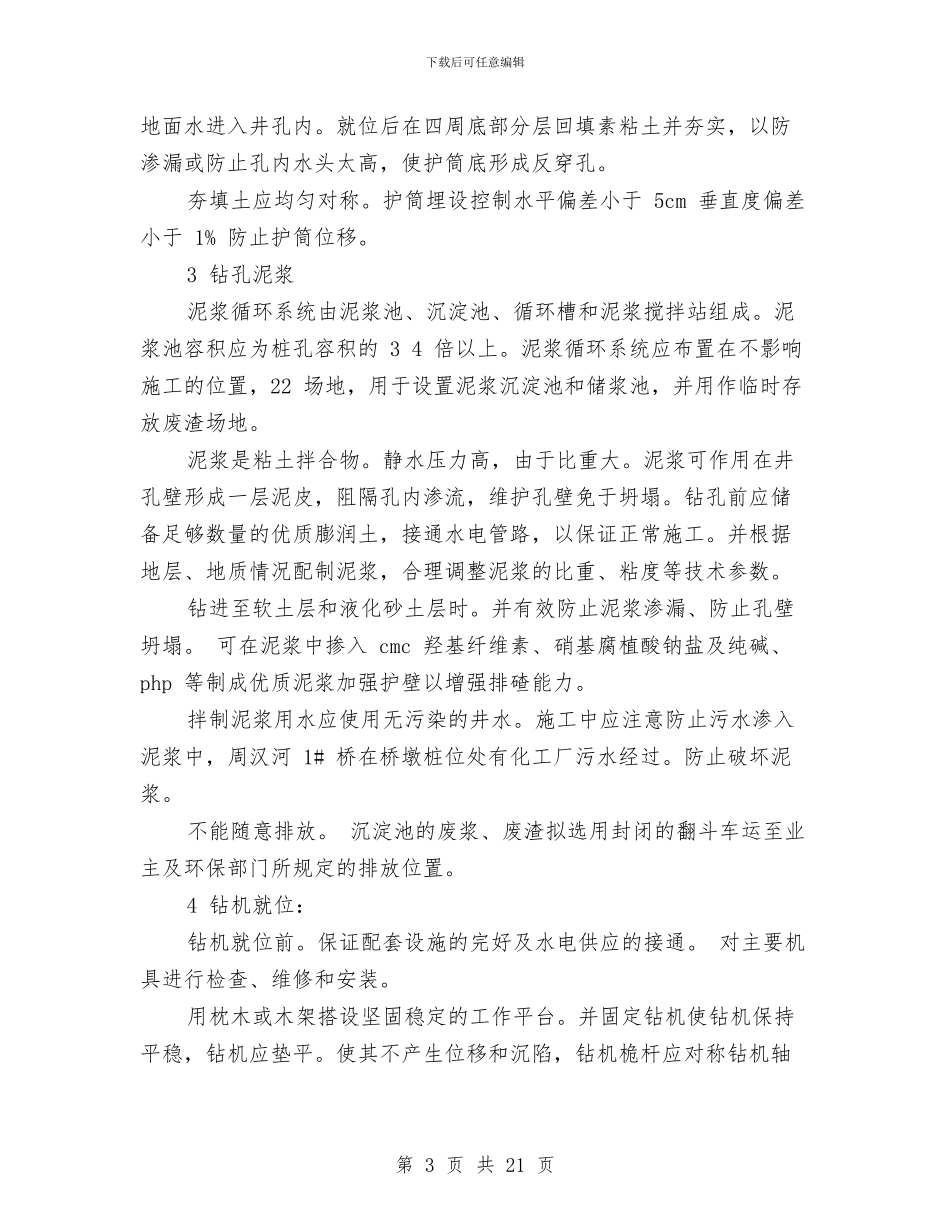

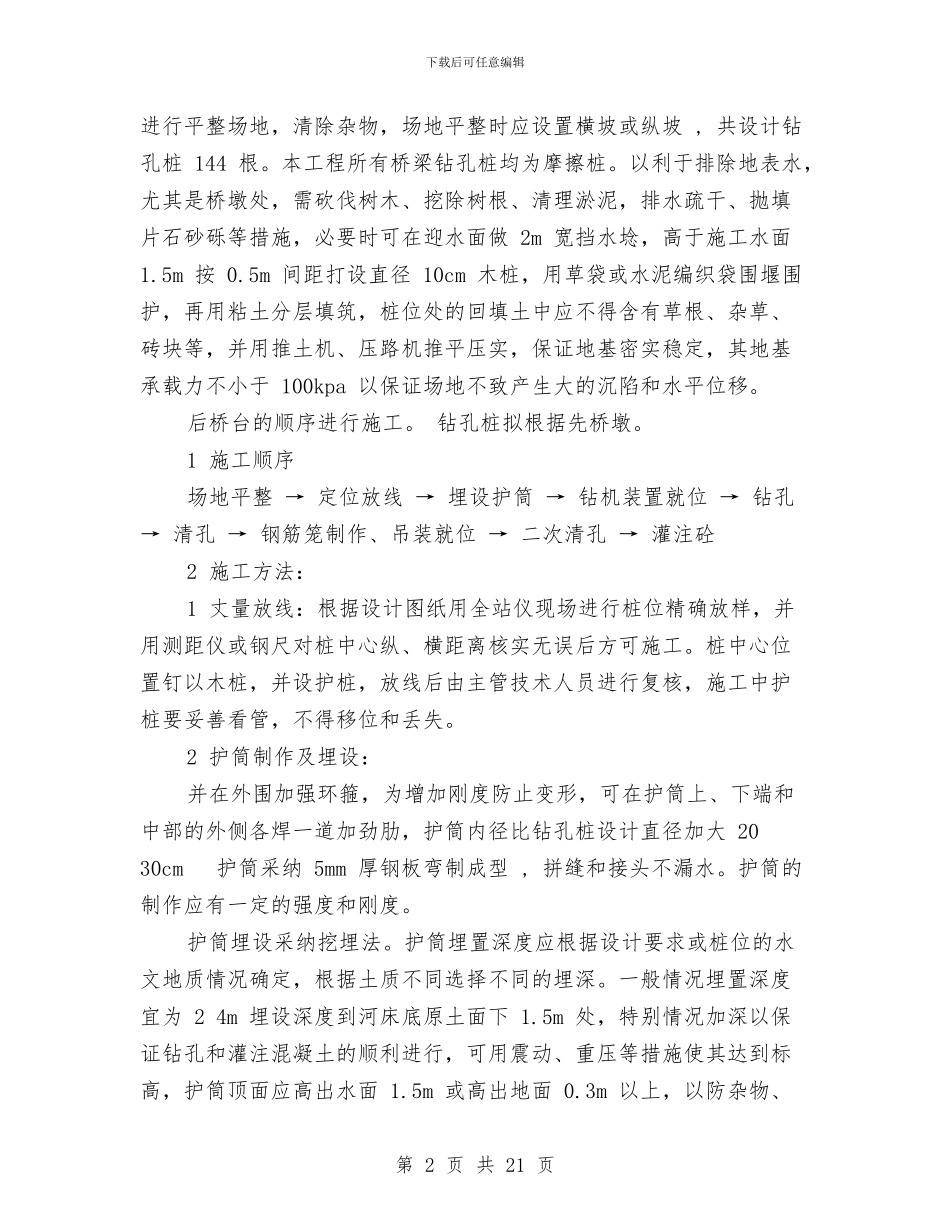

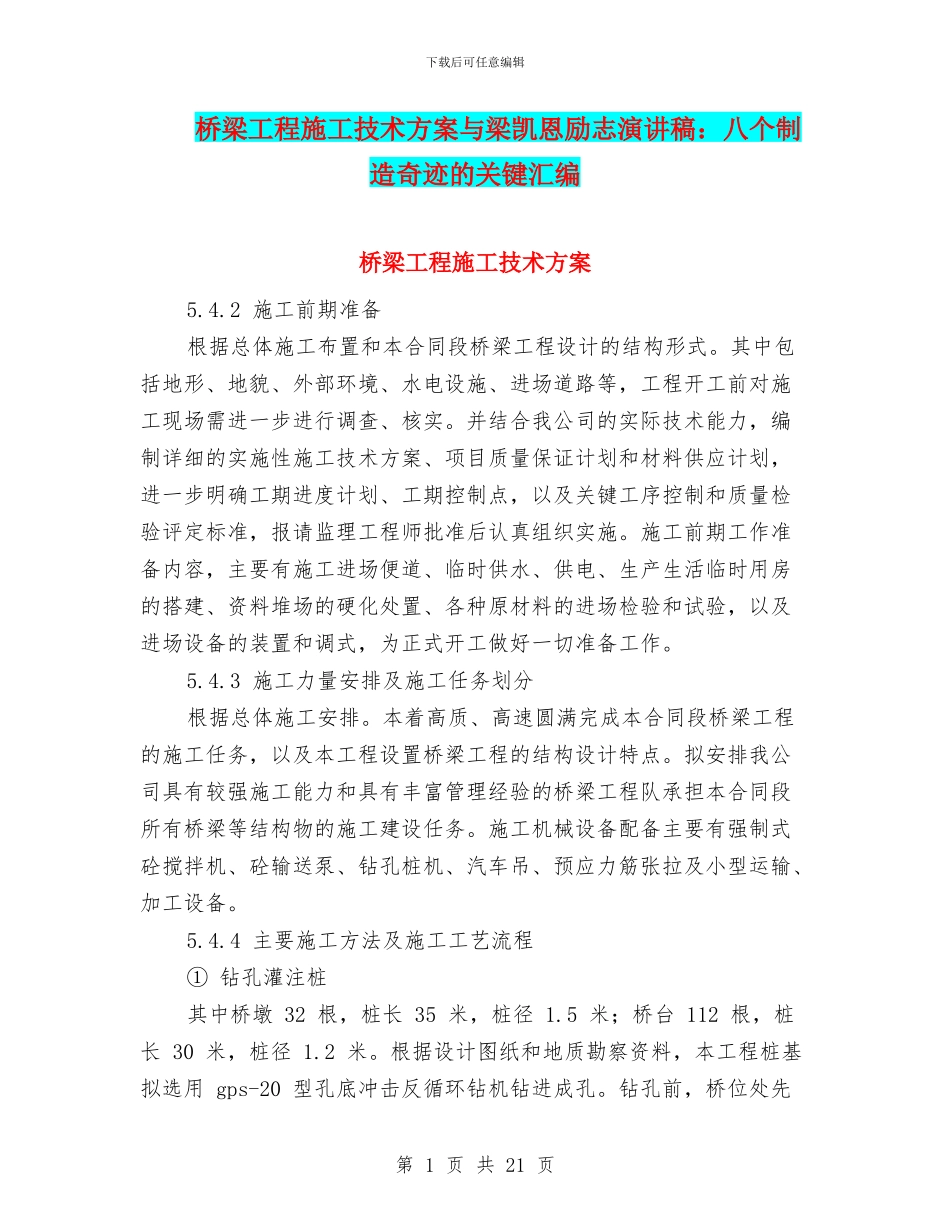

下载后可任意编辑桥梁工程施工技术方案与梁凯恩励志演讲稿:八个制造奇迹的关键汇编桥梁工程施工技术方案5
2 施工前期准备 根据总体施工布置和本合同段桥梁工程设计的结构形式
其中包括地形、地貌、外部环境、水电设施、进场道路等,工程开工前对施工现场需进一步进行调查、核实
并结合我公司的实际技术能力,编制详细的实施性施工技术方案、项目质量保证计划和材料供应计划,进一步明确工期进度计划、工期控制点,以及关键工序控制和质量检验评定标准,报请监理工程师批准后认真组织实施
施工前期工作准备内容,主要有施工进场便道、临时供水、供电、生产生活临时用房的搭建、资料堆场的硬化处置、各种原材料的进场检验和试验,以及进场设备的装置和调式,为正式开工做好一切准备工作
3 施工力量安排及施工任务划分 根据总体施工安排
本着高质、高速圆满完成本合同段桥梁工程的施工任务,以及本工程设置桥梁工程的结构设计特点
拟安排我公司具有较强施工能力和具有丰富管理经验的桥梁工程队承担本合同段所有桥梁等结构物的施工建设任务
施工机械设备配备主要有强制式砼搅拌机、砼输送泵、钻孔桩机、汽车吊、预应力筋张拉及小型运输、加工设备
4 主要施工方法及施工工艺流程 ① 钻孔灌注桩 其中桥墩 32 根,桩长 35 米,桩径 1
5 米;桥台 112 根,桩长 30 米,桩径 1
根据设计图纸和地质勘察资料,本工程桩基拟选用 gps-20 型孔底冲击反循环钻机钻进成孔
钻孔前,桥位处先第 1 页 共 21 页下载后可任意编辑进行平整场地,清除杂物,场地平整时应设置横坡或纵坡 , 共设计钻孔桩 144 根
本工程所有桥梁钻孔桩均为摩擦桩
以利于排除地表水,尤其是桥墩处,需砍伐树木、挖除树根、清理淤泥,排水疏干、抛填片石砂砾等措施,必要时可在迎水面做 2m 宽挡水埝,高于施工水面 1
5m 按 0
5m 间距打设
