规划局抗洪救灾及对口援建工作阶段总结 今年 10 月以来,我市遭受有气象记录以来最强降雨,全市各地出 现严重的洪涝灾害
灾情发生后,我局根据市委、市政府的部署,立即 组织全局干部职工投入抗洪救灾和对重灾村庄开展对口援建工作,帮助 灾区群众迅速恢复生活生产秩序和灾后重建,已取得阶段性成果
现将 近期抗洪救灾和对口援建工作 总结如下: 一、灾情和损失情况 我市此次洪涝灾害重点是农村地区,根据市委、市政府的部署,我 局抗洪救灾和对口援建工作重点是 3 个村庄,一是对口援建的重灾村庄 龙泉镇朝西村,二是机关党组织结对邦扶村庄东山镇溪南村,三是羊山 地区扶贫村庄永兴镇洪王村
三个村庄的灾害损失情况如下: (一)朝西村灾害损失情况 1、村民住房受淹情况
朝西村位于龙泉镇东北方向约 2 公里处, 地质属火山岩地区,海拨 25
6 米,地形西北低,东南高,全村共 60 户村民,人口 260 人
该村在今年国庆后第二轮强降雨时受淹严重, 民房被淹最高水位达 2
7 米,村中低洼处积水最深达 6 米多,是市 洪水内涝最严重的村庄之一
据初步统计,全村共 48 间房屋被淹,其 中砼房 6 间、砖房 33 间、危房 1 间、无人居住破房 4 间、第 1 页 共 4 页牲口棚房 4 间,受灾房屋面积共 3172
2、水、电、路等设施受损情况
洪水淹没了村里的自来水井,水 井抽水电机已损坏,排涝至 26 日,水井已经露出,但需抽干水井的水 并消毒后方可存水,同时还需修理电机才能抽水
10 月 21日,该村 已用软管从约 500 米外的新联管区于庄村引来自来水,安装三个水龙 头 24 小时供水临时应急,供水量基本满足生活需要
水浸朝西村的第二天,供电即停止,18 日水位最深时冲坏村电线 200 米

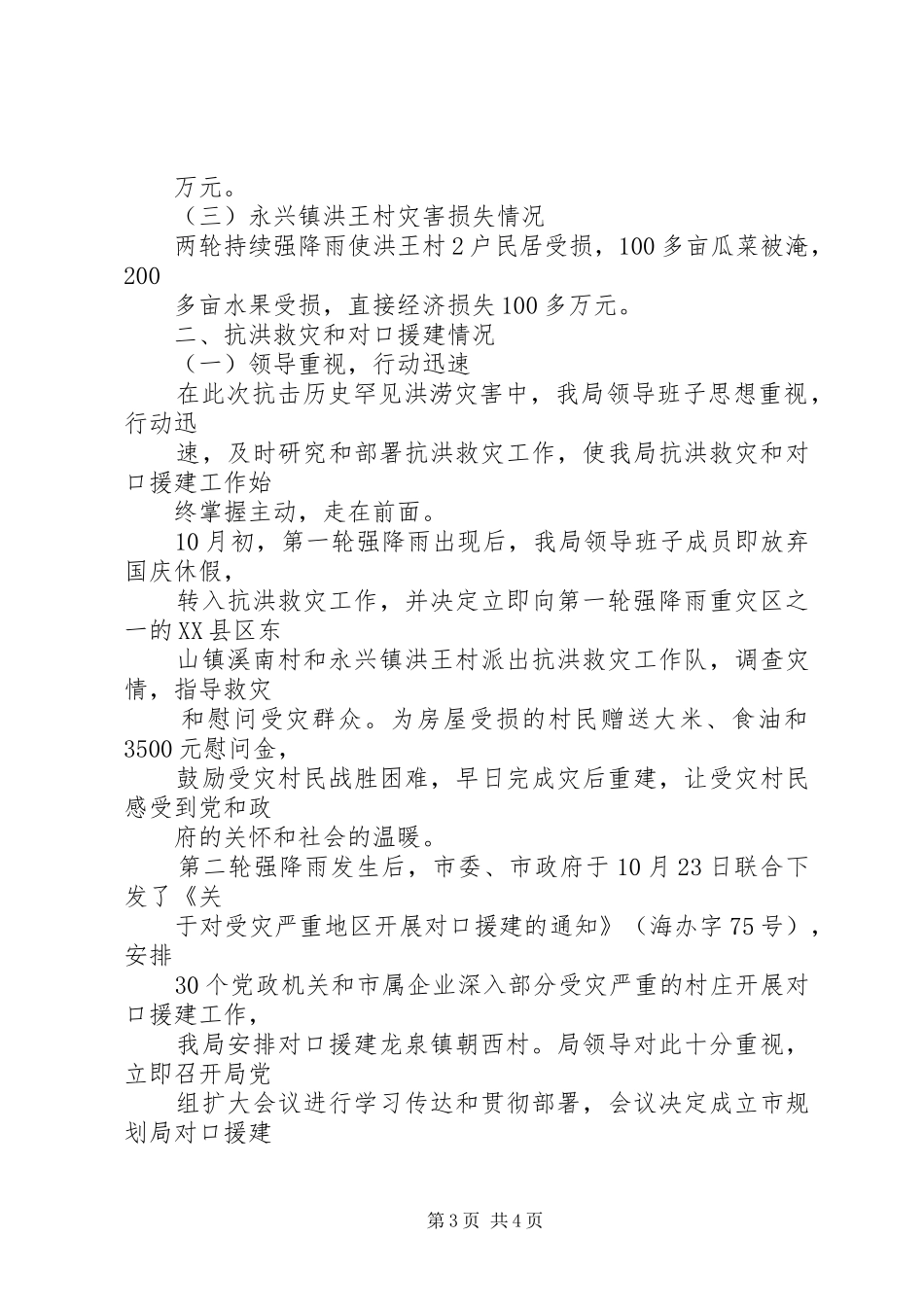

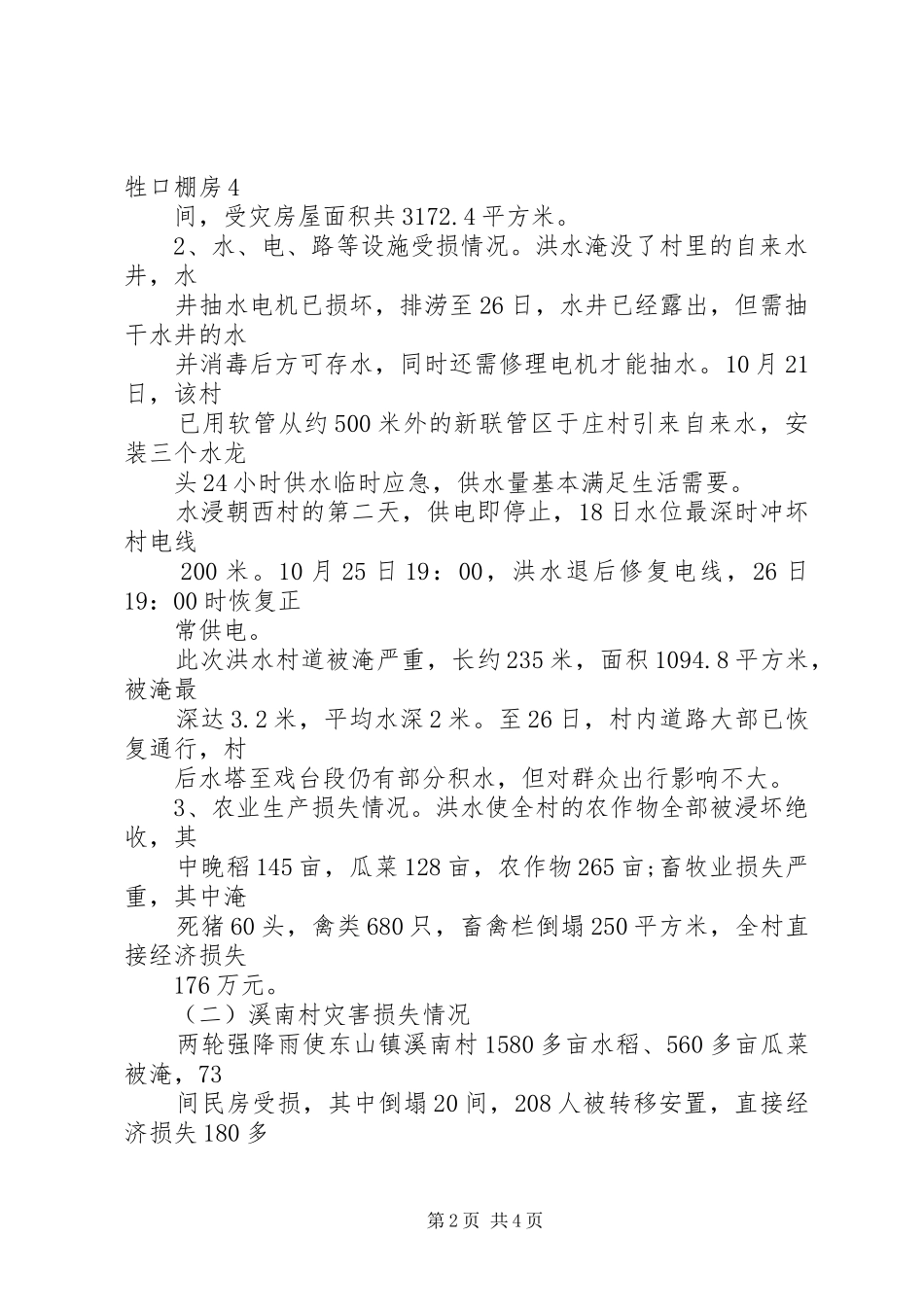

10 月 25 日 19:00,洪水退后修复电线,26 日19:00 时恢复正
