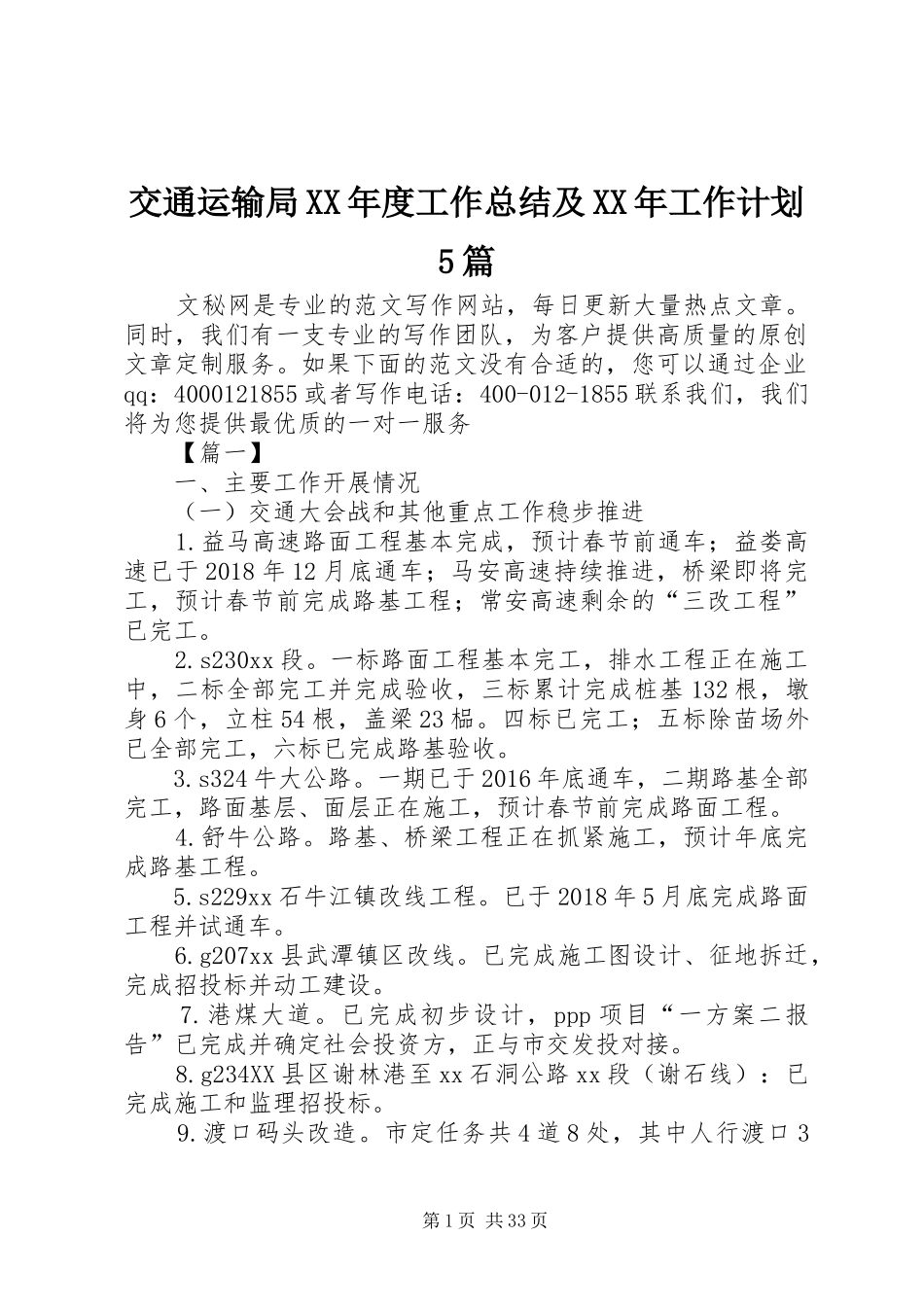

交通运输局 XX 年度工作总结及 XX 年工作计划5 篇 文秘网是专业的范文写作网站,每日更新大量热点文章
同时,我们有一支专业的写作团队,为客户提供高质量的原创文章定制服务
如果下面的范文没有合适的,您可以通过企业qq:4000121855 或者写作电话:400-012-1855 联系我们,我们将为您提供最优质的一对一服务 【篇一】 一、主要工作开展情况 (一)交通大会战和其他重点工作稳步推进 1
益马高速路面工程基本完成,预计春节前通车;益娄高速已于 2018 年 12 月底通车;马安高速持续推进,桥梁即将完工,预计春节前完成路基工程;常安高速剩余的“三改工程”已完工
s230xx 段
一标路面工程基本完工,排水工程正在施工中,二标全部完工并完成验收,三标累计完成桩基 132 根,墩身 6 个,立柱 54 根,盖梁 23 榀
四标已完工;五标除苗场外已全部完工,六标已完成路基验收
s324 牛大公路
一期已于 2016 年底通车,二期路基全部完工,路面基层、面层正在施工,预计春节前完成路面工程
路基、桥梁工程正在抓紧施工,预计年底完成路基工程
s229xx 石牛江镇改线工程
已于 2018 年 5 月底完成路面工程并试通车
g207xx 县武潭镇区改线
已完成施工图设计、征地拆迁,完成招投标并动工建设
已完成初步设计,ppp 项目“一方案二报告”已完成并确定社会投资方,正与市交发投对接
g234XX 县区谢林港至 xx 石洞公路 xx 段(谢石线):已完成施工和监理招投标
渡口码头改造
市定任务共 4 道 8 处,其中人行渡口 3第 1 页 共 33 页道 6 处,农村公路渡口 1 道 2 处,已完工
大栗港客运站提质改造
已竣工并于 2018 年 12 月 26日投入运营
县城公交站亭
