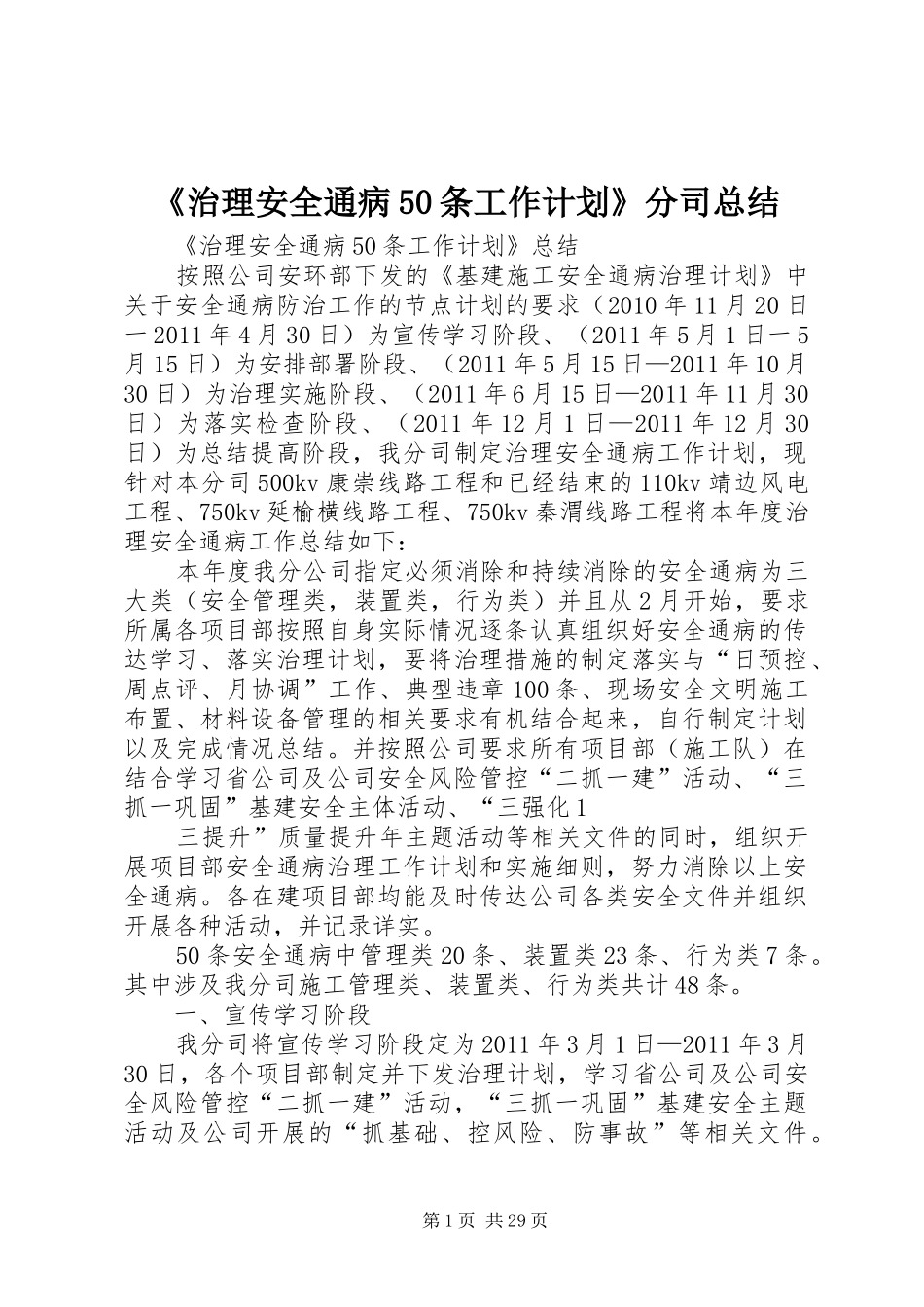

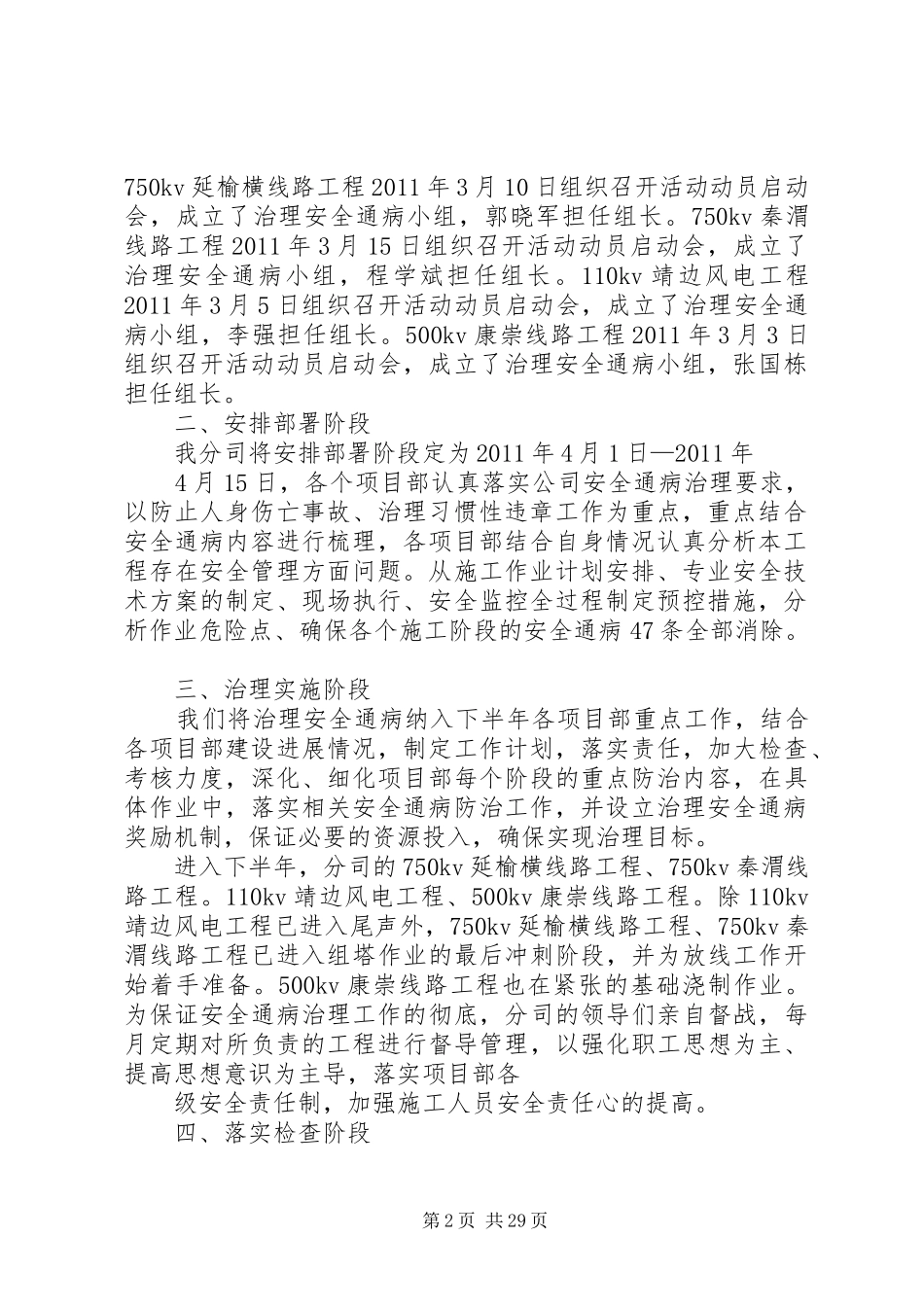

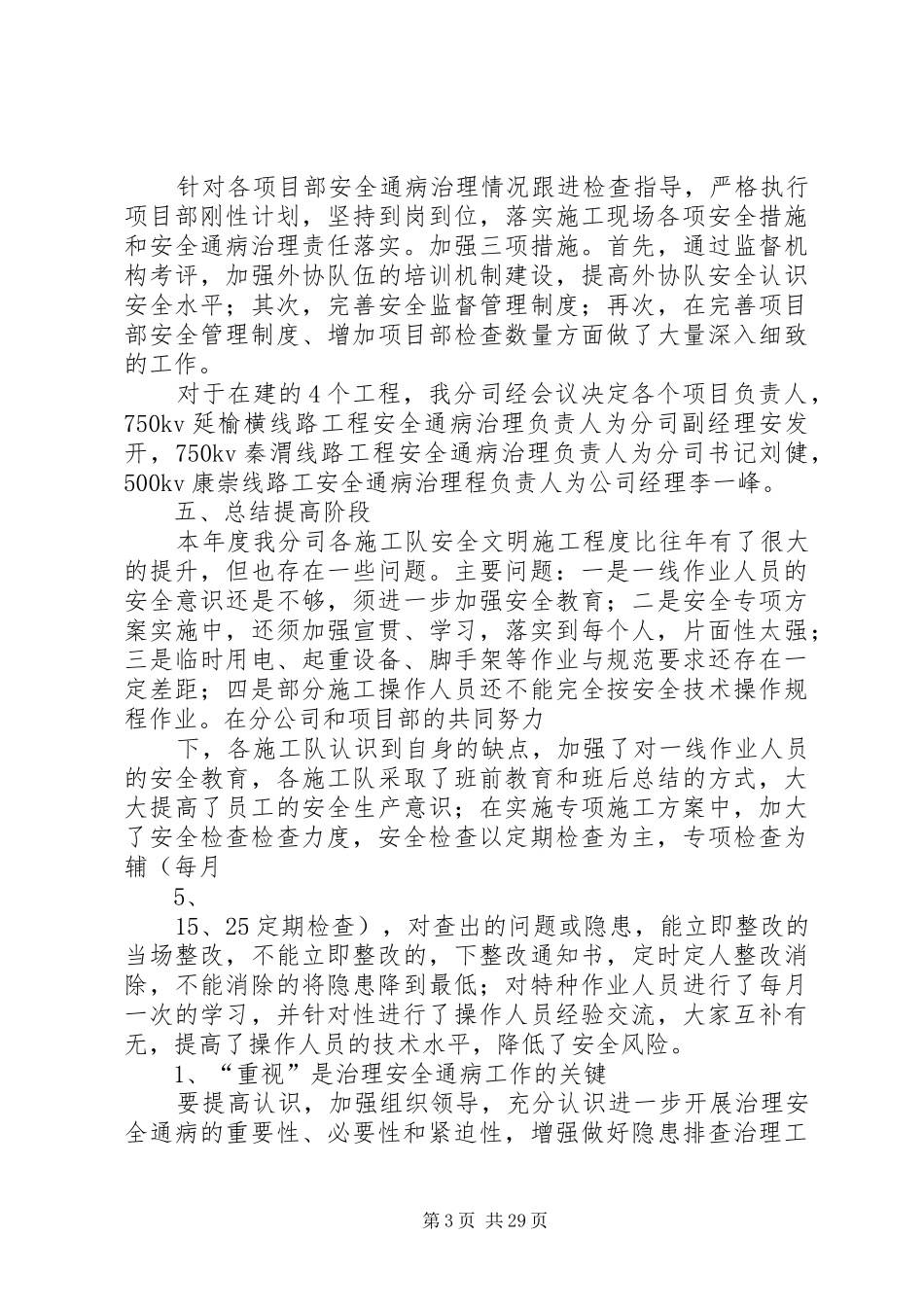

《治理安全通病 50 条工作计划》分司总结 《治理安全通病 50 条工作计划》总结 按照公司安环部下发的《基建施工安全通病治理计划》中关于安全通病防治工作的节点计划的要求(2010 年 11 月 20 日一 2011 年 4 月 30 日)为宣传学习阶段、(2011 年 5 月 1 日一 5月 15 日)为安排部署阶段、(2011 年 5 月 15 日—2011 年 10 月30 日)为治理实施阶段、(2011 年 6 月 15 日—2011 年 11 月 30日)为落实检查阶段、(2011 年 12 月 1 日—2011 年 12 月 30日)为总结提高阶段,我分司制定治理安全通病工作计划,现针对本分司 500kv 康崇线路工程和已经结束的 110kv 靖边风电工程、750kv 延榆横线路工程、750kv 秦渭线路工程将本年度治理安全通病工作总结如下: 本年度我分公司指定必须消除和持续消除的安全通病为三大类(安全管理类,装置类,行为类)并且从 2 月开始,要求所属各项目部按照自身实际情况逐条认真组织好安全通病的传达学习、落实治理计划,要将治理措施的制定落实与“日预控、周点评、月协调”工作、典型违章 100 条、现场安全文明施工布置、材料设备管理的相关要求有机结合起来,自行制定计划以及完成情况总结。并按照公司要求所有项目部(施工队)在结合学习省公司及公司安全风险管控“二抓一建”活动、“三抓一巩固”基建安全主体活动、“三强化 1 三提升”质量提升年主题活动等相关文件的同时,组织开展项目部安全通病治理工作计划和实施细则,努力消除以上安全通病。各在建项目部均能及时传达公司各类安全文件并组织开展各种活动,并记录详实。 50 条安全通病中管理类 20 条、装置类 23 条、行为类 7 条。其中涉及我分司施工管理类、装置类、行为类共计 48 条。 一、宣传学习阶段 我分司将宣传学习阶段定为 2011 年 3 月 1 日—2011 年 3 月30 日,各个项目部制定并下发治理计划,学习省公司及公司安全风险管控“二抓一建”活动,“三抓一巩固”基建安全主题活动及公司开展的“抓基础、控风险、防事故”等相关文件。第 1 页 共 29 页750kv 延榆横线路工程 2011 年 3 月 10 日组织召开活动动员启动会,成立了治理安全通病小组,郭晓军担任组长。750kv 秦渭线路工程 2011 年 3 月 15 日组织召开活动动员启动会,成立了治理安全通病小组,程学斌担任组长。110kv 靖边风电工程2011 年 3 月 5 日组织召开活动动...
