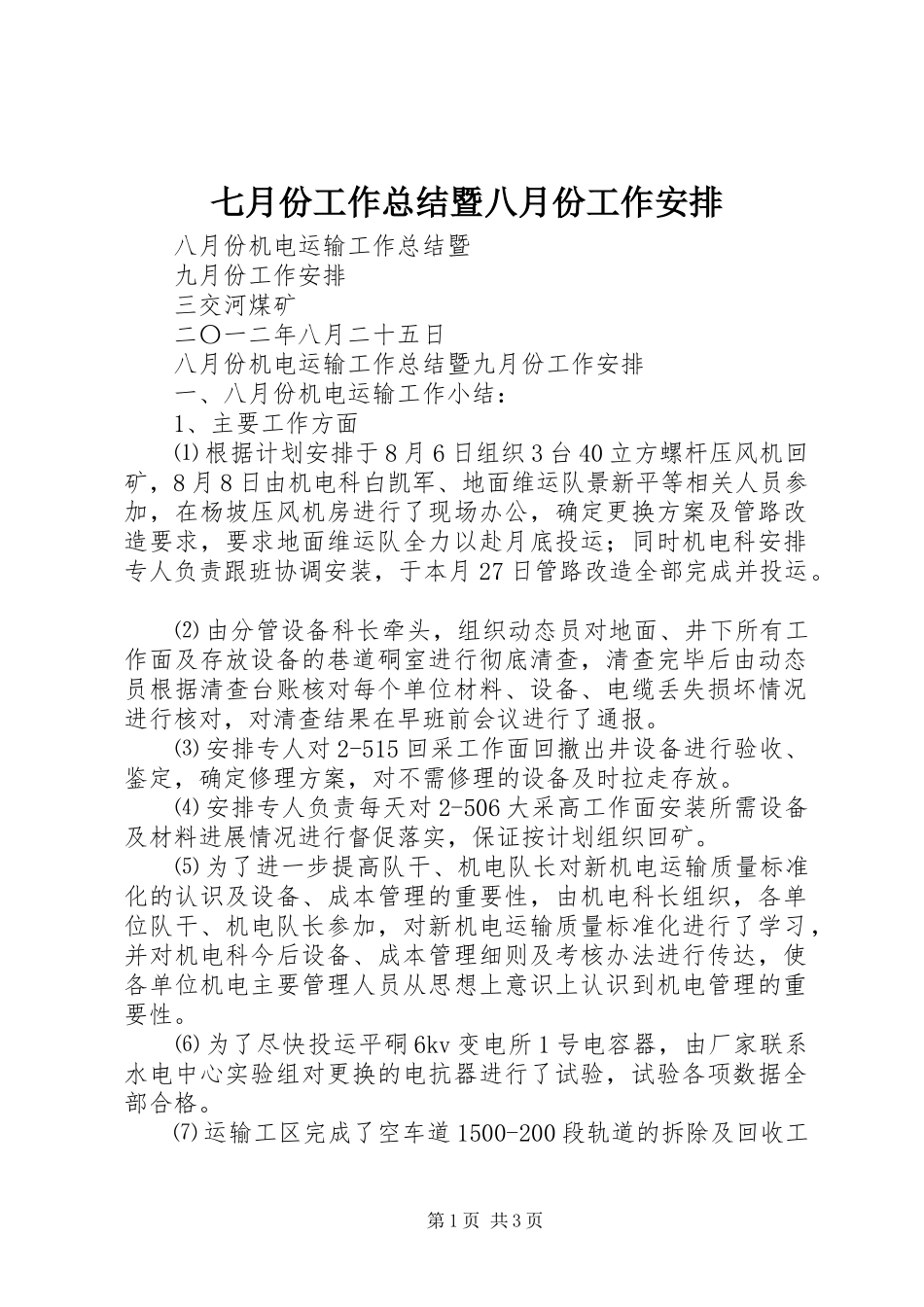

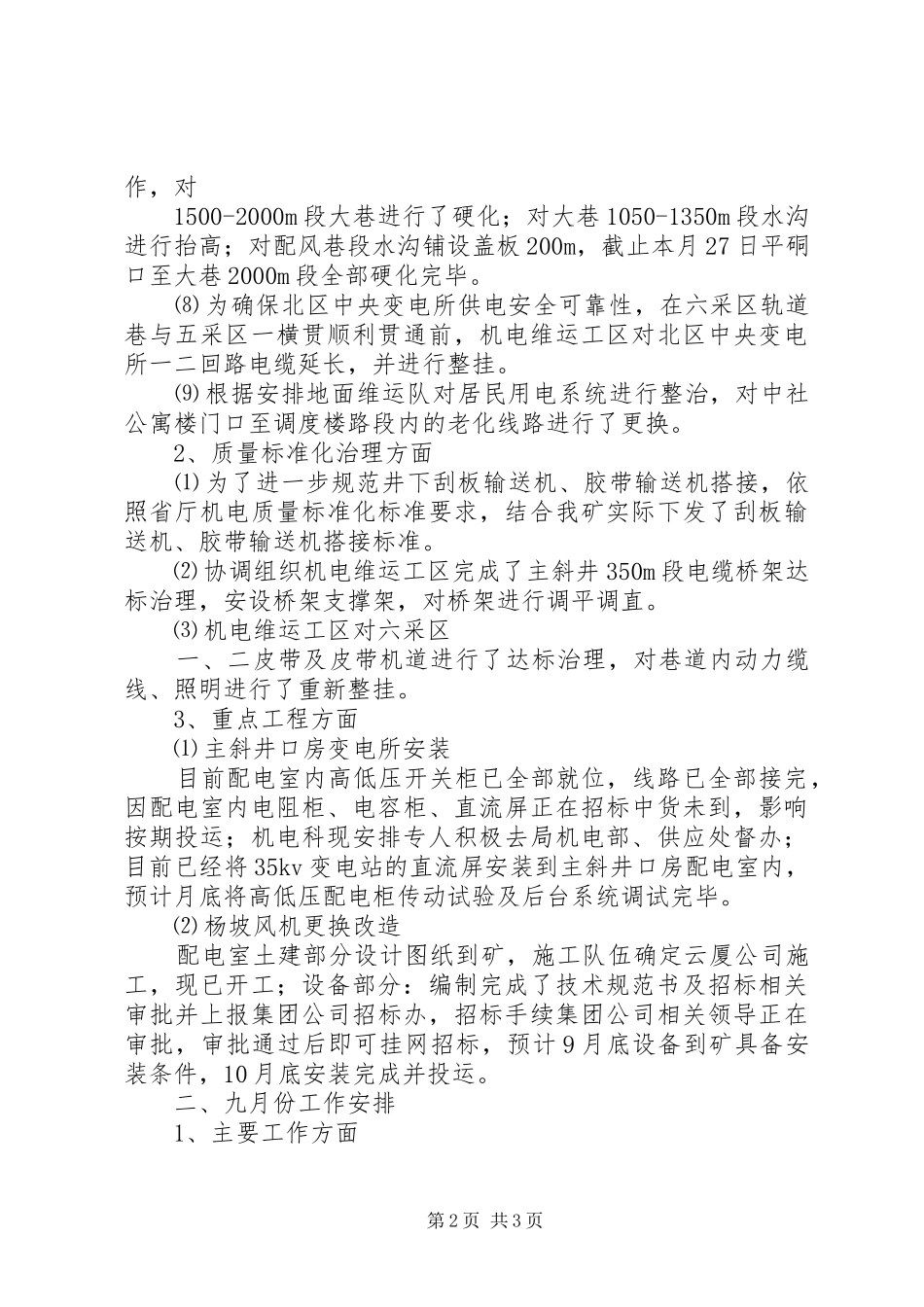

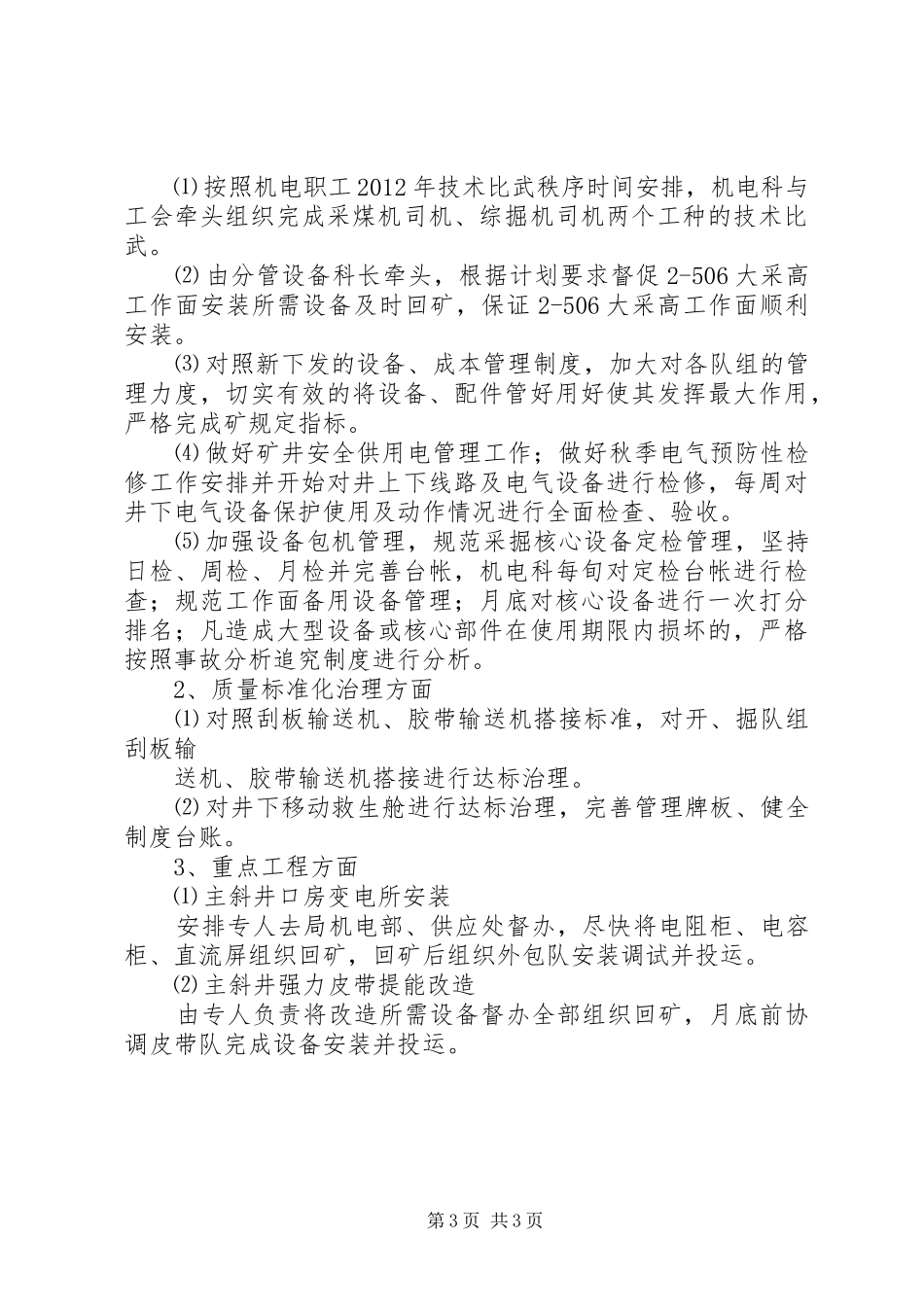

七月份工作总结暨八月份工作安排 八月份机电运输工作总结暨 九月份工作安排 三交河煤矿 二〇一二年八月二十五日 八月份机电运输工作总结暨九月份工作安排 一、八月份机电运输工作小结: 1、主要工作方面 ⑴ 根据计划安排于 8 月 6 日组织 3 台 40 立方螺杆压风机回矿,8 月 8 日由机电科白凯军、地面维运队景新平等相关人员参加,在杨坡压风机房进行了现场办公,确定更换方案及管路改造要求,要求地面维运队全力以赴月底投运;同时机电科安排专人负责跟班协调安装,于本月 27 日管路改造全部完成并投运。 ⑵ 由分管设备科长牵头,组织动态员对地面、井下所有工作面及存放设备的巷道硐室进行彻底清查,清查完毕后由动态员根据清查台账核对每个单位材料、设备、电缆丢失损坏情况进行核对,对清查结果在早班前会议进行了通报。 ⑶ 安排专人对 2-515 回采工作面回撤出井设备进行验收、鉴定,确定修理方案,对不需修理的设备及时拉走存放。 ⑷ 安排专人负责每天对 2-506 大采高工作面安装所需设备及材料进展情况进行督促落实,保证按计划组织回矿。 ⑸ 为了进一步提高队干、机电队长对新机电运输质量标准化的认识及设备、成本管理的重要性,由机电科长组织,各单位队干、机电队长参加,对新机电运输质量标准化进行了学习,并对机电科今后设备、成本管理细则及考核办法进行传达,使各单位机电主要管理人员从思想上意识上认识到机电管理的重要性。 ⑹ 为了尽快投运平硐 6kv 变电所 1 号电容器,由厂家联系水电中心实验组对更换的电抗器进行了试验,试验各项数据全部合格。 ⑺ 运输工区完成了空车道 1500-200 段轨道的拆除及回收工第 1 页 共 3 页作,对 1500-2000m 段大巷进行了硬化;对大巷 1050-1350m 段水沟进行抬高;对配风巷段水沟铺设盖板 200m,截止本月 27 日平硐口至大巷 2000m 段全部硬化完毕。 ⑻ 为确保北区中央变电所供电安全可靠性,在六采区轨道巷与五采区一横贯顺利贯通前,机电维运工区对北区中央变电所一二回路电缆延长,并进行整挂。 ⑼ 根据安排地面维运队对居民用电系统进行整治,对中社公寓楼门口至调度楼路段内的老化线路进行了更换。 2、质量标准化治理方面 ⑴ 为了进一步规范井下刮板输送机、胶带输送机搭接,依照省厅机电质量标准化标准要求,结合我矿实际下发了刮板输送机、胶带输送机搭接标准。 ⑵ 协调组织机电维运工区完成了主斜井 350m 段电缆桥架...
