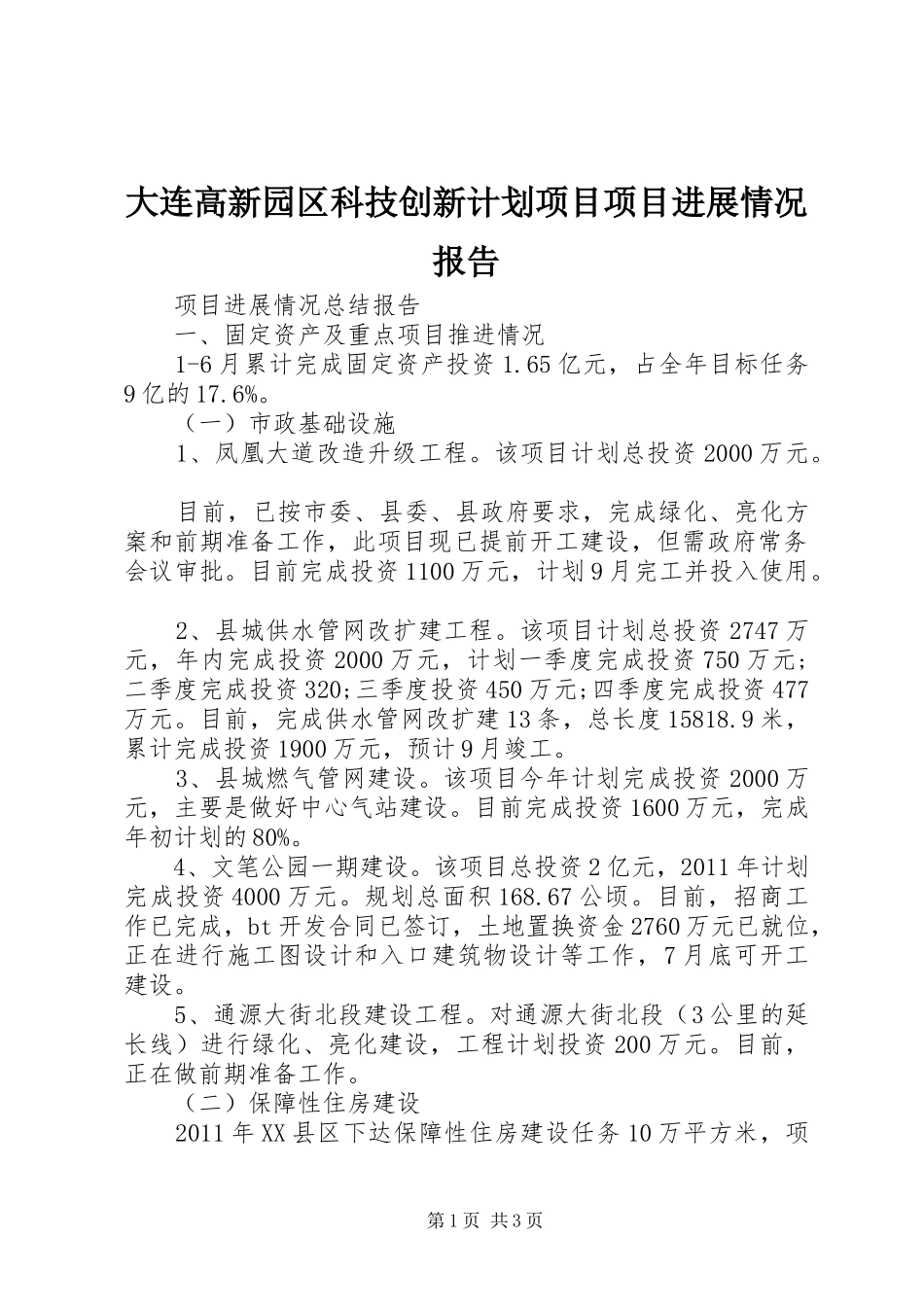

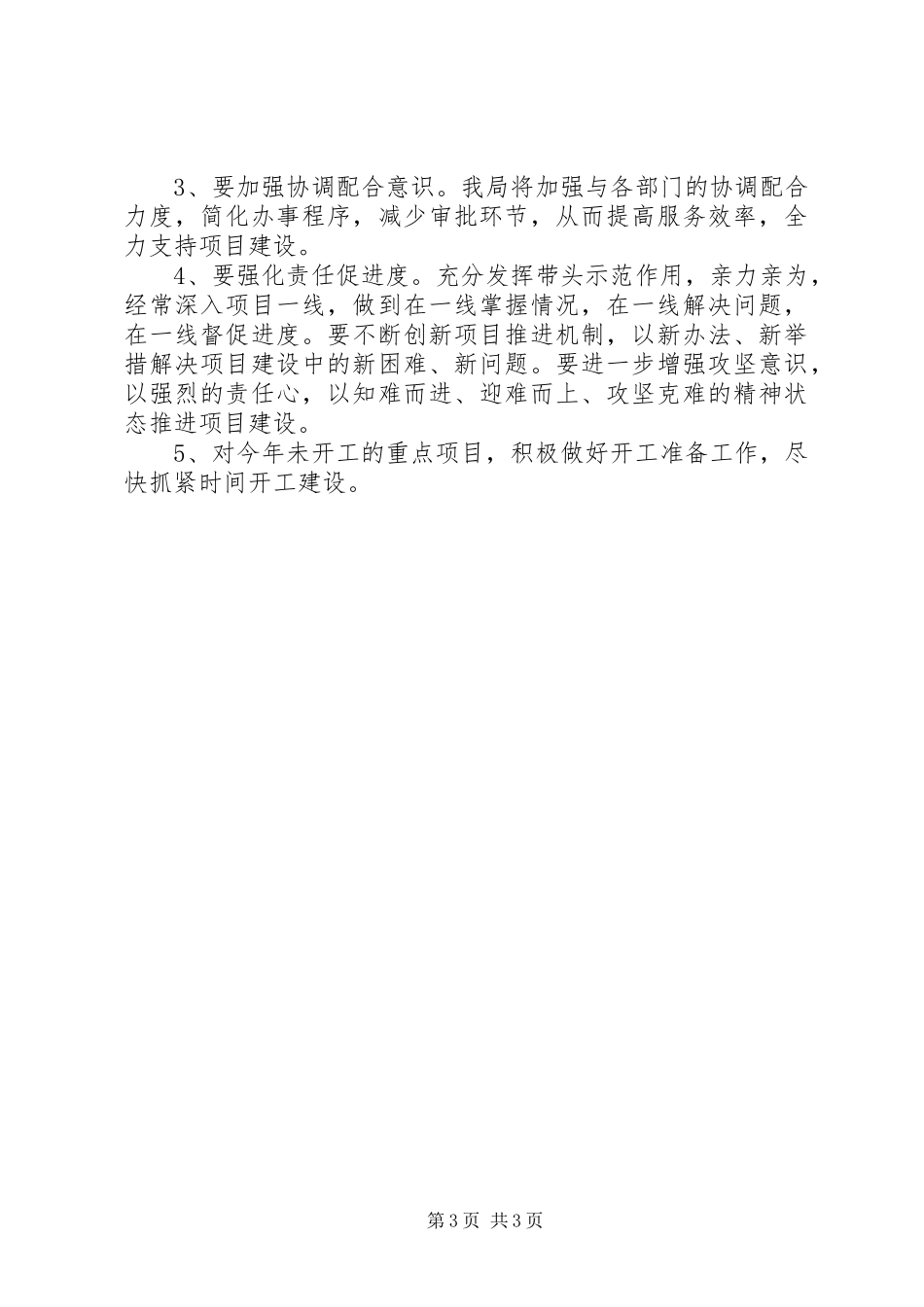

大连高新园区科技创新计划项目项目进展情况报告 项目进展情况总结报告 一、固定资产及重点项目推进情况 1-6 月累计完成固定资产投资 1
65 亿元,占全年目标任务9 亿的 17
(一)市政基础设施 1、凤凰大道改造升级工程
该项目计划总投资 2000 万元
目前,已按市委、县委、县政府要求,完成绿化、亮化方案和前期准备工作,此项目现已提前开工建设,但需政府常务会议审批
目前完成投资 1100 万元,计划 9 月完工并投入使用
2、县城供水管网改扩建工程
该项目计划总投资 2747 万元,年内完成投资 2000 万元,计划一季度完成投资 750 万元;二季度完成投资 320;三季度投资 450 万元;四季度完成投资 477万元
目前,完成供水管网改扩建 13 条,总长度 15818
9 米,累计完成投资 1900 万元,预计 9 月竣工
3、县城燃气管网建设
该项目今年计划完成投资 2000 万元,主要是做好中心气站建设
目前完成投资 1600 万元,完成年初计划的 80%
4、文笔公园一期建设
该项目总投资 2 亿元,2011 年计划完成投资 4000 万元
规划总面积 168
目前,招商工作已完成,bt 开发合同已签订,土地置换资金 2760 万元已就位,正在进行施工图设计和入口建筑物设计等工作,7 月底可开工建设
5、通源大街北段建设工程
对通源大街北段(3 公里的延长线)进行绿化、亮化建设,工程计划投资 200 万元
目前,正在做前期准备工作
(二)保障性住房建设 2011 年 XX 县区下达保障性住房建设任务 10 万平方米,项第 1 页 共 3 页目总投资 1
其中廉租住房 8 万平方米,公共租赁住房2 万平方米
目前,累计完成投资 3800 万元,政府统建的廉租房和公租房建设地点已确定,正开展土地征收工作;编制初设、申
