电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

市供电公司上半年工作总结和主要问题_1VIP免费

市供电公司上半年工作总结和主要问题_1_第1页
市供电公司上半年工作总结和主要问题_1_第2页
市供电公司上半年工作总结和主要问题_1_第3页

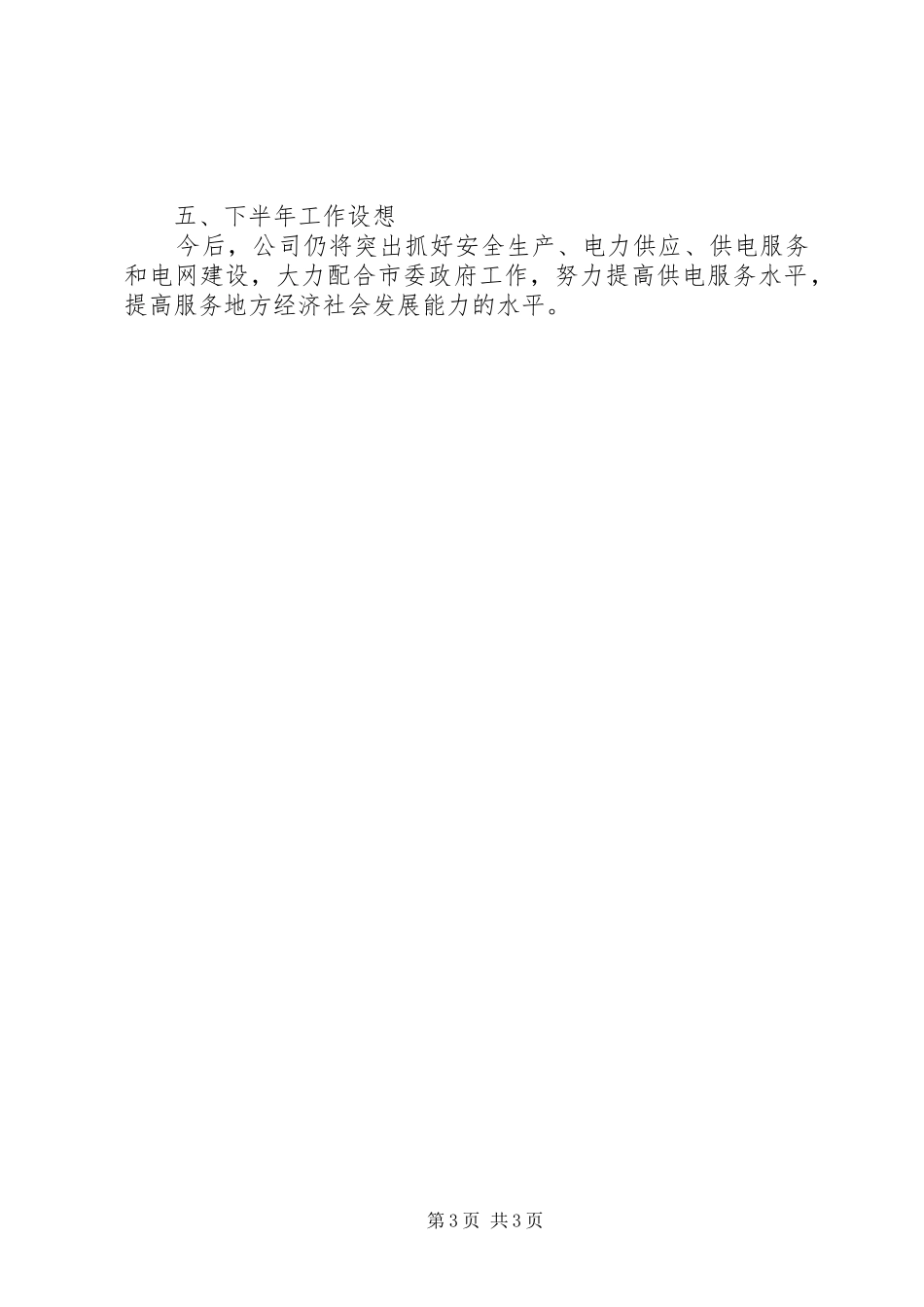

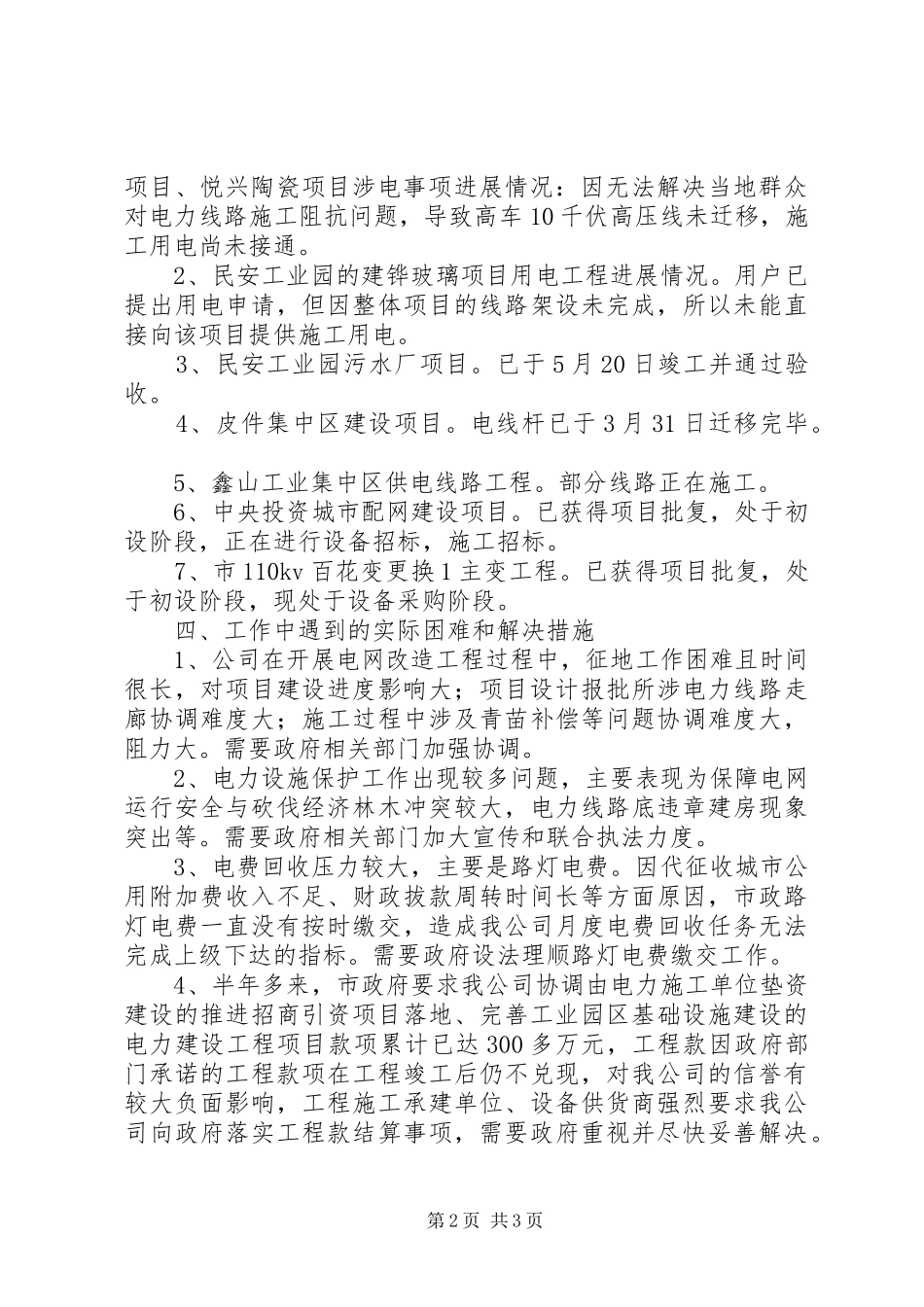

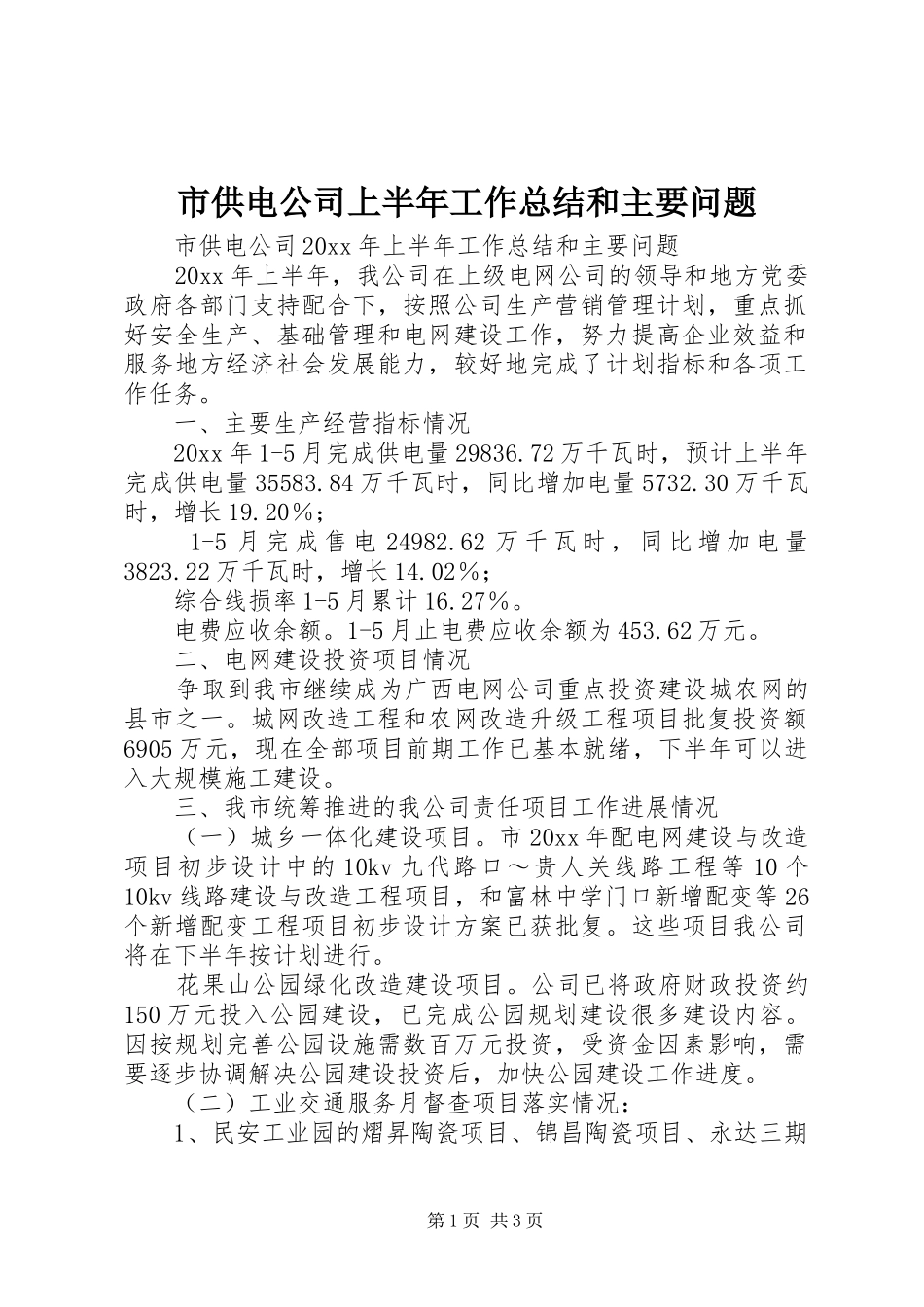

市供电公司上半年工作总结和主要问题 市供电公司 20xx 年上半年工作总结和主要问题 20xx 年上半年,我公司在上级电网公司的领导和地方党委政府各部门支持配合下,按照公司生产营销管理计划,重点抓好安全生产、基础管理和电网建设工作,努力提高企业效益和服务地方经济社会发展能力,较好地完成了计划指标和各项工作任务。 一、主要生产经营指标情况 20xx 年 1-5 月完成供电量 29836.72 万千瓦时,预计上半年完成供电量 35583.84 万千瓦时,同比增加电量 5732.30 万千瓦时,增长 19.20%; 1-5 月 完 成 售 电 24982.62 万 千 瓦 时 , 同 比 增 加 电 量3823.22 万千瓦时,增长 14.02%; 综合线损率 1-5 月累计 16.27%。 电费应收余额。1-5 月止电费应收余额为 453.62 万元。 二、电网建设投资项目情况 争取到我市继续成为广西电网公司重点投资建设城农网的县市之一。城网改造工程和农网改造升级工程项目批复投资额6905 万元,现在全部项目前期工作已基本就绪,下半年可以进入大规模施工建设。 三、我市统筹推进的我公司责任项目工作进展情况 (一)城乡一体化建设项目。市 20xx 年配电网建设与改造项目初步设计中的 10kv 九代路口~贵人关线路工程等 10 个10kv 线路建设与改造工程项目,和富林中学门口新增配变等 26个新增配变工程项目初步设计方案已获批复。这些项目我公司将在下半年按计划进行。 花果山公园绿化改造建设项目。公司已将政府财政投资约150 万元投入公园建设,已完成公园规划建设很多建设内容。因按规划完善公园设施需数百万元投资,受资金因素影响,需要逐步协调解决公园建设投资后,加快公园建设工作进度。 (二)工业交通服务月督查项目落实情况: 1、民安工业园的熠昇陶瓷项目、锦昌陶瓷项目、永达三期第 1 页 共 3 页项目、悦兴陶瓷项目涉电事项进展情况:因无法解决当地群众对电力线路施工阻抗问题,导致高车 10 千伏高压线未迁移,施工用电尚未接通。 2、民安工业园的建铧玻璃项目用电工程进展情况。用户已提出用电申请,但因整体项目的线路架设未完成,所以未能直接向该项目提供施工用电。 3、民安工业园污水厂项目。已于 5 月 20 日竣工并通过验收。 4、皮件集中区建设项目。电线杆已于 3 月 31 日迁移完毕。 5、鑫山工业集中区供电线路工程。部分线路正在施工。 6、中央投资城市配网建设项目。已获得项目批复,处于初设阶段,正...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

精品中小学学习资料+ 关注
实名认证
内容提供者

小学课件精品教案。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
