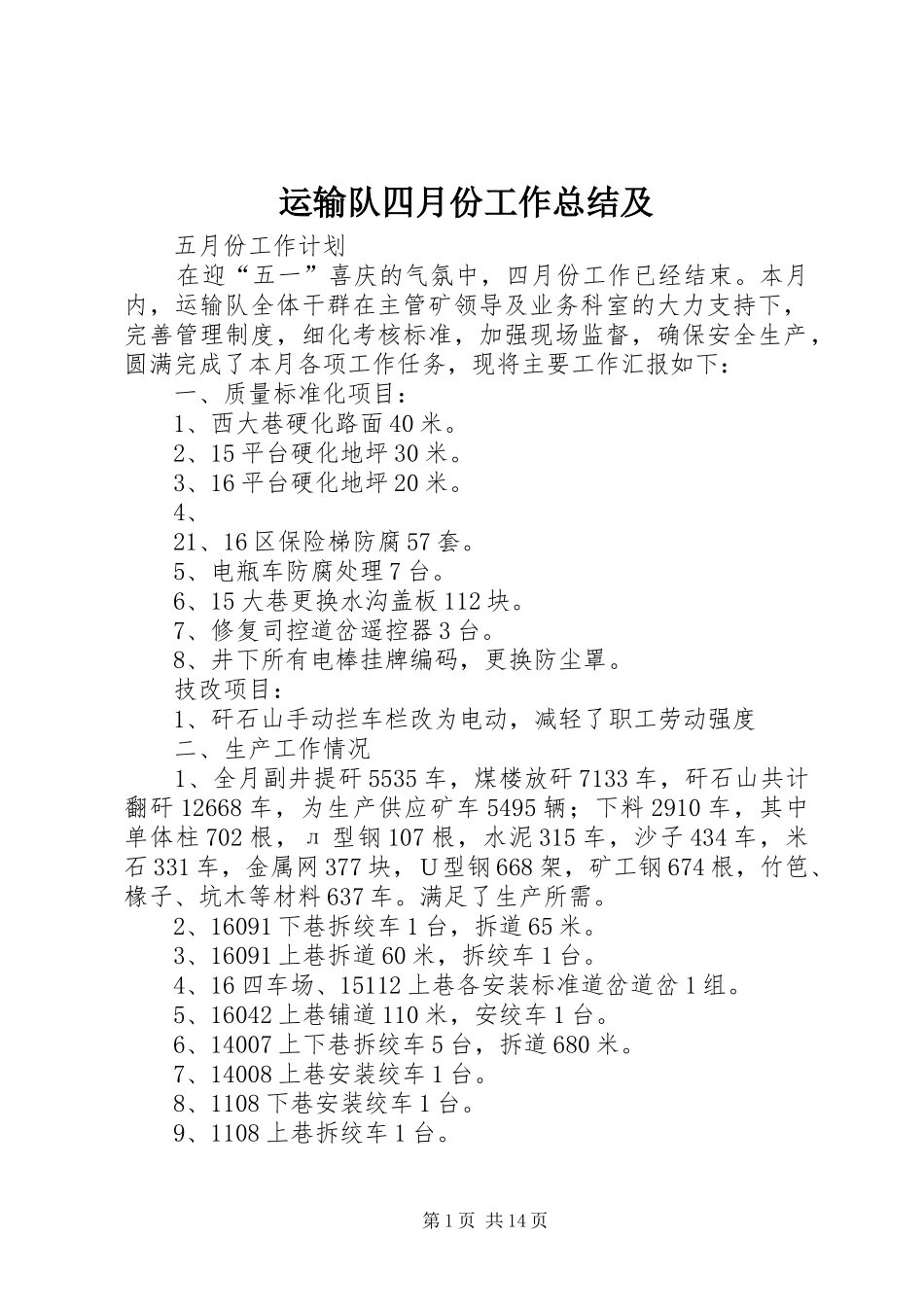

运输队四月份工作总结及 五月份工作计划 在迎“五一”喜庆的气氛中,四月份工作已经结束
本月内,运输队全体干群在主管矿领导及业务科室的大力支持下,完善管理制度,细化考核标准,加强现场监督,确保安全生产,圆满完成了本月各项工作任务,现将主要工作汇报如下: 一、质量标准化项目: 1、西大巷硬化路面 40 米
2、15 平台硬化地坪 30 米
3、16 平台硬化地坪 20 米
4、 21、16 区保险梯防腐 57 套
5、电瓶车防腐处理 7 台
6、15 大巷更换水沟盖板 112 块
7、修复司控道岔遥控器 3 台
8、井下所有电棒挂牌编码,更换防尘罩
技改项目: 1、矸石山手动拦车栏改为电动,减轻了职工劳动强度 二、生产工作情况 1、全月副井提矸 5535 车,煤楼放矸 7133 车,矸石山共计翻矸 12668 车,为生产供应矿车 5495 辆;下料 2910 车,其中单体柱 702 根,л 型钢 107 根,水泥 315 车,沙子 434 车,米石 331 车,金属网 377 块,U型钢 668 架,矿工钢 674 根,竹笆、椽子、坑木等材料 637 车
满足了生产所需
2、16091 下巷拆绞车 1 台,拆道 65 米
3、16091 上巷拆道 60 米,拆绞车 1 台
4、16 四车场、15112 上巷各安装标准道岔道岔 1 组
5、16042 上巷铺道 110 米,安绞车 1 台
6、14007 上下巷拆绞车 5 台,拆道 680 米
7、14008 上巷安装绞车 1 台
8、1108 下巷安装绞车 1 台
9、1108 上巷拆绞车 1 台

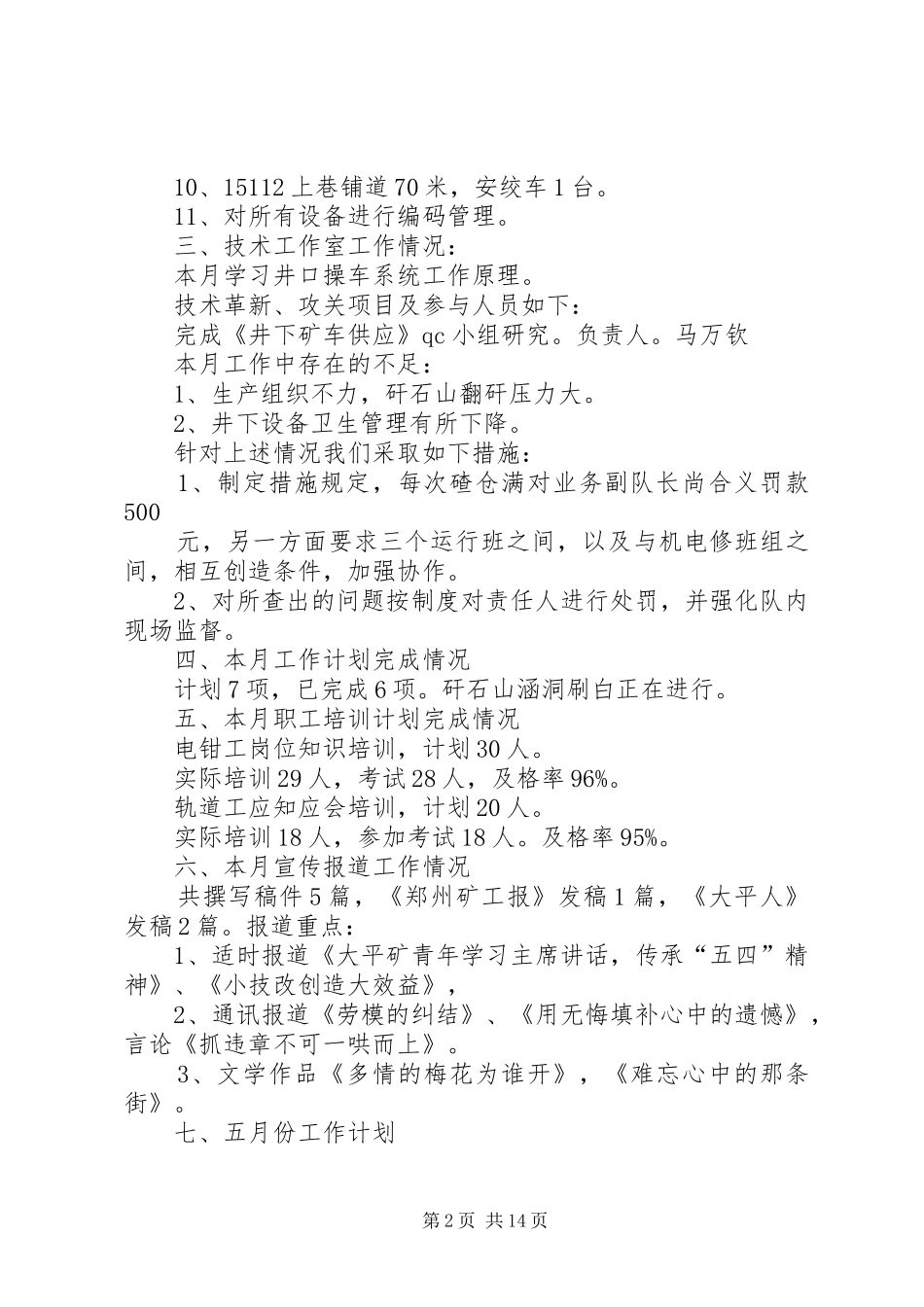

第 1 页 共 14 页 10、15112 上巷铺道 70 米,安绞车 1 台
11、对所有设备进行编码管理
三、技术工作室工作情况: 本月学习井口操车系统工作原理

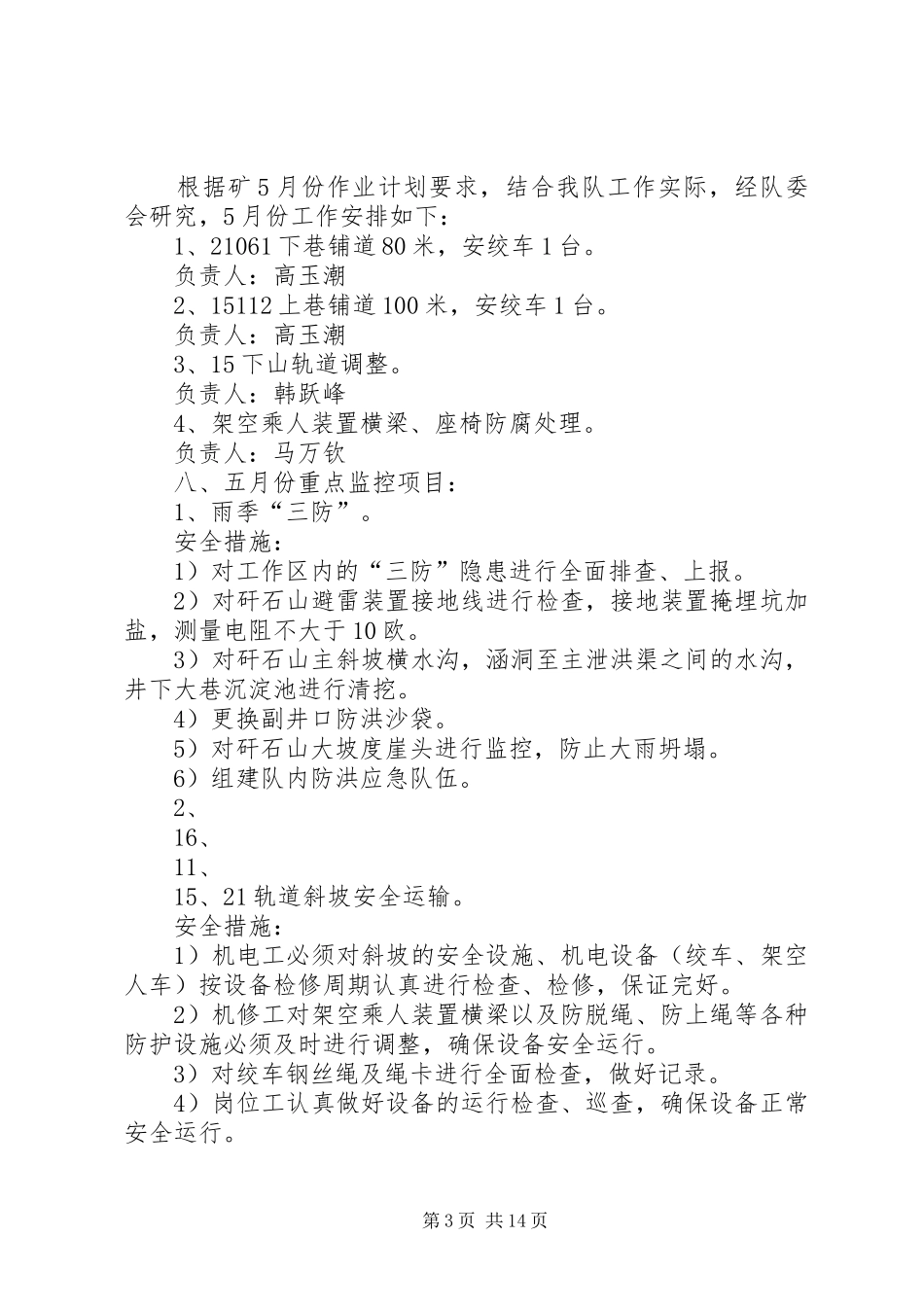

技术革新、攻关项目及参与人员
