T梁吊装方案一、工程概况:我标段 T 梁吊装工作主要在 XX 桥与 ZZ 桥两处,T 梁均在河道上,ZZ桥主跨为 40mT 梁,南北各 4 片,XX 为三孔 30m+40m+30mT 梁,每孔南北各四片,共 24 片,本次吊装为 XX 桥和 ZZ 桥南幅 T 梁

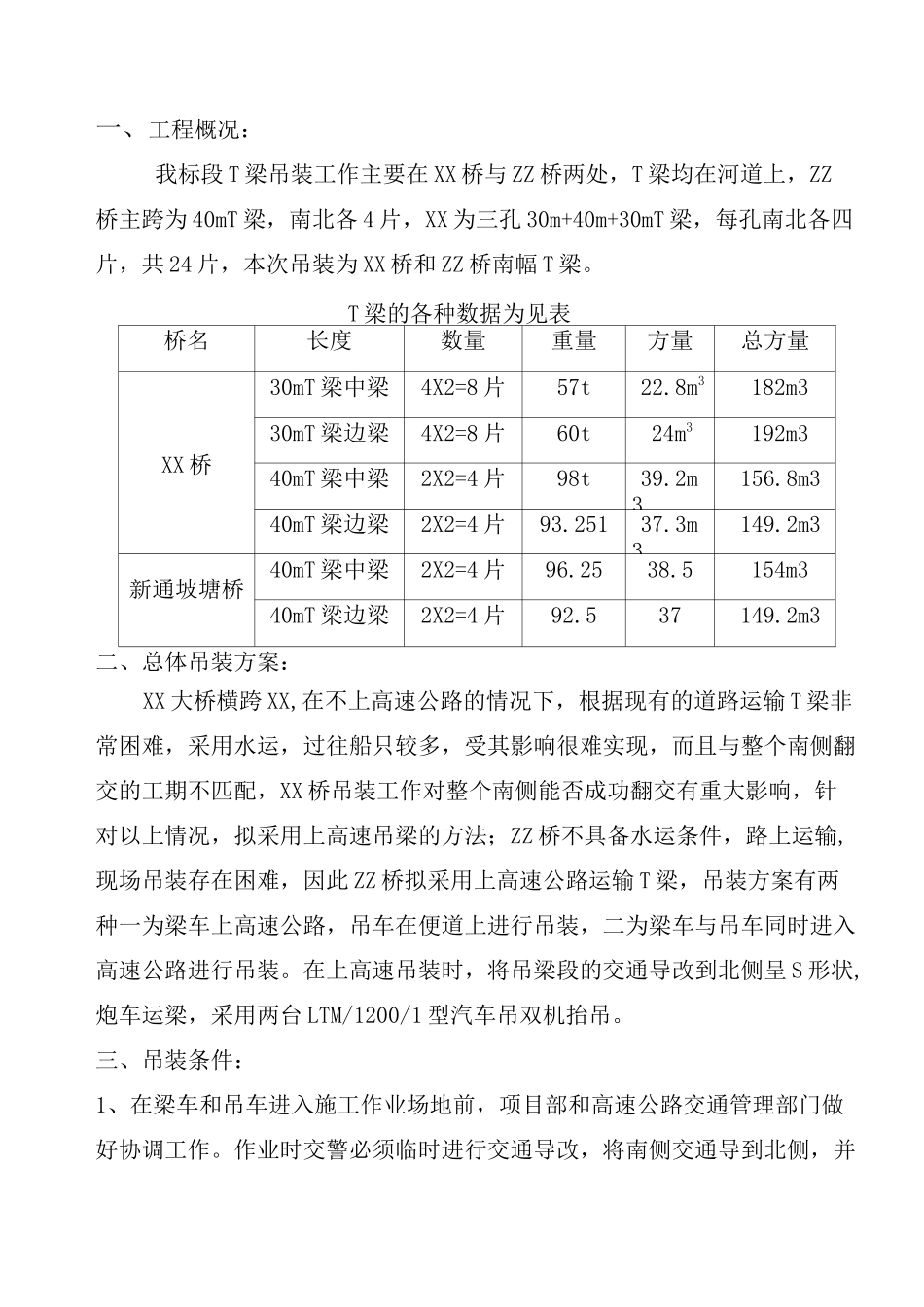

T 梁的各种数据为见表桥名长度数量重量方量总方量XX 桥30mT 梁中梁4X2=8 片57t22
8m3182m330mT 梁边梁4X2=8 片60t24m3192m340mT 梁中梁2X2=4 片98t39
2m3156
8m340mT 梁边梁2X2=4 片93
3m3149
2m3新通坡塘桥40mT 梁中梁2X2=4 片96
5154m340mT 梁边梁2X2=4 片92
537149
2m3二、总体吊装方案:XX 大桥横跨 XX,在不上高速公路的情况下,根据现有的道路运输 T 梁非常困难,采用水运,过往船只较多,受其影响很难实现,而且与整个南侧翻交的工期不匹配,XX 桥吊装工作对整个南侧能否成功翻交有重大影响,针对以上情况,拟采用上高速吊梁的方法;ZZ 桥不具备水运条件,路上运输,现场吊装存在困难,因此 ZZ 桥拟采用上高速公路运输 T 梁,吊装方案有两种一为梁车上高速公路,吊车在便道上进行吊装,二为梁车与吊车同时进入高速公路进行吊装
在上高速吊装时,将吊梁段的交通导改到北侧呈 S 形状,炮车运梁,采用两台 LTM/1200/1 型汽车吊双机抬吊
三、吊装条件:1、在梁车和吊车进入施工作业场地前,项目部和高速公路交通管理部门做好协调工作

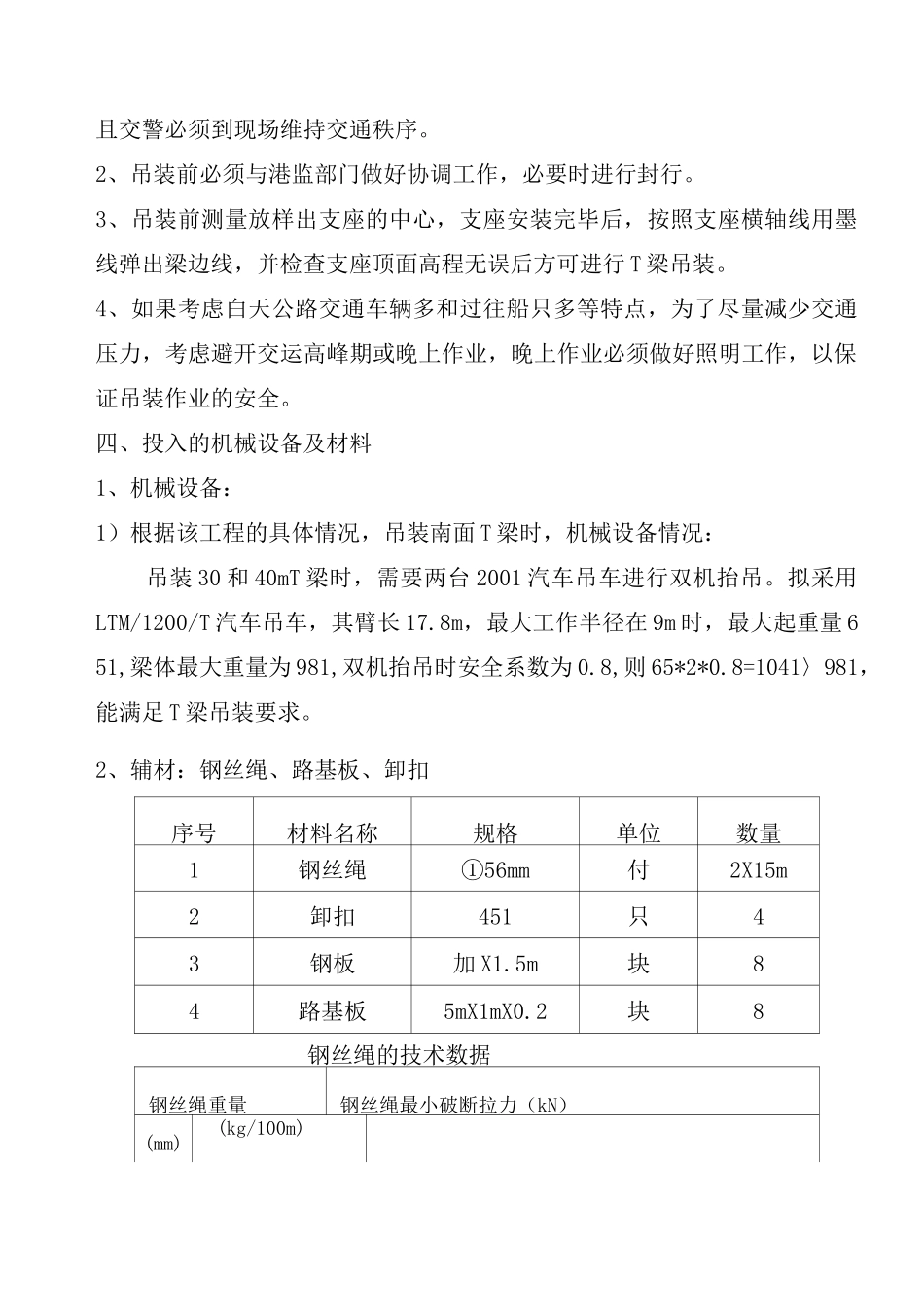

作业时交警必须临时进行交通导改,将南侧交通导到北侧,并且交警必须到现场维持交通秩序
2、吊装前必须与港监部门做好协调工作,必要时进行封行
3、吊装前测量放样出支座的中心,支座安装完毕后,按照支座横轴线用墨线弹出梁边线,并检查支座顶面高程无误后方可进行 T
