1.编制依据 图纸 主要 规范 《建筑工程安全操作规程》 2.工程概况 高有-18
86m、-16
66m、-15
86m,基础形式为梁式筏板基础,地下室基础底板厚度有900mm、700mm、600mm 及500mm
清槽作业保留设计标高以上10cm土,以备地基钎探
3.场区地质条件 3
1 土质条件 3
3 场地条件 基坑土方开挖时需做好监测、支护工作,根据相关情况,土方开挖范围内无电信、电力、上下水等地下管线

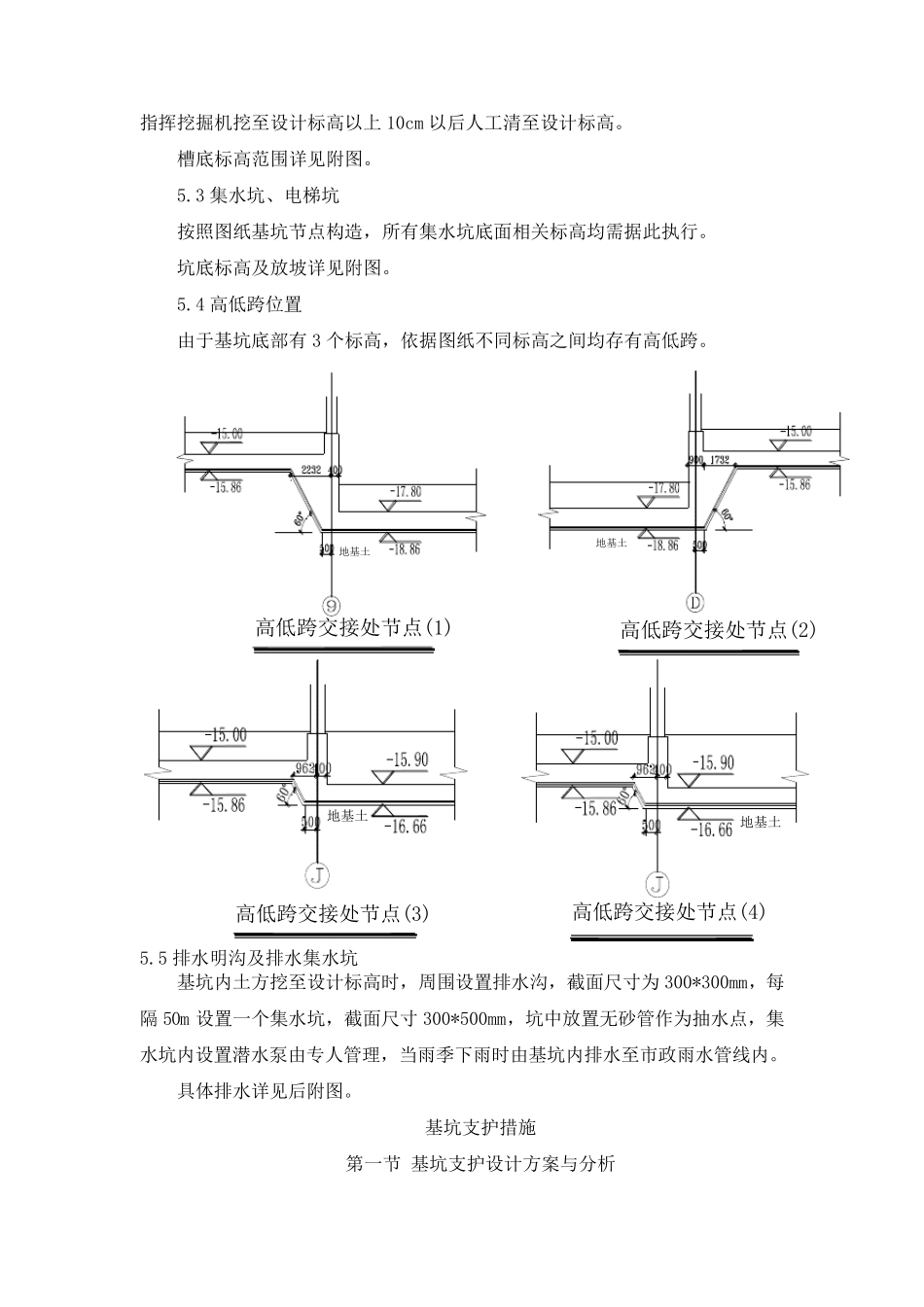

4.施工部署 4
1 总体部署 依据基础后浇带位置划分区段,依次逐步展开清槽工作
特别注意电梯基坑、集水井及高低跨处开挖应考虑机械挖土时的稳定性,根据临近基坑高差放坡开挖
按照分区分段图,开挖完一个区域即组织钎探、验槽,验收合格后浇筑混凝土垫层
2 基坑清槽分段 4
3 施工顺序 清槽施工分为两阶段进行,第一阶段为使用挖掘机等机械清理基槽、集水坑、电梯坑等,设计标高以上保留10cm 土,准备打钎和验槽,本阶段施工顺序如下: (1)1 段;2 段、3 段同时开挖,开挖顺序为1 段从西往东、2 段和3 段为从北往南; (2)1、2、3 段土方挖标高后,进行4 段土方开挖,4 段从西往东、南向北; (3)出土马道留设在5 段,5 段从北往南、西向东开挖
第二阶段为人工挖土阶段,剩余10cm 土采用人工清理,使用小推车把土运到指定地点集合起来,后用塔吊运出场外
4 施工安排 根据本工程的地质情况、场地条件、规模及基坑深度,本工程土方开挖选用至少1 台330 型1
5m3反铲挖掘机、1 台60 型0
5 m3反铲挖掘机开挖,用2 台15t 的自卸运土车运土及10 辆小推车
因基础工程面较广,且存在许多不确定因素,计划工15 天完成全部的清槽、钎探及验槽工作
5 技术参数 (1)底板、筏板基础、电梯坑、集水井土方采用机械人工相结合开挖方式
