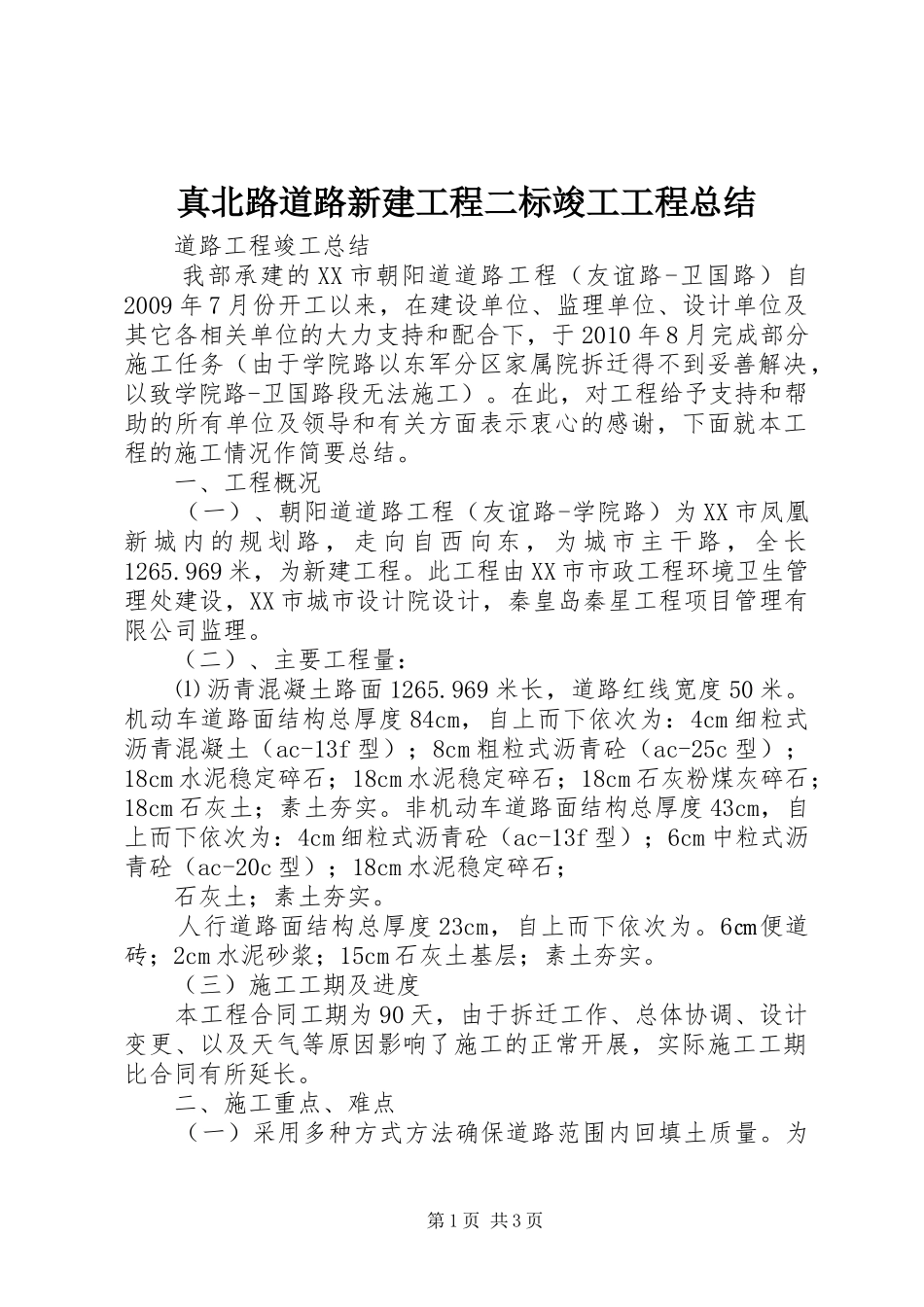

真北路道路新建工程二标竣工工程总结 道路工程竣工总结 我部承建的 XX 市朝阳道道路工程(友谊路-卫国路)自2009 年 7 月份开工以来,在建设单位、监理单位、设计单位及其它各相关单位的大力支持和配合下,于 2010 年 8 月完成部分施工任务(由于学院路以东军分区家属院拆迁得不到妥善解决,以致学院路-卫国路段无法施工)
在此,对工程给予支持和帮助的所有单位及领导和有关方面表示衷心的感谢,下面就本工程的施工情况作简要总结
一、工程概况 (一)、朝阳道道路工程(友谊路-学院路)为 XX 市凤凰新 城 内 的 规 划 路 , 走 向 自 西 向 东 , 为 城 市 主 干 路 , 全 长1265
969 米,为新建工程
此工程由 XX 市市政工程环境卫生管理处建设,XX 市城市设计院设计,秦皇岛秦星工程项目管理有限公司监理
(二)、主要工程量: ⑴ 沥青混凝土路面 1265
969 米长,道路红线宽度 50 米
机动车道路面结构总厚度 84cm,自上而下依次为:4cm 细粒式沥青混凝土(ac-13f 型);8cm 粗粒式沥青砼(ac-25c 型);18cm 水泥稳定碎石;18cm 水泥稳定碎石;18cm 石灰粉煤灰碎石;18cm 石灰土;素土夯实
非机动车道路面结构总厚度 43cm,自上而下依次为:4cm 细粒式沥青砼(ac-13f 型);6cm 中粒式沥青砼(ac-20c 型);18cm 水泥稳定碎石; 石灰土;素土夯实
人行道路面结构总厚度 23cm,自上而下依次为
6㎝便道砖;2cm 水泥砂浆;15cm 石灰土基层;素土夯实
(三)施工工期及进度 本工程合同工期为 90 天,由于拆迁工作、总体协调、设计变更、以及天气等原因影响了施工的正常开展,实际施工工期比合同有所延长

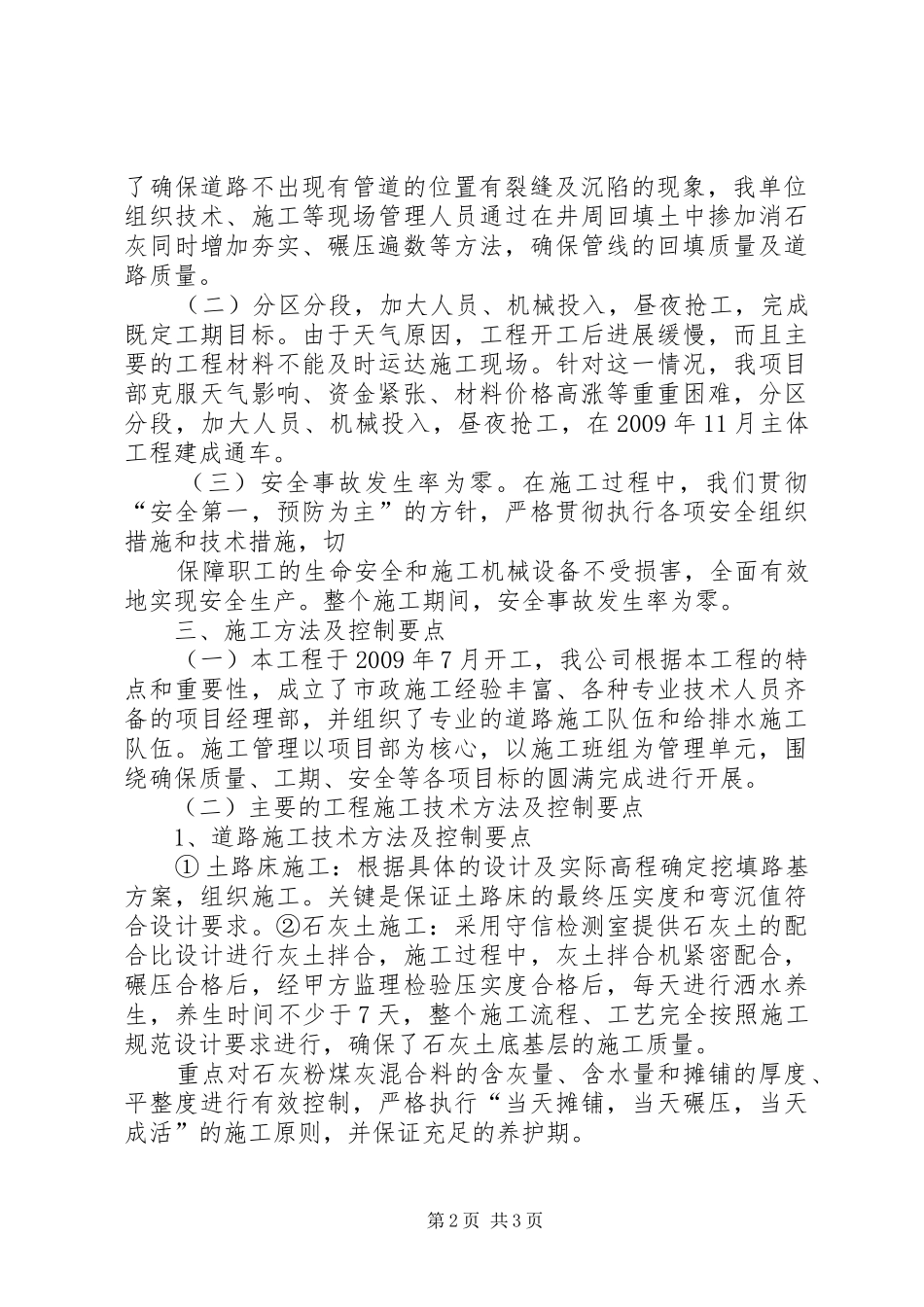

二、施工重点、难点 (一)采用多种方式方法确保道路范围内回填土质量

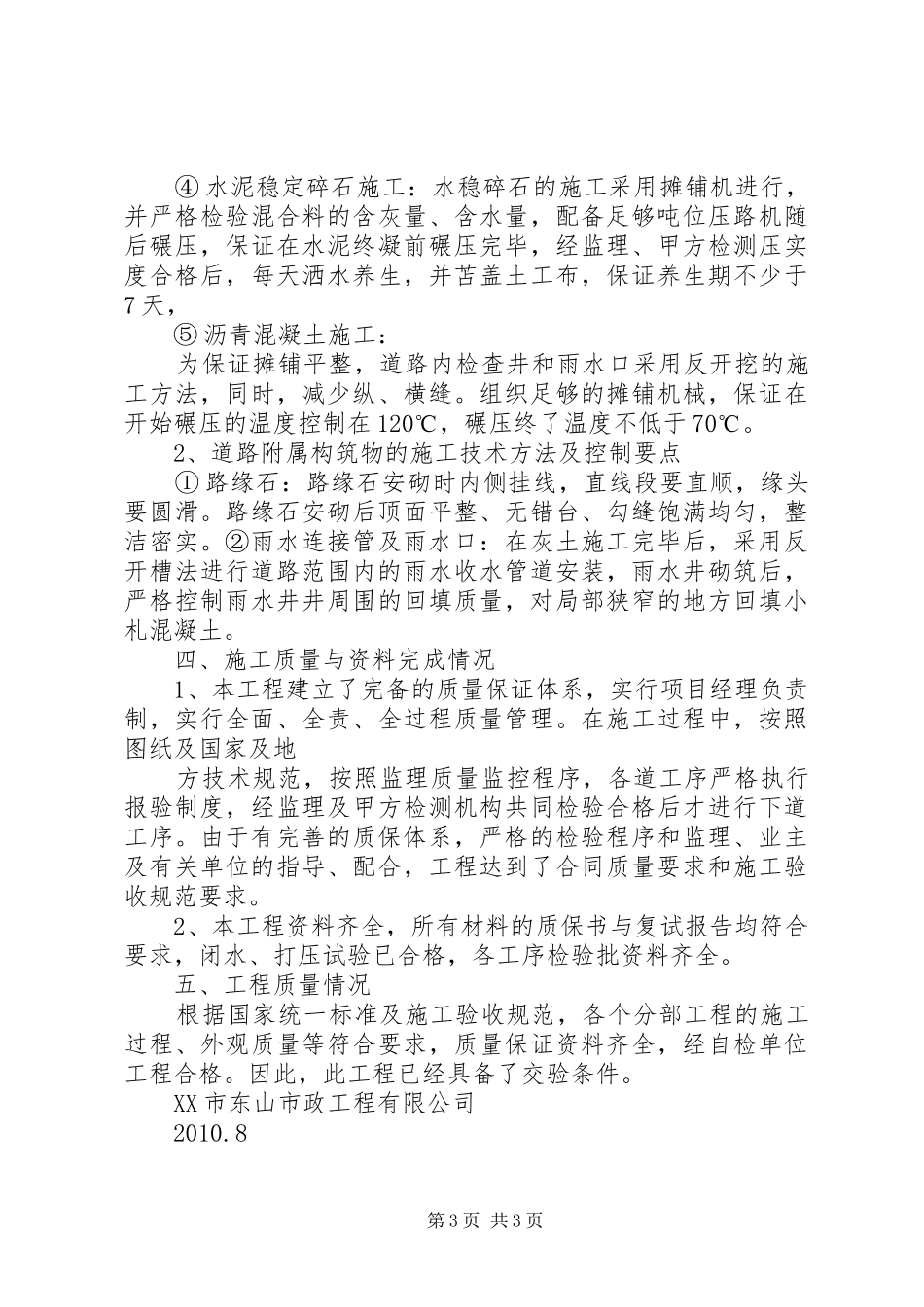

为第 1 页 共 3
