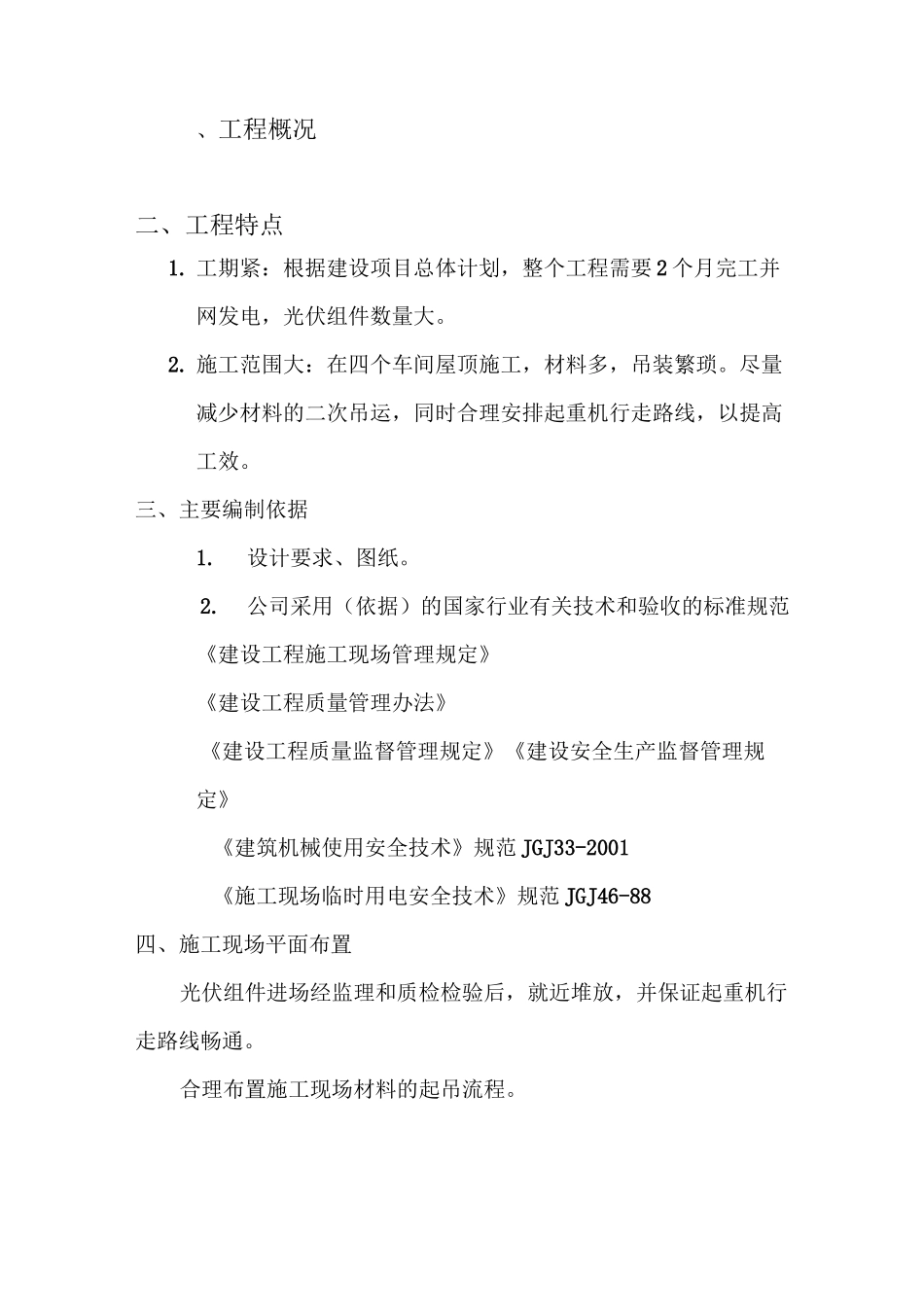

、工程概况二、工程特点1
工期紧:根据建设项目总体计划,整个工程需要 2 个月完工并网发电,光伏组件数量大
施工范围大:在四个车间屋顶施工,材料多,吊装繁琐
尽量减少材料的二次吊运,同时合理安排起重机行走路线,以提高工效
三、主要编制依据1
设计要求、图纸
公司采用(依据)的国家行业有关技术和验收的标准规范《建设工程施工现场管理规定》《建设工程质量管理办法》《建设工程质量监督管理规定》《建设安全生产监督管理规定》《建筑机械使用安全技术》规范 JGJ33-2001《施工现场临时用电安全技术》规范 JGJ46-88四、施工现场平面布置光伏组件进场经监理和质检检验后,就近堆放,并保证起重机行走路线畅通
合理布置施工现场材料的起吊流程

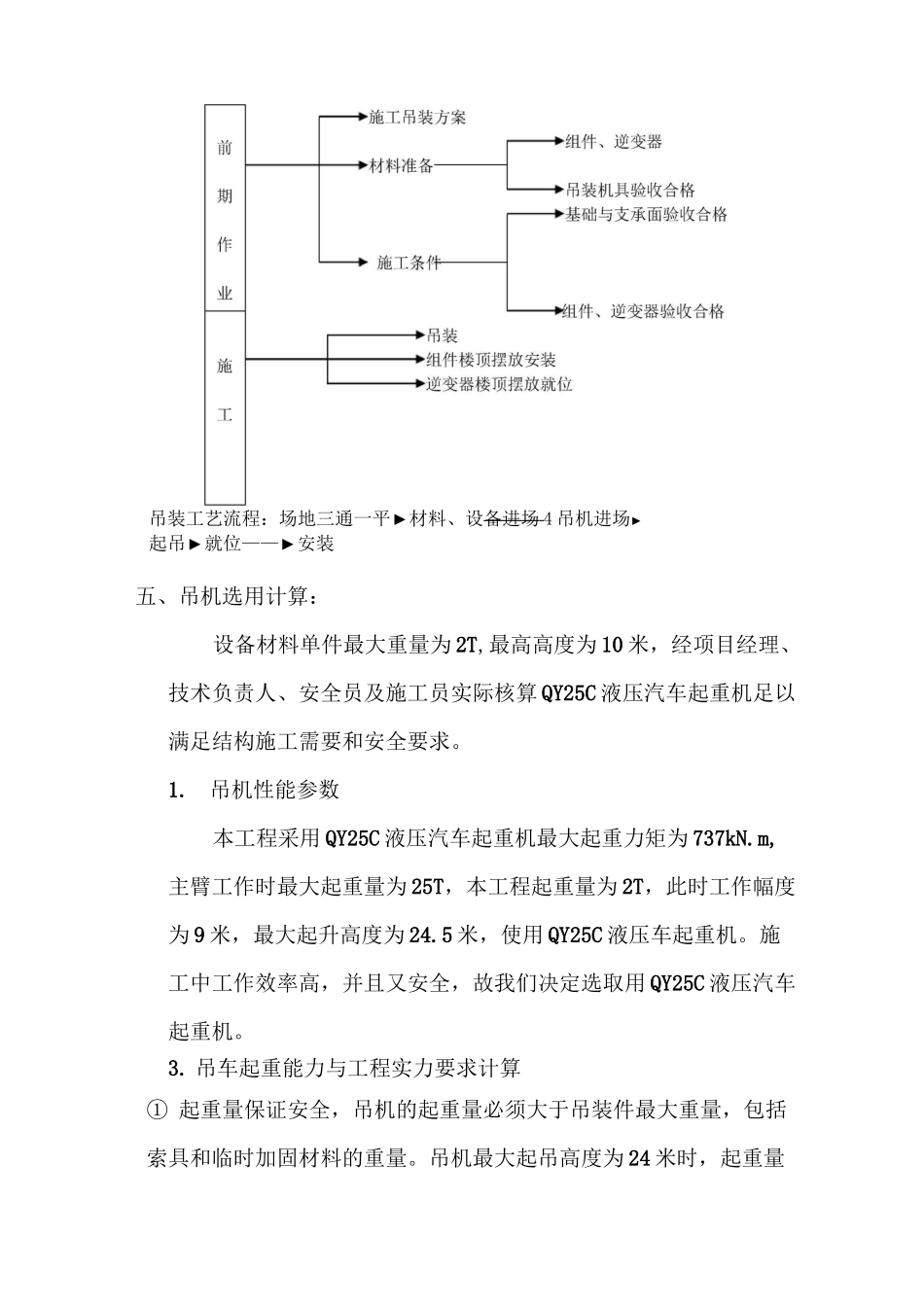

吊装工艺流程:场地三通一平►材料、设备进场 4 吊机进场►起吊►就位——►安装五、吊机选用计算:设备材料单件最大重量为 2T,最高高度为 10 米,经项目经理、技术负责人、安全员及施工员实际核算 QY25C 液压汽车起重机足以满足结构施工需要和安全要求
吊机性能参数本工程采用 QY25C 液压汽车起重机最大起重力矩为 737kN
m,主臂工作时最大起重量为 25T,本工程起重量为 2T,此时工作幅度为 9 米,最大起升高度为 24
5 米,使用 QY25C 液压车起重机
施工中工作效率高,并且又安全,故我们决定选取用 QY25C 液压汽车起重机
吊车起重能力与工程实力要求计算① 起重量保证安全,吊机的起重量必须大于吊装件最大重量,包括索具和临时加固材料的重量

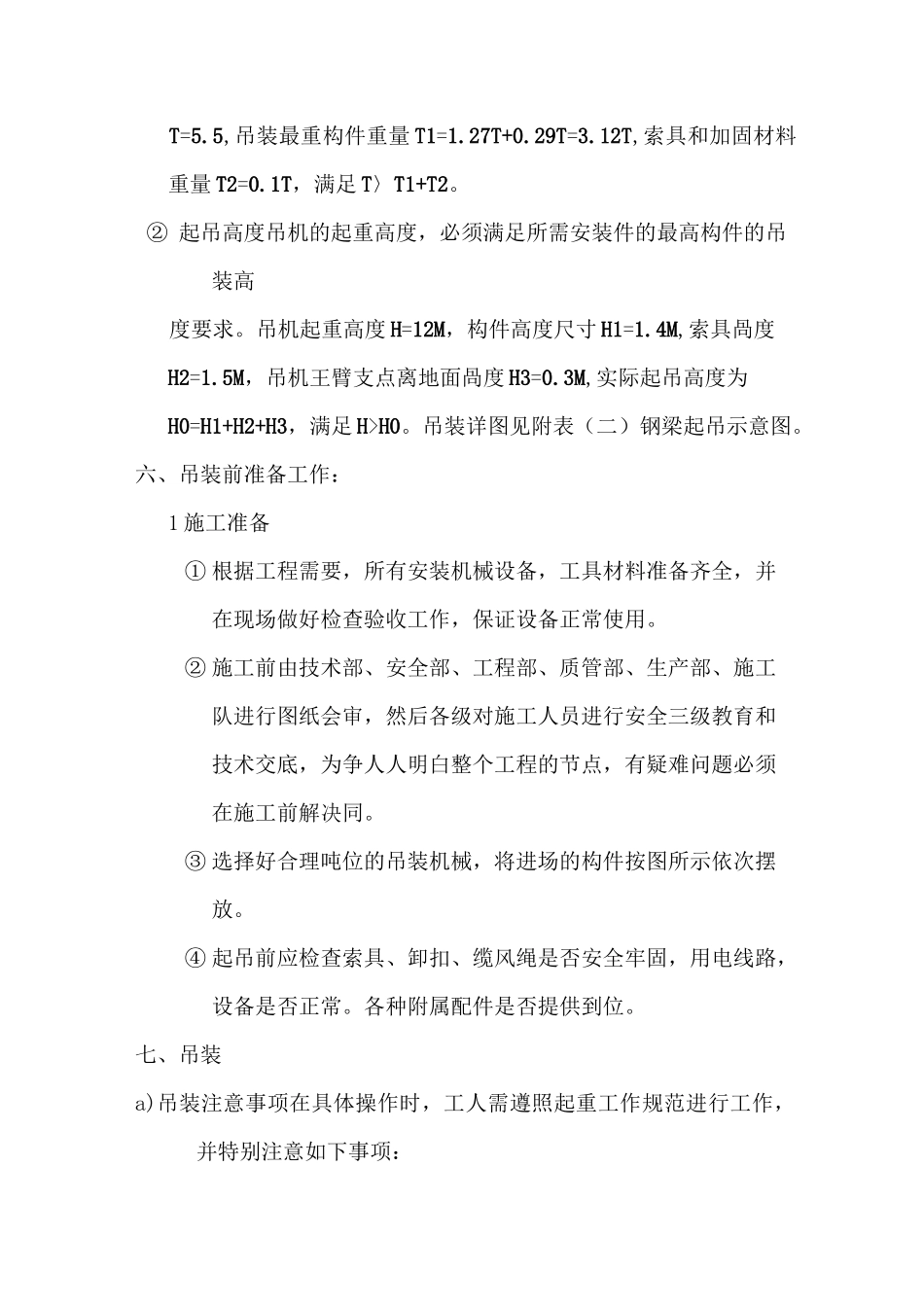

吊机最大起吊高度为 24 米时,起重量T=5
5,吊装最重构件重量 T1=1
12T,索具和加固材料重量 T2=0
1T,满足 T〉T1+T2
② 起吊高度吊机的起重高度,必须满足所需安装件的最高构件的吊装高度要求
吊机起重高度 H=12M,构件高度
