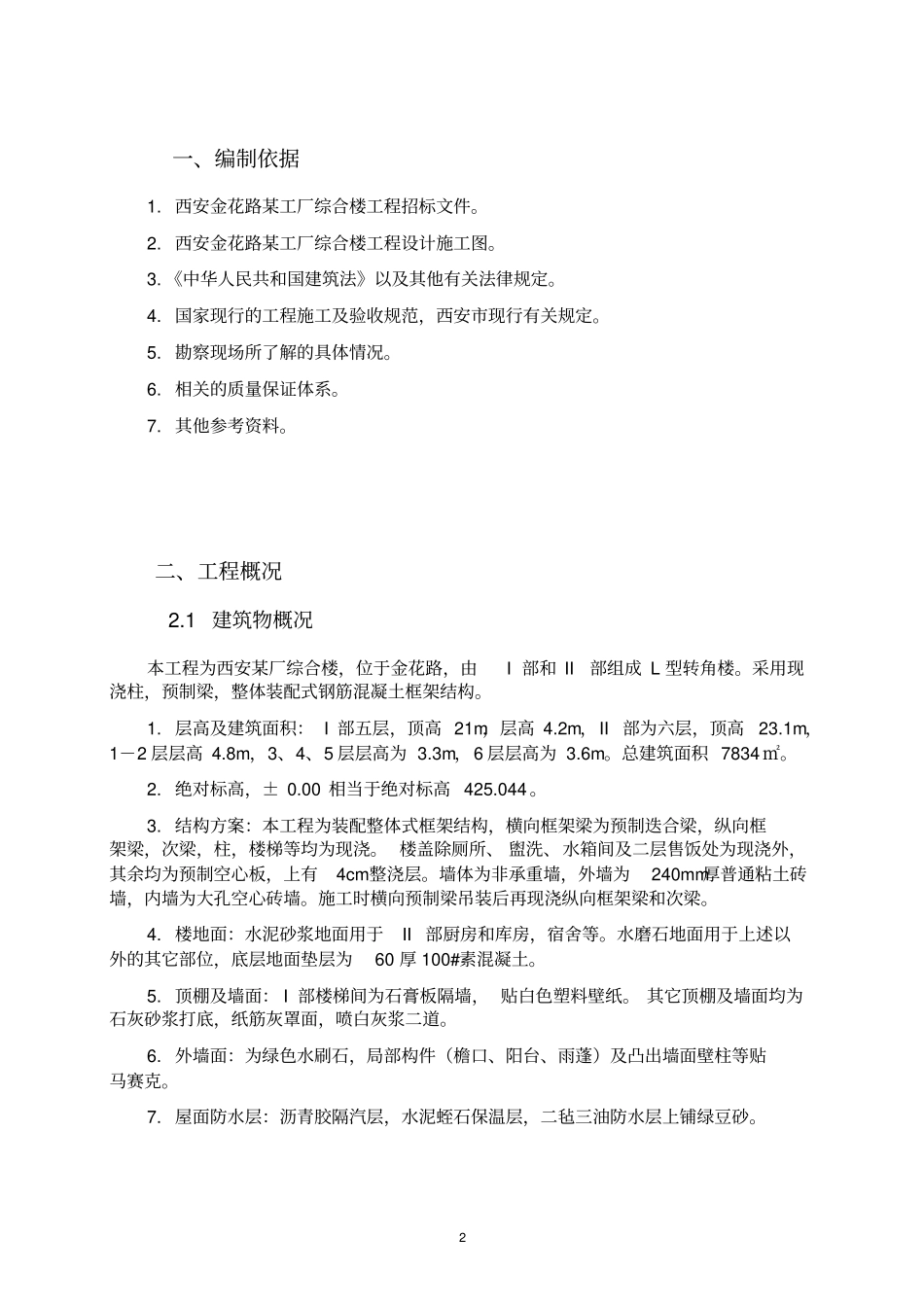

1 成绩 :土木工程学院2017 ~ 2018 学年第 2 学期课 程 设 计 报 告课程名称:施工组织管理任课教师:廖继原专业班级: 15建工一班学生姓名:傅沙学号: 150201012 时间: 2018 年 6 月 8 日评语:任课老师签名:年月日2 一、编制依据1
西安金花路某工厂综合楼工程招标文件
西安金花路某工厂综合楼工程设计施工图
《中华人民共和国建筑法》以及其他有关法律规定
国家现行的工程施工及验收规范,西安市现行有关规定
勘察现场所了解的具体情况
相关的质量保证体系
其他参考资料
二、工程概况2
1 建筑物概况本工程为西安某厂综合楼,位于金花路,由I 部和 II部组成 L 型转角楼
采用现浇柱,预制梁,整体装配式钢筋混凝土框架结构
层高及建筑面积: I 部五层,顶高 21m,层高 4
2m,II 部为六层,顶高23
1m,1-2 层层高 4
8m,3、4、5 层层高为 3
3m,6 层层高为 3
总建筑面积 7834 ㎡
绝对标高,± 0
00 相当于绝对标高 425
结构方案:本工程为装配整体式框架结构,横向框架梁为预制迭合梁,纵向框架梁,次梁,柱,楼梯等均为现浇
楼盖除厕所、 盥洗、水箱间及二层售饭处为现浇外,其余均为预制空心板,上有4cm整浇层
墙体为非承重墙,外墙为240mm厚普通粘土砖墙,内墙为大孔空心砖墙
施工时横向预制梁吊装后再现浇纵向框架梁和次梁
楼地面:水泥砂浆地面用于II 部厨房和库房,宿舍等
水磨石地面用于上述以外的其它部位,底层地面垫层为60 厚 100#素混凝土
顶棚及墙面: I 部楼梯间为石膏板隔墙, 贴白色塑料壁纸
其它顶棚及墙面均为石灰砂浆打底,纸筋灰罩面,喷白灰浆二道
外墙面:为绿色水刷石,局部构件(檐口、阳台、雨蓬)及凸出墙面壁柱
