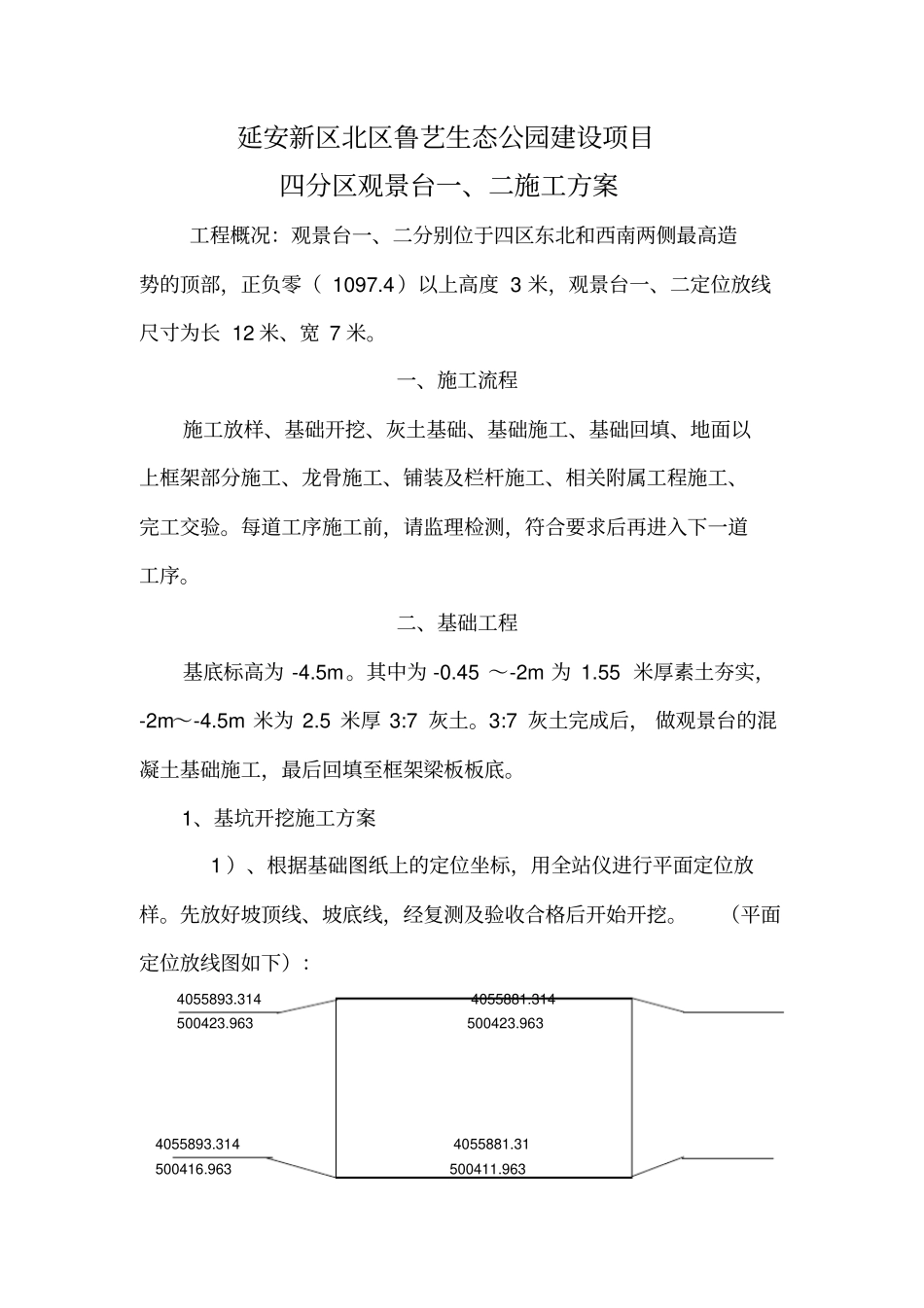

延安新区北区鲁艺生态公园建设项目四分区观景台一、二施工方案工程概况:观景台一、二分别位于四区东北和西南两侧最高造势的顶部,正负零( 1097
4)以上高度 3 米,观景台一、二定位放线尺寸为长 12 米、宽 7 米
一、施工流程施工放样、基础开挖、灰土基础、基础施工、基础回填、地面以上框架部分施工、龙骨施工、铺装及栏杆施工、相关附属工程施工、完工交验
每道工序施工前,请监理检测,符合要求后再进入下一道工序
二、基础工程基底标高为 -4
其中为 -0
45 ~-2m 为 1
55 米厚素土夯实,-2m~-4
5m 米为 2
5 米厚 3:7 灰土
3:7 灰土完成后, 做观景台的混凝土基础施工,最后回填至框架梁板板底
1、基坑开挖施工方案 1 )、根据基础图纸上的定位坐标,用全站仪进行平面定位放样
先放好坡顶线、坡底线,经复测及验收合格后开始开挖
(平面定位放线图如下):4055893
314 4055881
314 500423
963 500423
963 4055893
314 4055881
31 500416
963 500411
963 2 )基坑开挖采用 240 挖机一次性开挖到基底标高,基坑上口四周开挖边线均以轴线外扩2
3 )在开挖至距离坑底200mm以内时,采用人工开挖,在基坑内抄若干个基准点,拉通线找平
4 )基坑挖完后,测量人员随即放出基底边线,进行基坑验槽
5)施工中对标准桩、控制点加以保护
6 )为防止雨水浸泡坑底, 沿基坑底四周向内400mm内预留 200mm宽的排水沟, 且在转角处设临时集水坑, 排水沟及集水坑做混凝土面层,并且配备抽水泵,随时抽出坑内积水

2、质量控制土方开挖质量验收标准如下表所示: 项目序号检查项目检验方法柱基基坑挖方场地平整地(路)面基层人工机械基槽主控 项目1 标高-50 ±30 ±50 -50
