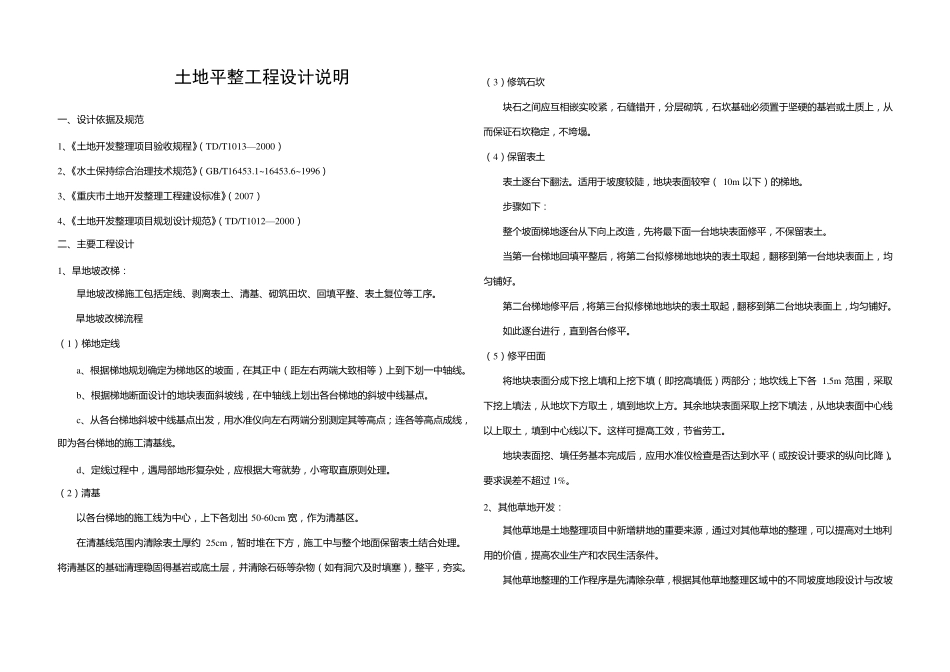

土地平整工程设计说明 一 、设计依据及规范 1、《土地开发整理项目验收规程》(TD/T1013—2000) 2、《水土保持综合治理技术规范》(GB/T16453
1~16453
6~1996) 3、《重庆市土地开发整理工程建设标准》(2007) 4、《土地开发整理项目规划设计规范》(TD/T1012—2000) 二、主要工程设计 1、旱地坡改梯: 旱地坡改梯施工包括定线、剥离表土、清基、砌筑田坎、回填平整、表土复位等工序
旱地坡改梯流程 (1)梯地定线 a、根据梯地规划确定为梯地区的坡面,在其正中(距左右两端大致相等)上到下划一 中轴线
b、根据梯地断面设计的地块表面斜坡线,在中轴线上划出各台梯地的斜坡中线基点
c、从各台梯地斜坡中线基点出发,用水准仪向左右两端分别测定其等高点;连各等高点成线,即为各台梯地的施工清基线
d、定线过程中,遇局部地形复杂处,应根据大弯就势,小弯取直原则处理
(2)清基 以各台梯地的施工线为中心,上下各划出 50-60cm 宽,作为清基区
在清基线范围内清除表土厚约 25cm,暂时堆在下方,施工中与整个地面保留表土结合处理
将清基区的基础清理稳固得基岩或底土层,并清除石砾等杂物(如有洞穴及时填塞),整平,夯实
(3)修筑石坎 块石之间应互相嵌实咬紧,石缝错开,分层砌筑,石坎基础必须置于坚硬的基岩或土质上,从而保证石坎稳定,不垮塌
(4)保留表土 表土逐台下翻法
适用于坡度较陡,地块表面较窄( 10m 以下)的梯地
步骤如下: 整个坡面梯地逐台从下向上改造,先将最下面一 台地块表面修平,不保留表土
当第一 台梯地回填平整后,将第二台拟修梯地地块的表土取起,翻移到第一 台地块表面上,均匀铺好
第二台梯地修平后,将第三台拟修梯地地块的表土取起,翻移到第二台地块表面上,均匀铺好
如此逐台进行,直到各台修平

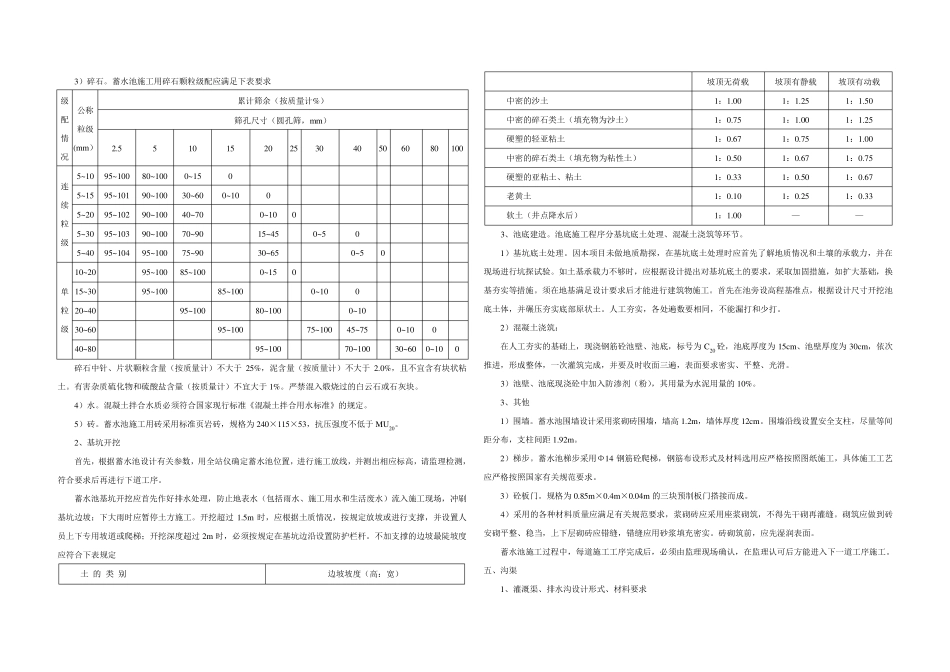

(5)修平田面 将地块
