第四节、排水、给水工程施工方案与技术措施 本工程污水、雨水分别采用 HDPE聚乙烯塑钢缠绕排水管、钢筋混凝土平口管、承插式钢筋混凝土雨水管和承插式钢筋混凝土污水管,180度砂石基础与 360度混凝土满包基础
生活、消防给水管采用钢丝网骨架塑料复合管
一、钢筋混凝土平口管施工方案 1、测量放线 根据道路中线及主井位放出支管位置
2、沟槽开挖与管道基础 沟槽开挖分直槽和大开槽,沟槽开挖宽度为 D+2T+2a,采用挖掘机开挖,自卸汽车运输土方,根据施工的要求,沟槽挖方多数需弃运,多余土方挖除后清运出高新区范围内,需要利用的土方堆放在沟槽一侧 1m以外
管道基础应置于密实的原状土层上,要求地基承载力 R≥0
当地基承载力 R<0
10mpa时,超挖 40cm统一用连砂石回填,其宽度为沟槽底宽度
先按土基要求检测合格后,再按照承插管道基础图进行施工
若遇流沙、污泥松散杂填土等软弱地基,应采取加固措施确保沟槽施工的安全
3、钢筋混凝土管道垫层铺筑与管道安装 钢筋砼管管道基础采用 360°C15混凝土满包基础
4、管道接口 管道接口采用钢丝网水泥砂浆抹带接口
5、沟槽回填 沟槽回填质量及基底处理和道路质量相关,因沟槽开挖面小,填料不易夯实,回填采用机械碾压与人工夯实相结合的办法分层填筑、分层夯实,压实度不低于下列数值(轻型击实法)
回填时,管道两侧应同时对称回填,两侧最大高差不得超过 30cm,回填采用轻型夯实,注意保护管道,管道与基础之间的三角区人工对称填实
管道两侧及管顶 50cm范围内,采用人工夯实回填,填料级配合理,连砂石最大粒径不得超过 50mm,人工回填分层虚铺厚度为25cm
检查井井室周围的回填,应与管道沟槽的回填同时进行,当不便同时进行时,应留台阶形接茬,井室周围回填压实沿井室中心对称进行,且应加石灰回填

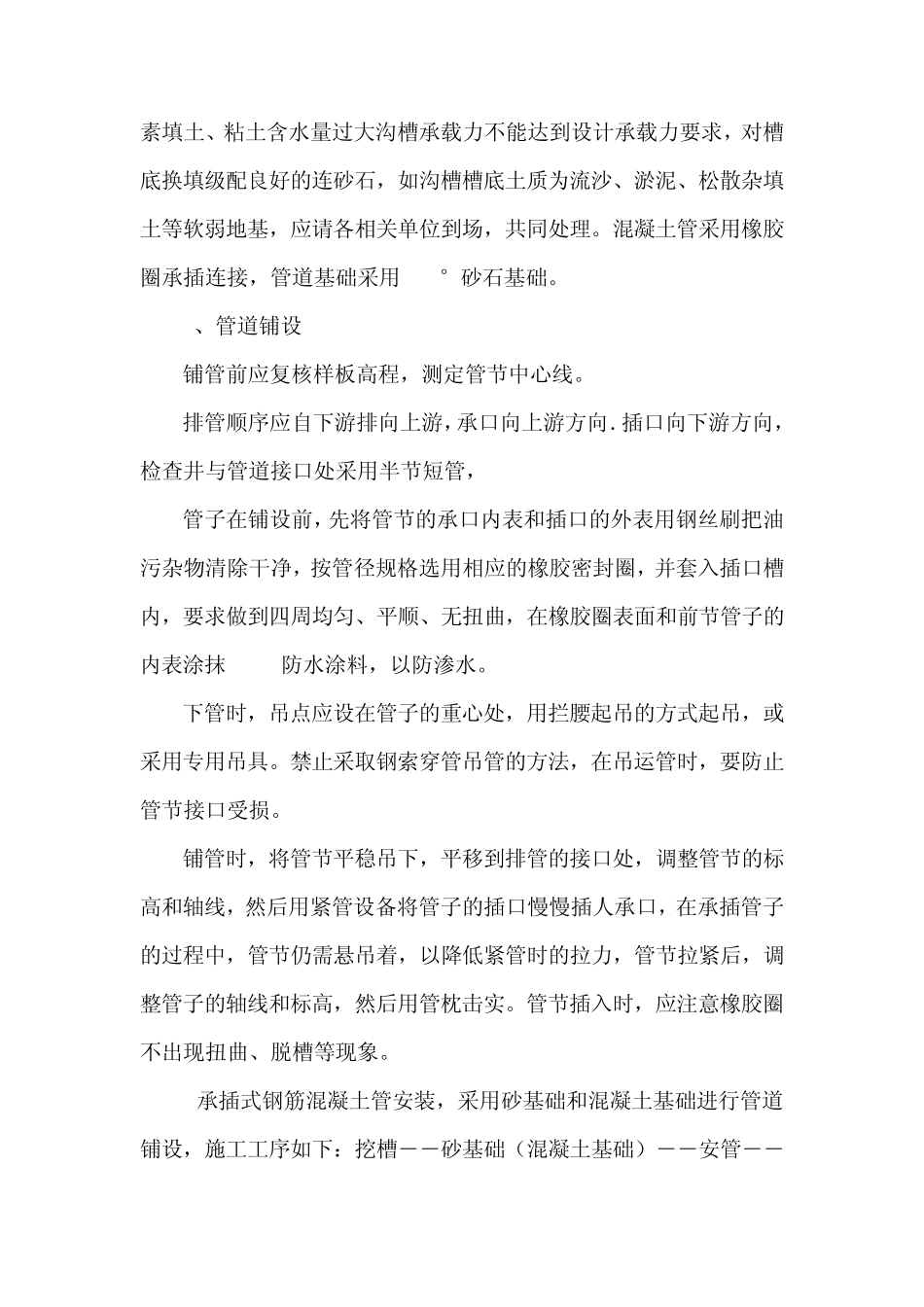

二、 钢筋混凝土承插管施工方案 1、
