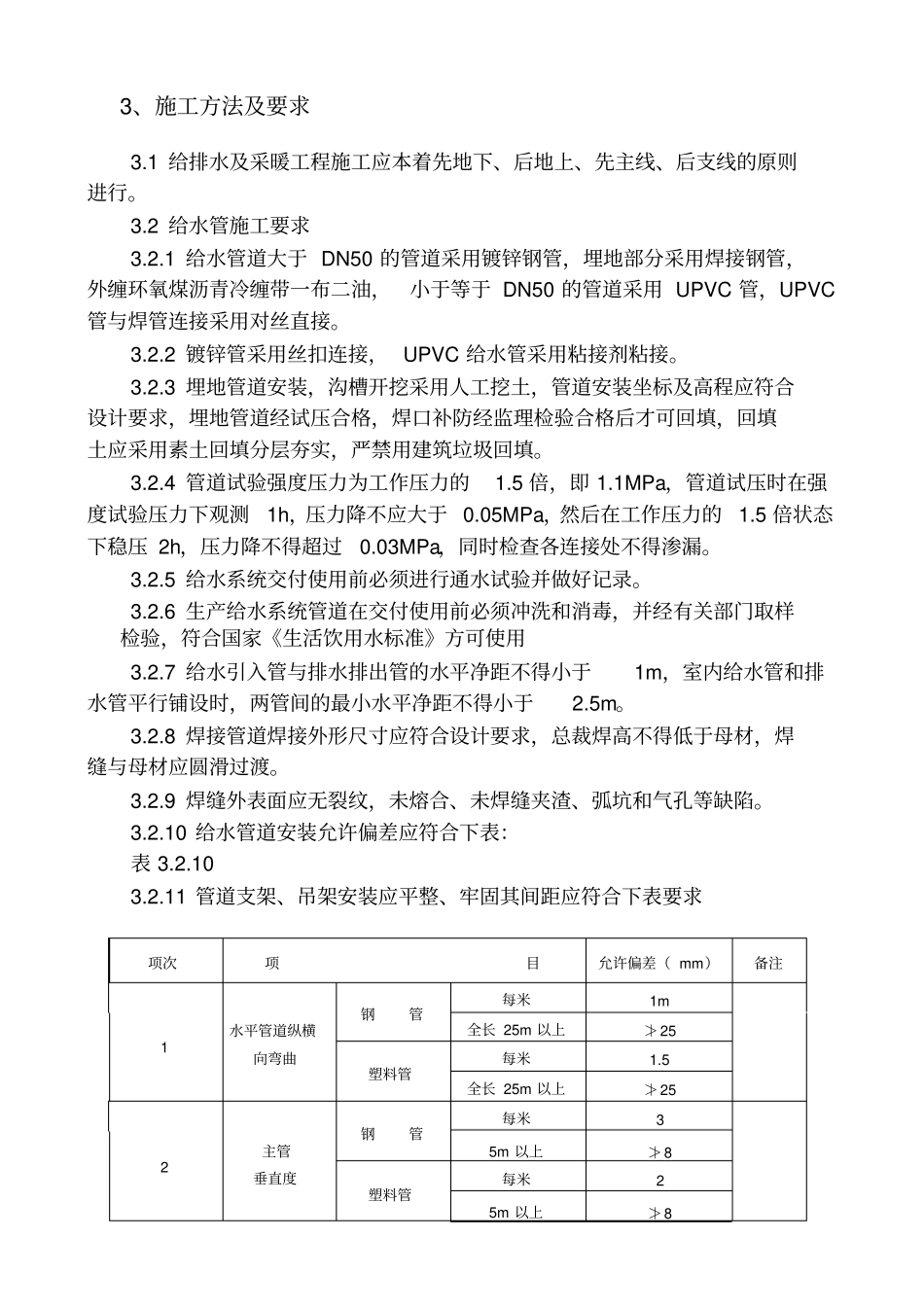

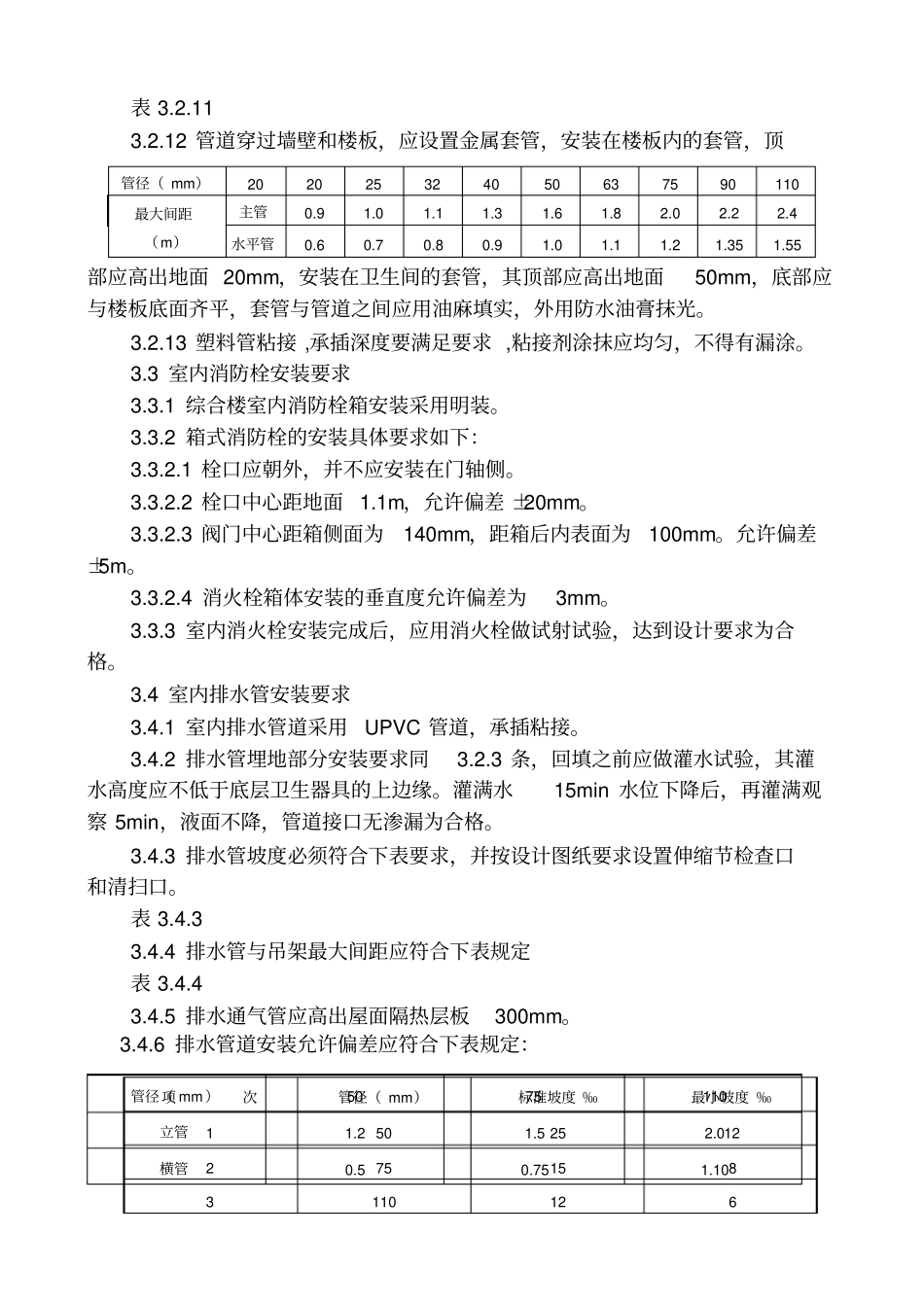

1、编制说明1.1 编制说明室内给排水、采暖工程包括室内给排水、采暖、卫生洁具安装几项工作内容,为保证安装质量特编制此施工方案。1.2 编制依据1.2.1 室内给排水图纸鼎墨设计机构1.2.2 室内采暖图纸鼎墨设计机构1.2.3《建筑给排水及采暖工程施工质量验收规范》GB50242-20022、施工准备2.1 施工准备2.1.1 K 座公寓主体已按要求施工完成,内墙抹面已施工,具备给排水、采暖安装条件,预留孔洞已按设计要求预留位置正确。2.1.2 给排水施工方案已编制完成,报监理批准可以实施。2.1.3 施工图纸及技术规范等技术资料齐全。2.1.4 施工技术安全交底已进行。2.1.5 施工用材料已进场,并经检验合格,报监理批准同意使用。2.2 施工材料检验2.2.1 材料进厂应根据图纸要求及国家相关技术标准对材料进行检查和验收。2.2.2 所用材料材质、规格及型号应符合设计图纸要求,并带有合格证或质量证明书。2.2.3 材料外观检查应无损坏、无划痕及外力冲击破损。2.2.4 阀门外观检查应无砂眼,手柄转动应灵活无卡涩,外观检查合格后,应按同型号、同规格、同牌号的10%抽检,切断阀 100%,做了强度及严密性试验。2.2.5 阀门强度试验为公称压力的1.5 倍,严密性试验压力为公称压力的1.1倍,试验时间不小于1min。2.2.6 工程所用阀门、弯头及其它阀件卫生器具到现场检验合格后应入库保管,不得露天堆放,防止丢失。2.2.7 管道材料及支架用料到场后,应摆放整齐,设置明显标志,标明检验状态。3、施工方法及要求3.1 给排水及采暖工程施工应本着先地下、后地上、先主线、后支线的原则进行。3.2 给水管施工要求3.2.1 给水管道大于 DN50 的管道采用镀锌钢管,埋地部分采用焊接钢管,外缠环氧煤沥青冷缠带一布二油,小于等于 DN50 的管道采用 UPVC 管,UPVC管与焊管连接采用对丝直接。3.2.2 镀锌管采用丝扣连接, UPVC 给水管采用粘接剂粘接。3.2.3 埋地管道安装,沟槽开挖采用人工挖土,管道安装坐标及高程应符合设计要求,埋地管道经试压合格,焊口补防经监理检验合格后才可回填,回填土应采用素土回填分层夯实,严禁用建筑垃圾回填。3.2.4 管道试验强度压力为工作压力的1.5 倍,即 1.1MPa,管道试压时在强度试验压力下观测1h,压力降不应大于 0.05MPa,然后在工作压力的1.5 倍状态下稳压 2h,压力降不得超过0.03MPa,同时检查各连接处不得渗漏。3.2.5 给水系统交付使用前必须进行通水试验并做好记录。3.2.6 生产给水系统管道在交付使用...
