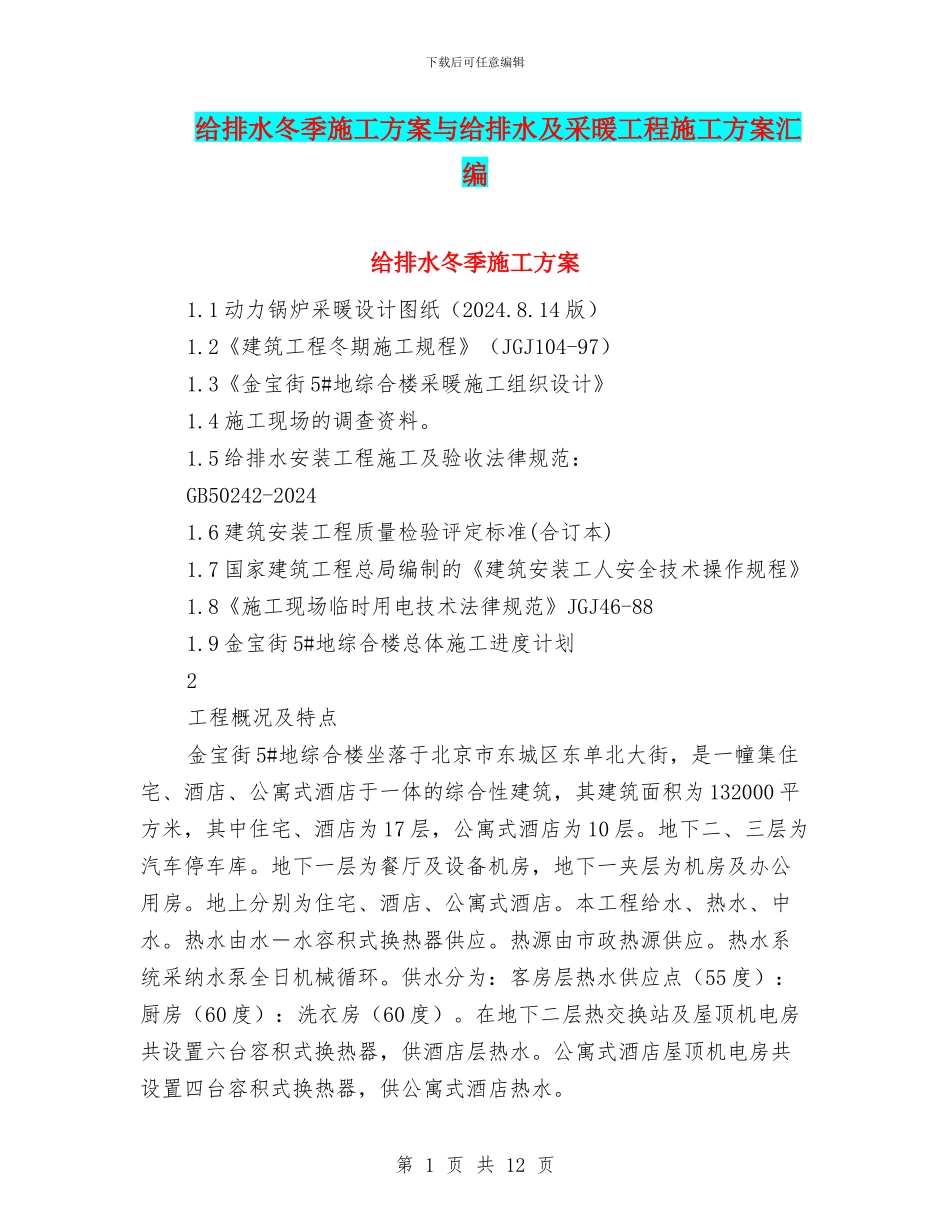

下载后可任意编辑给排水冬季施工方案与给排水及采暖工程施工方案汇编给排水冬季施工方案1
1 动力锅炉采暖设计图纸(2024
14 版)1
2《建筑工程冬期施工规程》(JGJ104-97)1
3《金宝街 5#地综合楼采暖施工组织设计》1
4 施工现场的调查资料
5 给排水安装工程施工及验收法律规范:GB50242-20241
6 建筑安装工程质量检验评定标准(合订本)1
7 国家建筑工程总局编制的《建筑安装工人安全技术操作规程》1
8《施工现场临时用电技术法律规范》JGJ46-881
9 金宝街 5#地综合楼总体施工进度计划2 工程概况及特点金宝街 5#地综合楼坐落于北京市东城区东单北大街,是一幢集住宅、酒店、公寓式酒店于一体的综合性建筑,其建筑面积为 132000 平方米,其中住宅、酒店为 17 层,公寓式酒店为 10 层
地下二、三层为汽车停车库
地下一层为餐厅及设备机房,地下一夹层为机房及办公用房
地上分别为住宅、酒店、公寓式酒店
本工程给水、热水、中水
热水由水-水容积式换热器供应
热源由市政热源供应
热水系统采纳水泵全日机械循环
供水分为:客房层热水供应点(55 度):厨房(60 度):洗衣房(60 度)
在地下二层热交换站及屋顶机电房共设置六台容积式换热器,供酒店层热水
公寓式酒店屋顶机电房共设置四台容积式换热器,供公寓式酒店热水
第 1 页 共 12 页下载后可任意编辑2

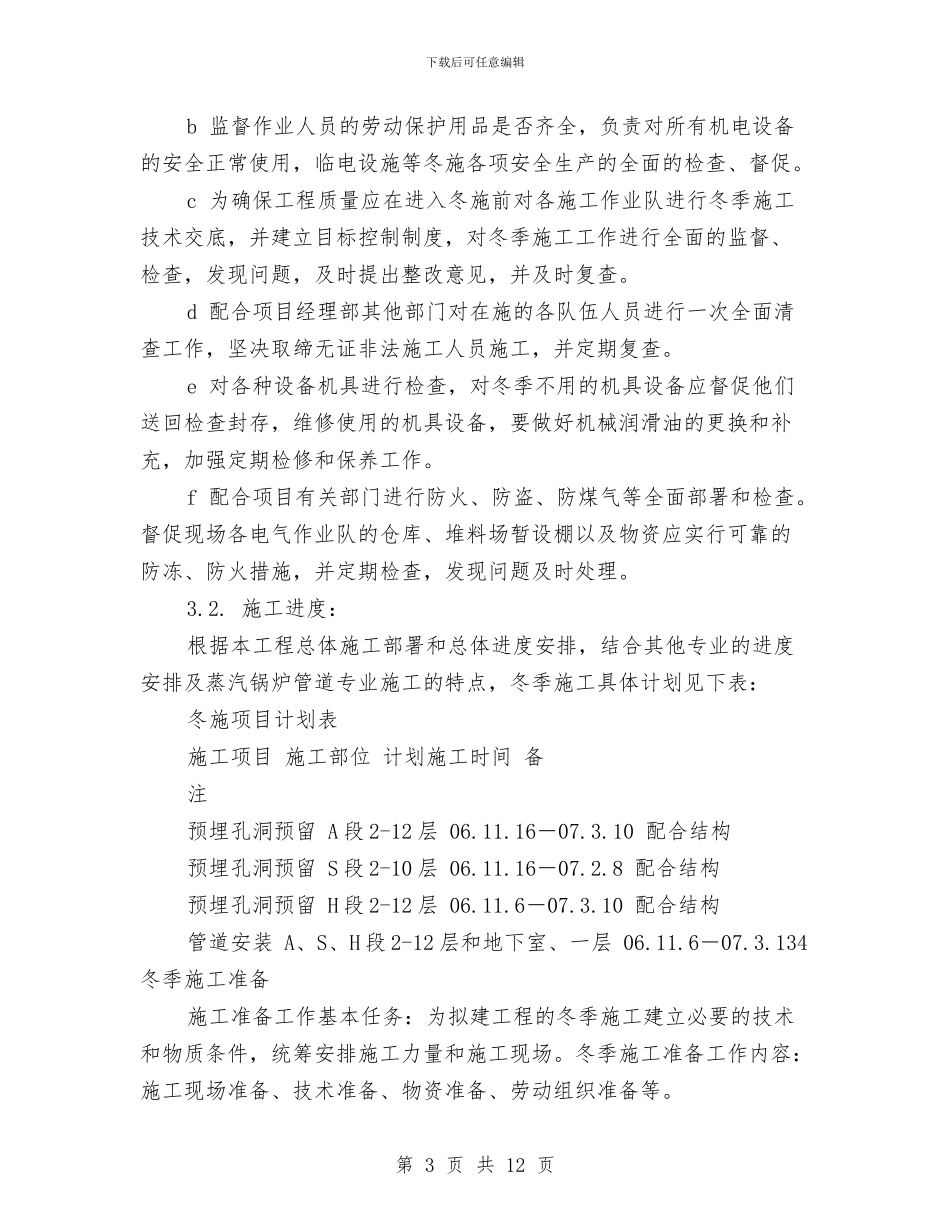

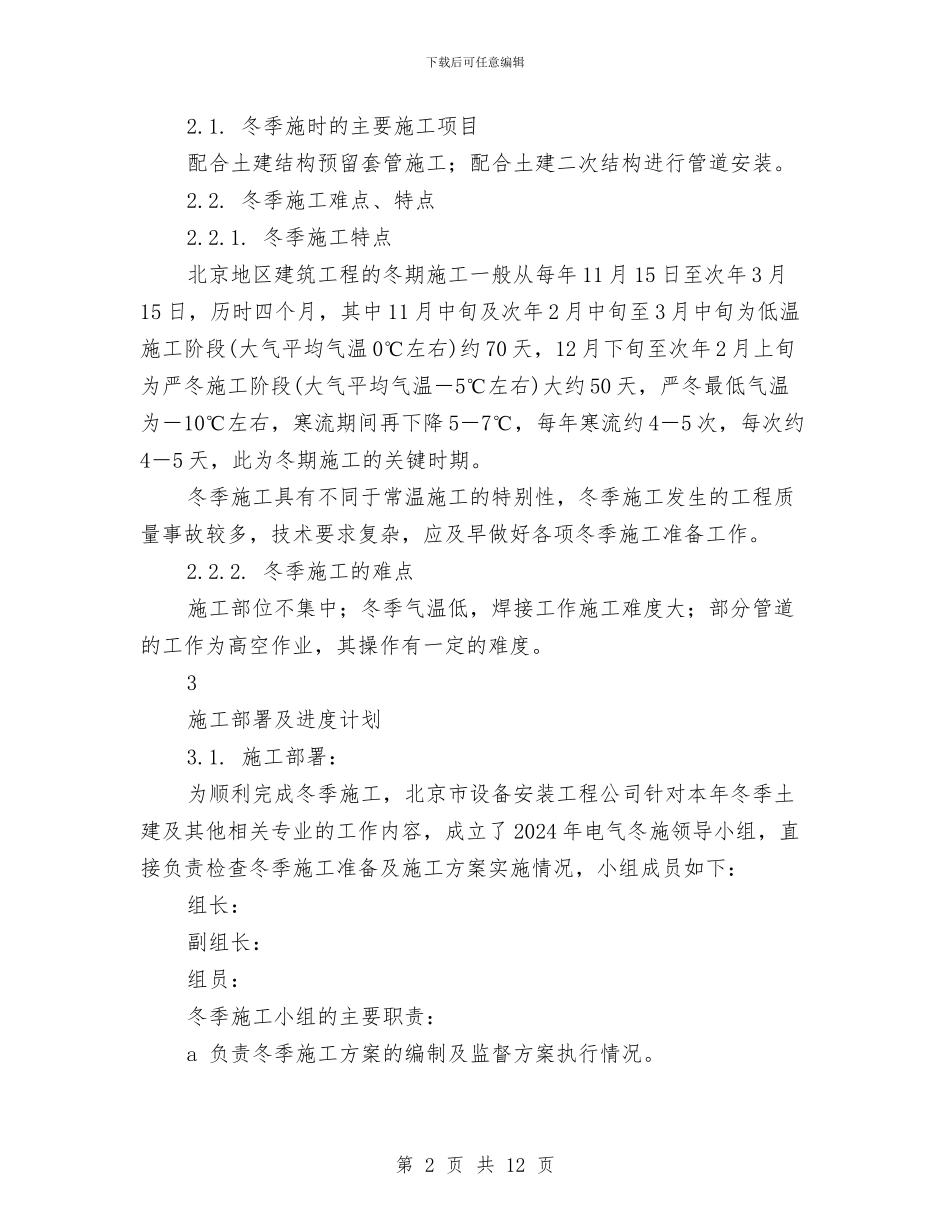

冬季施时的主要施工项目配合土建结构预留套管施工;配合土建二次结构进行管道安装
冬季施工难点、特点2
冬季施工特点北京地区建筑工程的冬期施工一般从每年 11 月 15 日至次年 3 月15 日,历时四个月,其中 11 月中旬及次年 2 月中旬至 3 月中旬为低温施工阶段(大气平均气温 0℃左右)约 70 天,12 月下旬至次年 2 月上旬为严冬施工阶段(大气平均气
