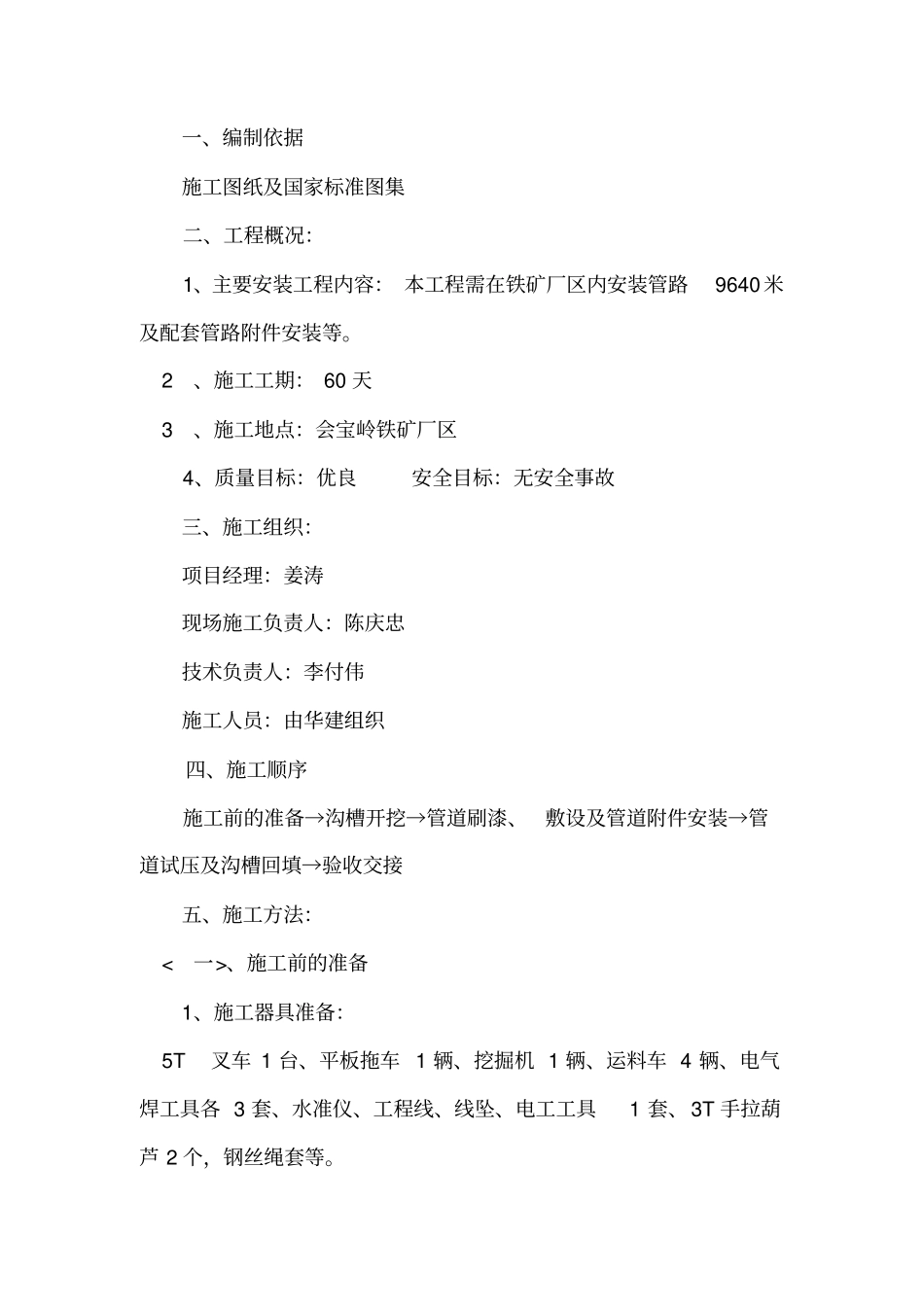

临矿集团会宝岭铁矿厂区管网(给排水)工程施工安全技术措施编 制 单 位: 临沂华建工程有限责任公司编制: 李付伟二 0 一 0 年十二月三日一、编制依据施工图纸及国家标准图集二、工程概况:1、主要安装工程内容: 本工程需在铁矿厂区内安装管路9640 米及配套管路附件安装等
2、施工工期: 60 天 3、施工地点:会宝岭铁矿厂区4、质量目标:优良安全目标:无安全事故三、施工组织:项目经理:姜涛现场施工负责人:陈庆忠技术负责人:李付伟施工人员:由华建组织四、施工顺序施工前的准备→沟槽开挖→管道刷漆、敷设及管道附件安装→管道试压及沟槽回填→验收交接五、施工方法: 、施工前的准备1、施工器具准备: 5T叉车 1 台、平板拖车 1 辆、挖掘机 1 辆、运料车 4 辆、电气焊工具各 3 套、水准仪、工程线、线坠、电工工具1 套、3T 手拉葫芦 2 个,钢丝绳套等

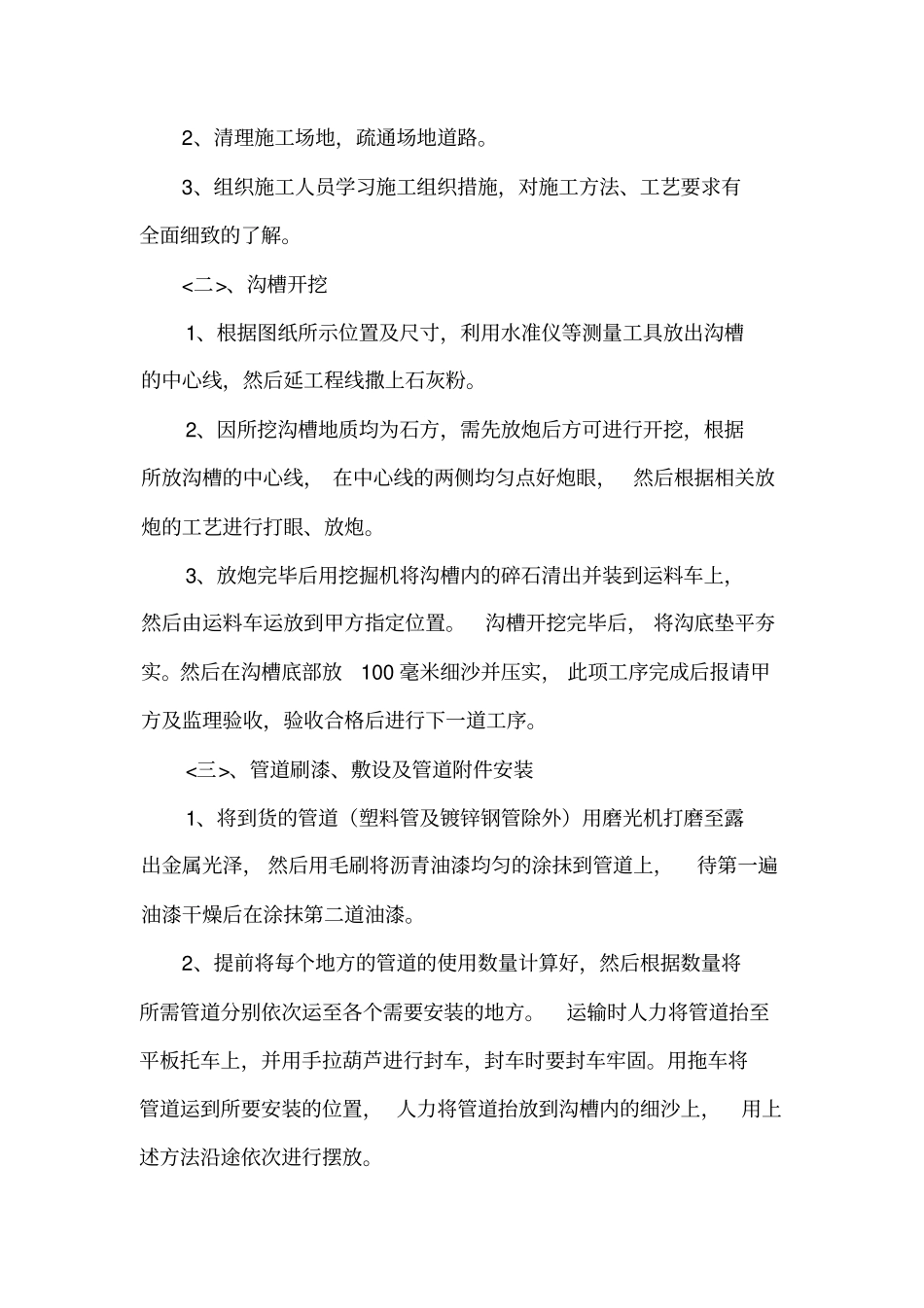

2、清理施工场地,疏通场地道路
3、组织施工人员学习施工组织措施,对施工方法、工艺要求有全面细致的了解
、沟槽开挖1、根据图纸所示位置及尺寸,利用水准仪等测量工具放出沟槽的中心线,然后延工程线撒上石灰粉
2、因所挖沟槽地质均为石方,需先放炮后方可进行开挖,根据所放沟槽的中心线, 在中心线的两侧均匀点好炮眼,然后根据相关放炮的工艺进行打眼、放炮
3、放炮完毕后用挖掘机将沟槽内的碎石清出并装到运料车上,然后由运料车运放到甲方指定位置
沟槽开挖完毕后, 将沟底垫平夯实
然后在沟槽底部放100 毫米细沙并压实, 此项工序完成后报请甲方及监理验收,验收合格后进行下一道工序
、管道刷漆、敷设及管道附件安装1、将到货的管道(塑料管及镀锌钢管除外)用磨光机打磨至露出金属光泽, 然后用毛刷将沥青油漆均匀的涂抹到管道上,待第一遍油漆干燥后在涂抹第二道油漆
2、提前将每个地方的管道的使用数量计算好,然后根据数量将所需管道分别依次运至各个需要安装的
