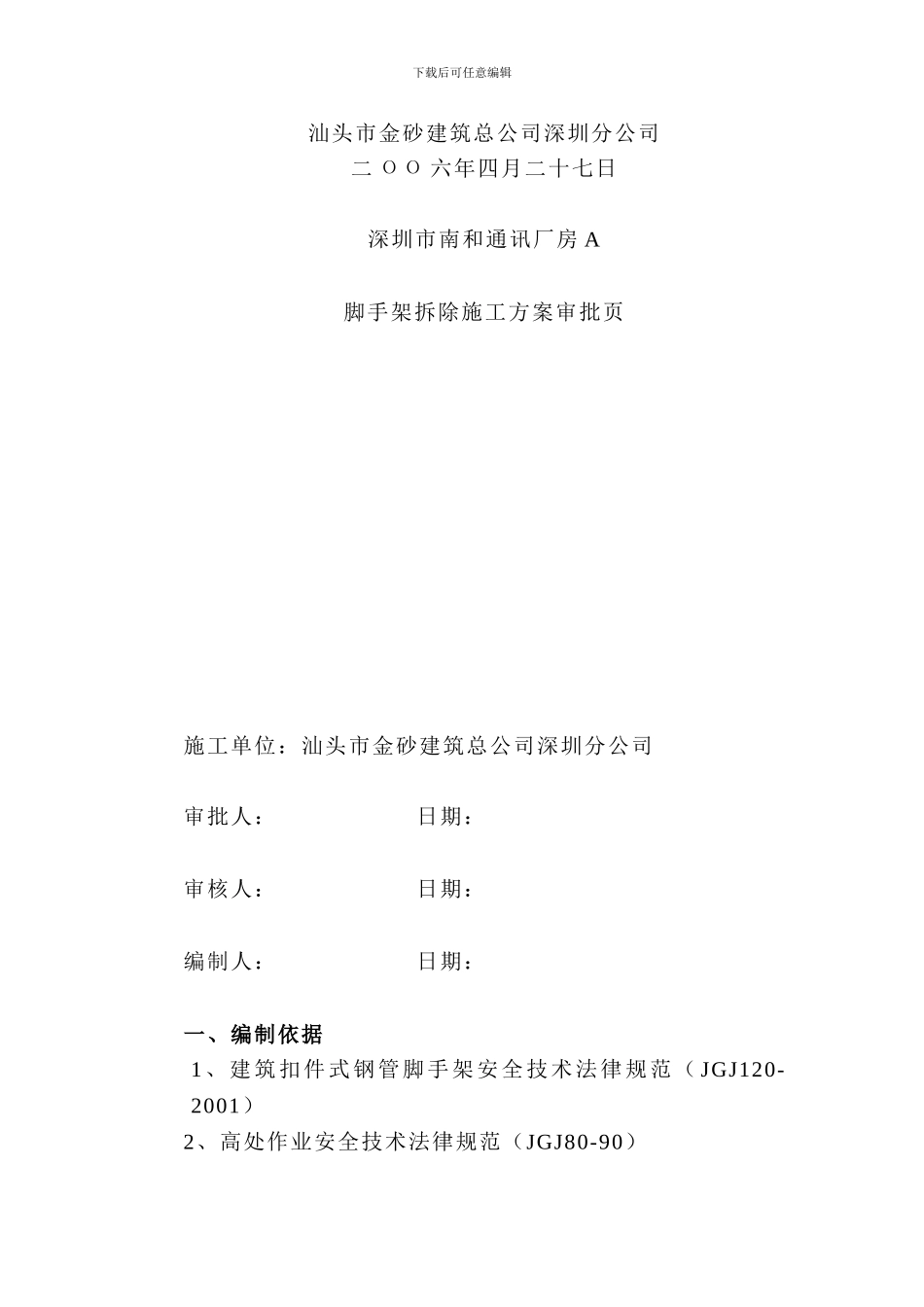

下载后可任意编辑深圳市南和退讯厂房 A脚手架拆除施工方案下载后可任意编辑汕头市金砂建筑总公司深圳分公司二 ОО 六年四月二十七日深圳市南和通讯厂房 A脚手架拆除施工方案审批页施工单位:汕头市金砂建筑总公司深圳分公司审批人: 日期:审核人: 日期:编制人: 日期:一、编制依据1、建筑扣件式钢管脚手架安全技术法律规范( JGJ120-2001)2、高处作业安全技术法律规范(JGJ80-90)下载后可任意编辑3、本工程脚手架施工组织设计二、拆除要求1、准备工作:拆除脚手架前的准备工作应符合下列规定:1)应全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求:2)应根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准后方可实施;3)应清除脚手架上杂物及地面障碍物。2、拆除脚手架时,应符合下列规定:1)拆除作业必须由上而下逐层进行,严禁上下同时作业;2)连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于步,如高差大于步,应增设连墙件加固;3)当脚手架拆至下部最后一根长立杆的高度(约 6.5m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件;4)当脚手架实行分段、分立面拆除时,对不拆除的脚手架两端,应先按《建筑施工扣件式钢管脚手架安全技术法律规范》的规定设置连墙件和横向斜撑加固。3、卸料时应符合下列规定:1)各构配件严禁抛至地面;2)运至地面的构配件应及时检查、整修与保养,并按品种、规格随时码堆存放。三、拆除步骤:1、单、双排架的拆除程序与安装程序相反,拆除时,先将最上面的脚手板传递下来,每档内仅剩一块翻下去,人部在脚手板上,去拆除各杆件,拆完后把脚手板再往下翻一步,如此逐步往下拆。剪刀撑随着立杆拆除而卸下,拆下来的钢管要逐根往下传递,不准从高处掷下,以防将钢管摔坏发生砸伤事下载后可任意编辑故,拆下来的扣件要集中放在工具袋,装满后吊下来,不准从上面丢下来。拆除工作不应少于 3 人,上面至少 2 人,下面 1人负责指挥、清理材料,脚手架拆除时,在建筑物周围应设警戒区,并且指派专人负责警戒。2、拆除顺序:应按从上到下,先外后内,后安装先拆除的原则,详见下图。3、脚手架的拆除材料,及时清理,及时堆放,按扣件、小横杆、大横杆和立杆分堆堆好。三、安全措施: 1、脚手架拆除作业的危险性大于搭设作业。在进行拆卸作业前,建立统一指挥并对作业人员进行技术安全交底,以确保拆除...
