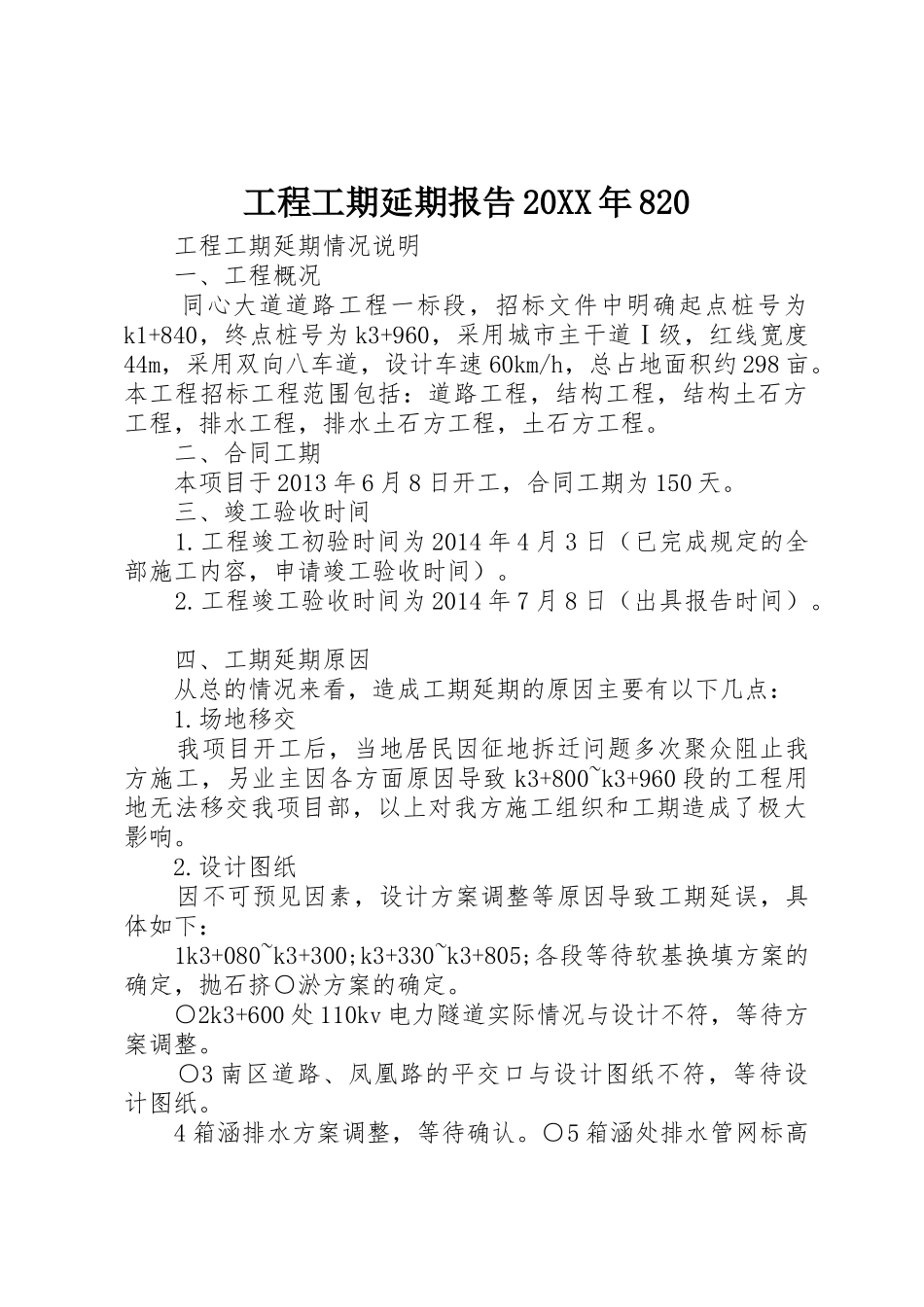

工程工期延期报告 20XX 年 820 工程工期延期情况说明 一、工程概况 同心大道道路工程一标段,招标文件中明确起点桩号为k1+840,终点桩号为 k3+960,采用城市主干道Ⅰ级,红线宽度44m,采用双向八车道,设计车速 60km/h,总占地面积约 298 亩。本工程招标工程范围包括:道路工程,结构工程,结构土石方工程,排水工程,排水土石方工程,土石方工程。 二、合同工期 本项目于 2013 年 6 月 8 日开工,合同工期为 150 天。 三、竣工验收时间 1.工程竣工初验时间为 2014 年 4 月 3 日(已完成规定的全部施工内容,申请竣工验收时间)。 2.工程竣工验收时间为 2014 年 7 月 8 日(出具报告时间)。 四、工期延期原因 从总的情况来看,造成工期延期的原因主要有以下几点: 1.场地移交 我项目开工后,当地居民因征地拆迁问题多次聚众阻止我方施工,另业主因各方面原因导致 k3+800~k3+960 段的工程用地无法移交我项目部,以上对我方施工组织和工期造成了极大影响。 2.设计图纸 因不可预见因素,设计方案调整等原因导致工期延误,具体如下: 1k3+080~k3+300;k3+330~k3+805;各段等待软基换填方案的确定,抛石挤○淤方案的确定。 ○2k3+600 处 110kv 电力隧道实际情况与设计不符,等待方案调整。 ○3 南区道路、凤凰路的平交口与设计图纸不符,等待设计图纸。 4 箱涵排水方案调整,等待确认。○5 箱涵处排水管网标高调整,等待图纸。 ○ 6 凤凰路口排水管网图纸变更,等待图纸。 ○ 五、总结 本工程工期延期存在多方面的非施工单位原因,但我方在施工期间得到业主和监理单位的大力帮助,克服重重困难,于2014 年 4 月 3 日完成规定的全部施工内容,于 2014 年 8 月 8 日获得竣工验收合格报告,造成竣工验收延期约 8 个月,特此说明,望各单位支持。 城建集团有限公司 2013 年 12 月 10 日 同心大道一标段项目部
