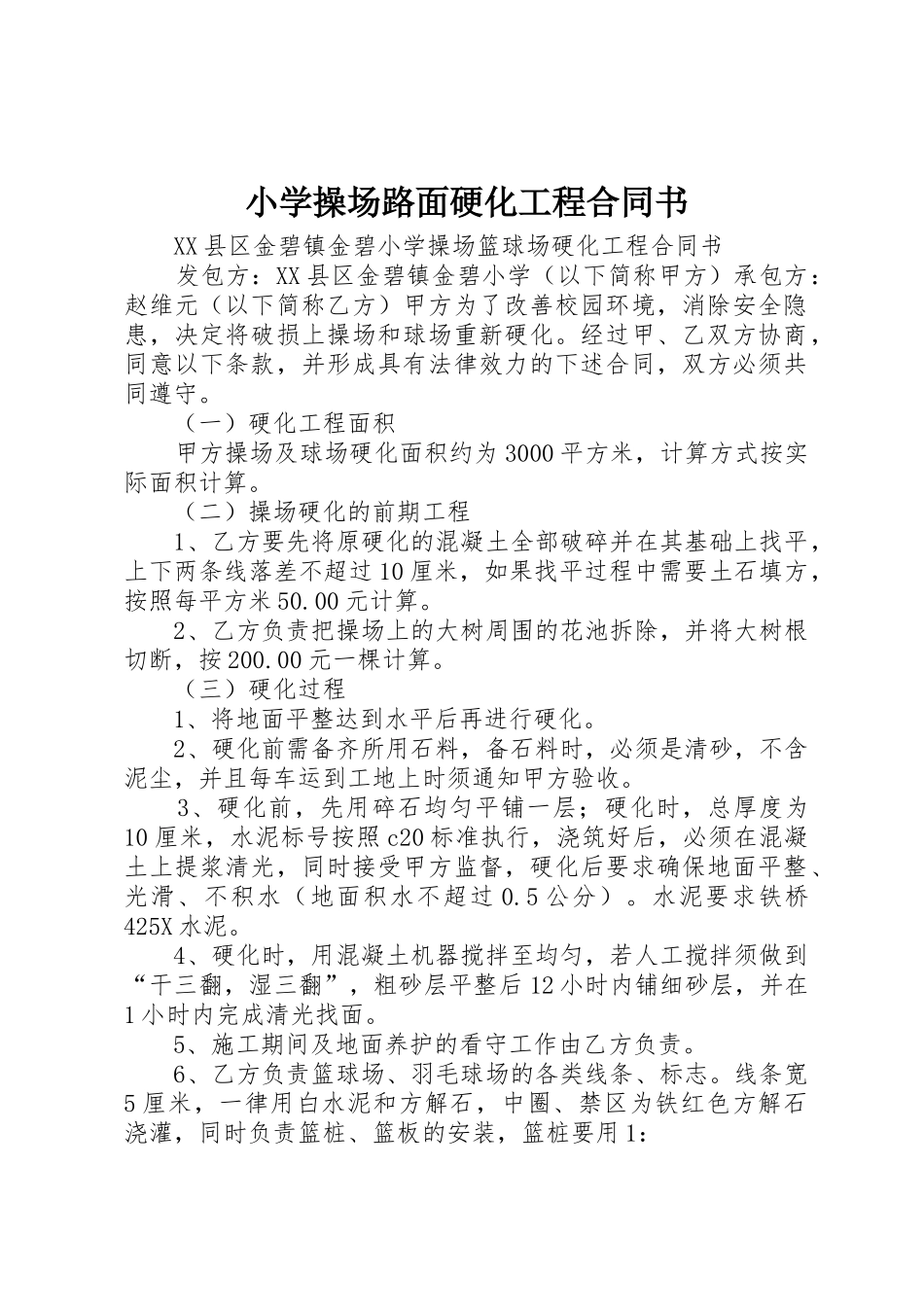

小学操场路面硬化工程合同书 XX 县区金碧镇金碧小学操场篮球场硬化工程合同书 发包方:XX 县区金碧镇金碧小学(以下简称甲方)承包方:赵维元(以下简称乙方)甲方为了改善校园环境,消除安全隐患,决定将破损上操场和球场重新硬化
经过甲、乙双方协商,同意以下条款,并形成具有法律效力的下述合同,双方必须共同遵守
(一)硬化工程面积 甲方操场及球场硬化面积约为 3000 平方米,计算方式按实际面积计算
(二)操场硬化的前期工程 1、乙方要先将原硬化的混凝土全部破碎并在其基础上找平,上下两条线落差不超过 10 厘米,如果找平过程中需要土石填方,按照每平方米 50
00 元计算
2、乙方负责把操场上的大树周围的花池拆除,并将大树根切断,按 200
00 元一棵计算
(三)硬化过程 1、将地面平整达到水平后再进行硬化
2、硬化前需备齐所用石料,备石料时,必须是清砂,不含泥尘,并且每车运到工地上时须通知甲方验收
3、硬化前,先用碎石均匀平铺一层;硬化时,总厚度为10 厘米,水泥标号按照 c20 标准执行,浇筑好后,必须在混凝土上提浆清光,同时接受甲方监督,硬化后要求确保地面平整、光滑、不积水(地面积水不超过 0
水泥要求铁桥425X 水泥
4、硬化时,用混凝土机器搅拌至均匀,若人工搅拌须做到“干三翻,湿三翻”,粗砂层平整后 12 小时内铺细砂层,并在1 小时内完成清光找面
5、施工期间及地面养护的看守工作由乙方负责
6、乙方负责篮球场、羽毛球场的各类线条、标志
线条宽5 厘米,一律用白水泥和方解石,中圈、禁区为铁红色方解石浇灌,同时负责篮桩、篮板的安装,篮桩要用 1: 2
5 的水泥砂浆粉糊,找平清光,做到棱角分明,篮桩、篮板由甲方承担,其余各项经费概由乙方负责
7、操场的硬化及篮球场的附属工程(旧场地拆卸、运输、线条、标志、篮板、篮桩的拆卸及安装等)的材料及
