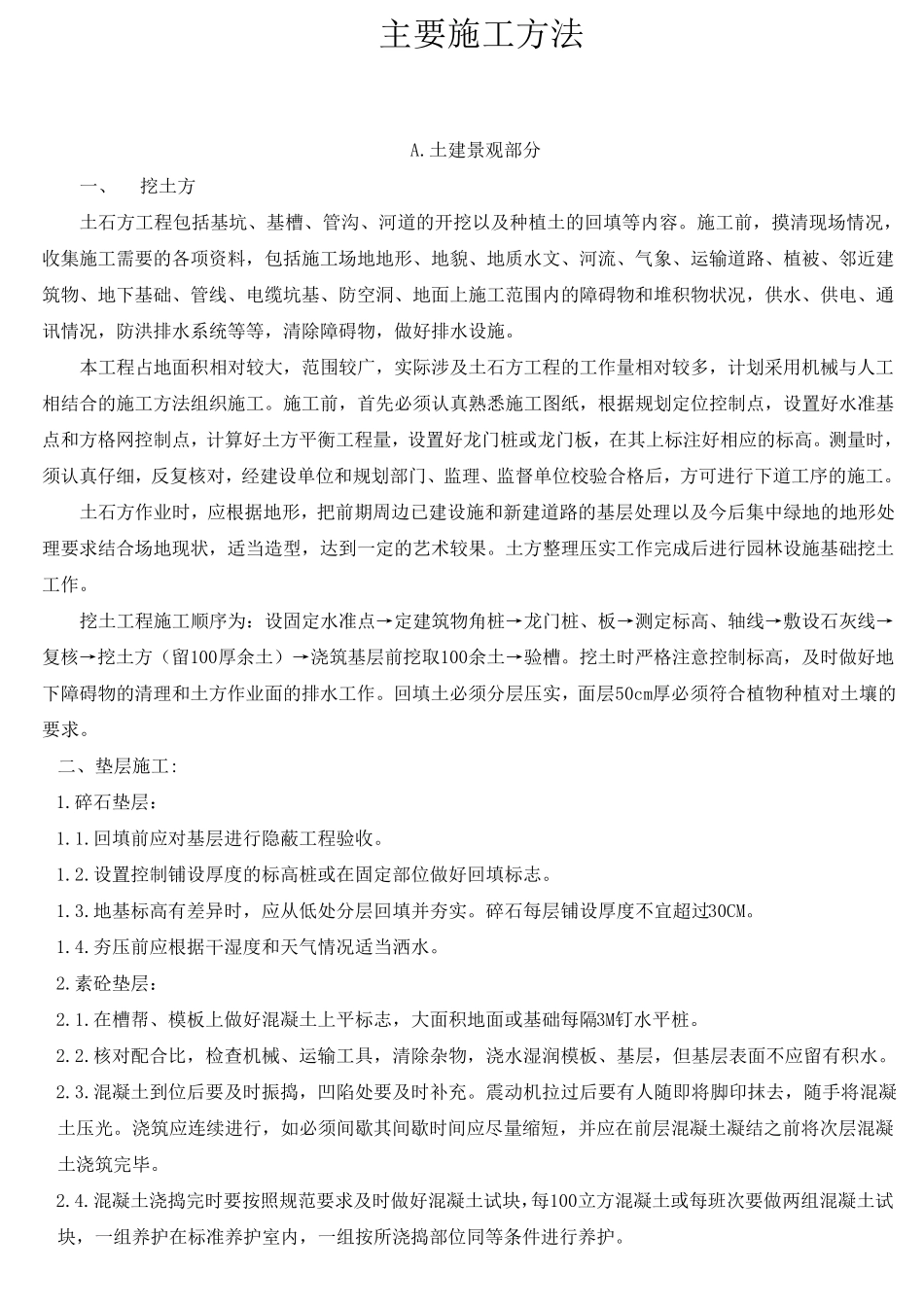

主 要 施 工 方 法 A.土 建 景 观 部 分 一 、 挖 土 方 土 石 方 工 程 包 括 基 坑 、 基 槽 、 管 沟 、 河 道 的 开 挖 以 及 种 植 土 的 回 填 等 内 容 。 施 工 前 , 摸 清 现 场 情 况 ,收 集 施 工 需 要 的 各 项 资 料 , 包 括 施 工 场 地 地 形 、 地 貌 、 地 质 水 文 、 河 流 、 气 象 、 运 输 道 路 、 植 被 、 邻 近 建筑 物 、 地 下 基 础 、 管 线 、 电 缆 坑 基 、 防 空 洞 、 地 面 上 施 工 范 围 内 的 障 碍 物 和 堆 积 物 状 况 , 供 水 、 供 电 、 通讯 情 况 , 防 洪 排 水 系 统 等 等 , 清 除 障 碍 物 , 做 好 排 水 设 施 。 本 工 程 占 地 面 积 相 对 较 大 , 范 围 较 广 , 实 际 涉 及 土 石 方 工 程 的 工 作 量 相 对 较 多 , 计 划 采 用 机 械 与 人 工相 结 合 的 施 工 方 法 组 织 施 工 。 施 工 前 , 首 先 必 须 认真熟悉施 工 图纸, 根据规划 定位控制点, 设 置好 水 准基点和 方 格网控制点, 计 算好 土 方 平衡工 程 量 , 设 置好 龙门桩或龙门板, 在其上 标注好 相 应的 标高。 测量 时,须 认真仔细, 反复核对 , 经建 设 单位和 规划 部 门、 监理、 监督单位校验合 格后, 方 可进行下 道 工 序的 施 工 。 土 石 方 作 业时, 应根据地 形 , 把前 期周边已建 设 施 和 新建 道 路 的 基 层处理以 及 今后集 中绿地 的 地 形 处理要 求结 合 场 地 现 状 , 适当造型, 达到一 定的 艺术较 果。 土 方 整理压实 工 作 完成后进行园林设 施 基 础 挖 土工 作 。 挖 土 工 程 施 工 顺序为:设 固定水 准点→定建 筑 物 角桩→龙门桩、 板→测定标高、 轴线 →敷设 石 灰线 →复核→挖 土 方 (留100厚余土 )→浇筑 基 层前 挖 取100余土 →验槽 。 挖 土 时严格注意控制标高, 及 时做 好 地下 障 碍 物 的 清 理和 土 方 作 业面 的 排 水 工 作 。 回 填 土 必 须 分 层压实 , 面 层50cm厚必 须 符合 植 物 种 植 对 ...
