电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

土建质量通病防治总结VIP免费

土建质量通病防治总结_第1页
1/7
土建质量通病防治总结_第2页
2/7
土建质量通病防治总结_第3页
3/7

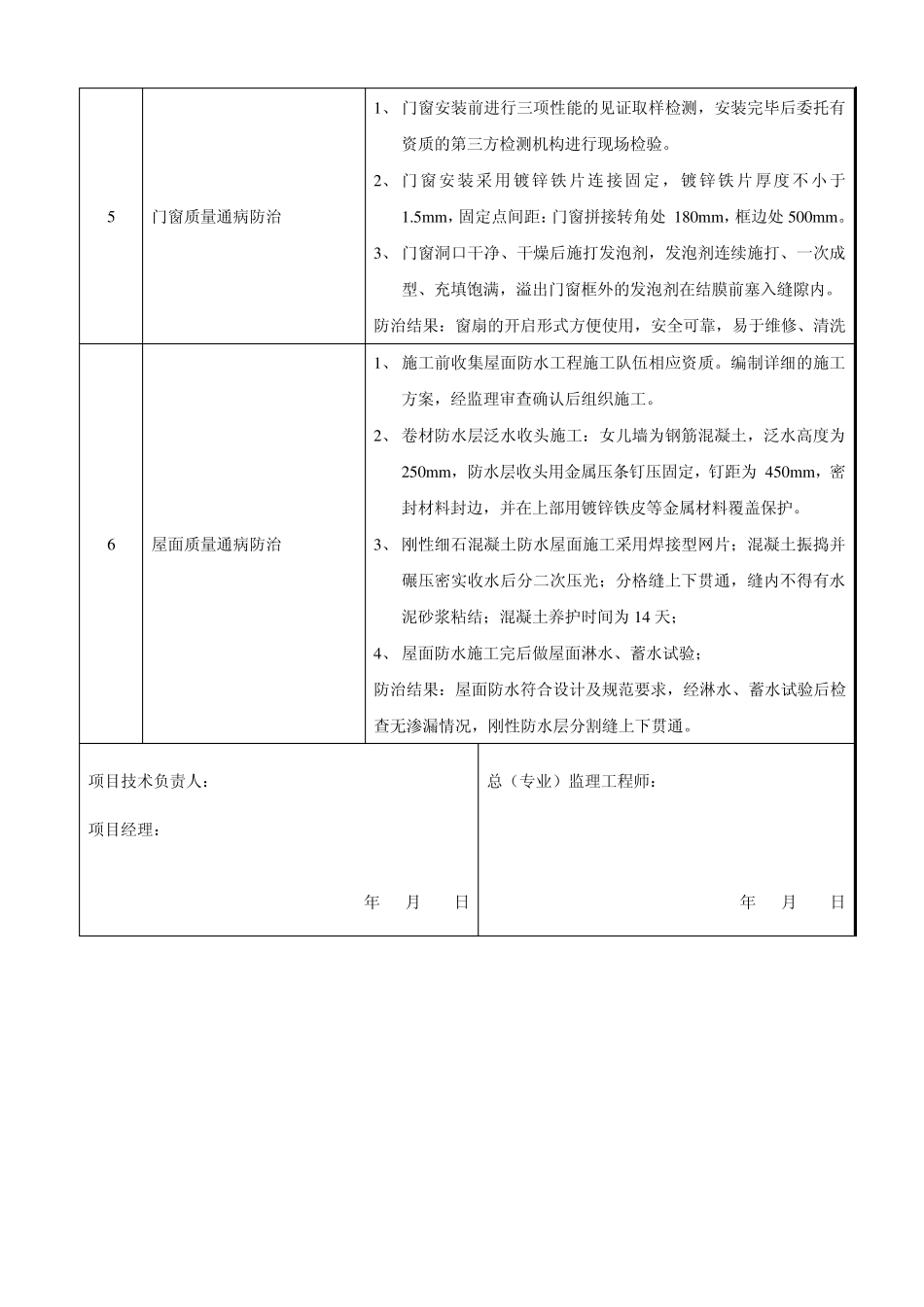

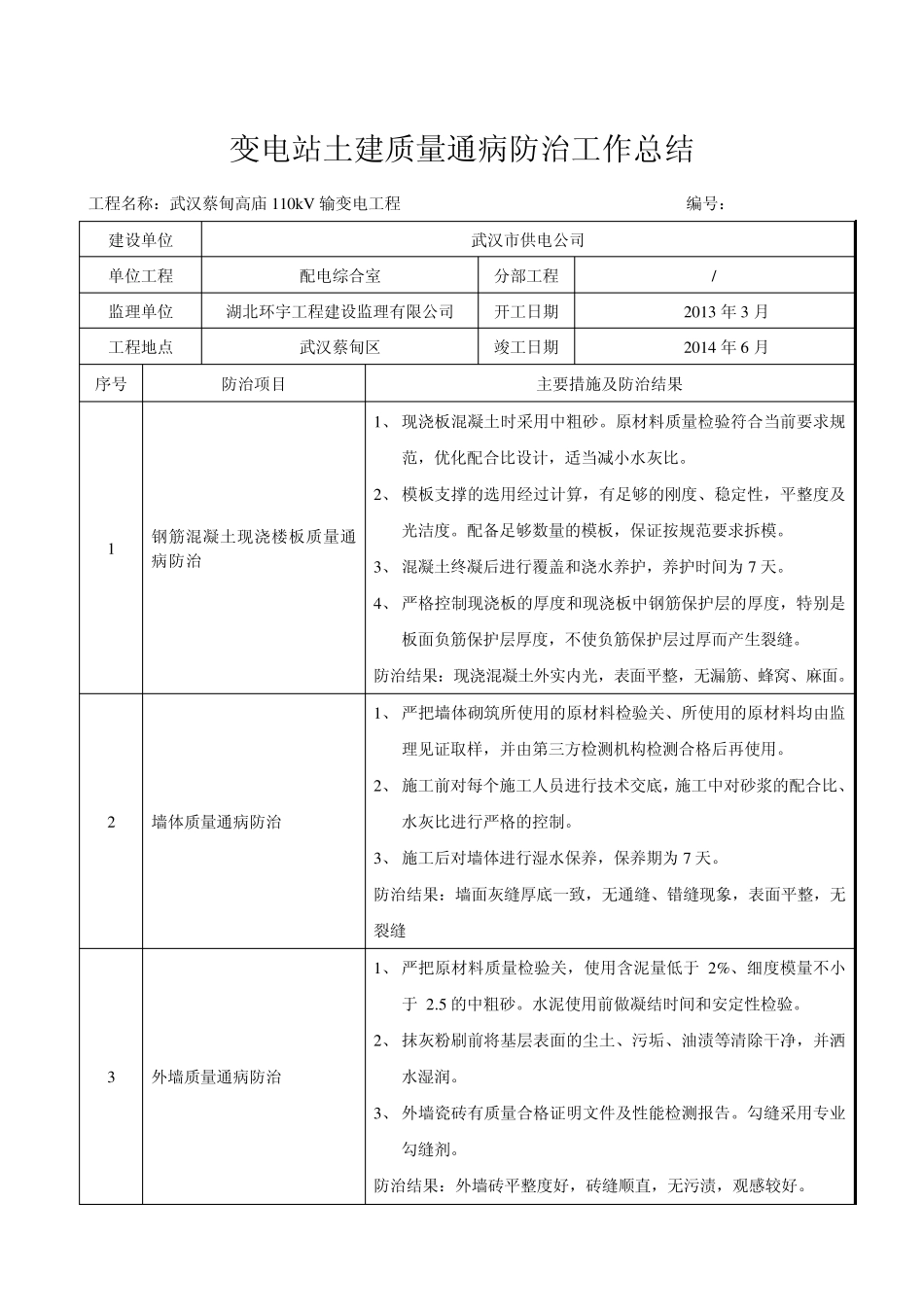

武汉蔡甸高庙110kV 输变电工程 变电站土建质量通病防治工作总结 武汉蔡甸高庙110kV 输变电工程监理项目部 2014 年 8 月 变电站土建质量通病防治工作总结 工程名称:武汉蔡甸高庙110kV 输变电工程 编号: 建设单位 武汉市供电公司 单位工程 配电综合室 分部工程 / 监理单位 湖北环宇工程建设监理有限公司 开工日期 2013 年3 月 工程地点 武汉蔡甸区 竣工日期 2014 年6 月 序号 防治项目 主要措施及防治结果 1 钢筋混凝土现浇楼板质量通病防治 1、 现浇板混凝土时采用中粗砂。原材料质量检验符合当前要求规范,优化配合比设计,适当减小水灰比。 2、 模板支撑的选用经过计算,有足够的刚度、稳定性,平整度及光洁度。配备足够数量的模板,保证按规范要求拆模。 3、 混凝土终凝后进行覆盖和浇水养护,养护时间为 7 天。 4、 严格控制现浇板的厚度和现浇板中钢筋保护层的厚度,特别是板面负筋保护层厚度,不使负筋保护层过厚而产生裂缝。 防治结果:现浇混凝土外实内光,表面平整,无漏筋、蜂窝、麻面。 2 墙体质量通病防治 1、 严把墙体砌筑所使用的原材料检验关、所使用的原材料均由监理见证取样,并由第三方检测机构检测合格后再使用。 2、 施工前对每个施工人员进行技术交底,施工中对砂浆的配合比、水灰比进行严格的控制。 3、 施工后对墙体进行湿水保养,保养期为 7 天。 防治结果:墙面灰缝厚底一致,无通缝、错缝现象,表面平整,无裂缝 3 外墙质量通病防治 1、 严把原材料质量检验关,使用含泥量低于 2%、细度模量不小于 2.5 的中粗砂。水泥使用前做凝结时间和安定性检验。 2、 抹灰粉刷前将基层表面的尘土、污垢、油渍等清除干净,并洒水湿润。 3、 外墙瓷砖有质量合格证明文件及性能检测报告。勾缝采用专业勾缝剂。 防治结果:外墙砖平整度好,砖缝顺直,无污渍,观感较好。 5 门窗质量通病防治 1、 门窗安装前进行三项性能的见证取样检测,安装完毕后委托有资质的第三方检测机构进行现场检验。 2、 门窗安装采用镀锌铁片连接固定,镀锌铁片厚度不小于 1.5m m ,固定点间距:门窗拼接转角处 180m m ,框边处 500m m 。 3、 门窗洞口干净、干燥后施打发泡剂,发泡剂连续施打、一次成型、充填饱满,溢出门窗框外的发泡剂在结膜前塞入缝隙内。 防治结果:窗扇的开启形式方便使用,安全可靠,易于维修、清洗 6 屋面质量通病防治 1、 施工前收集屋...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土建质量通病防治总结

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
